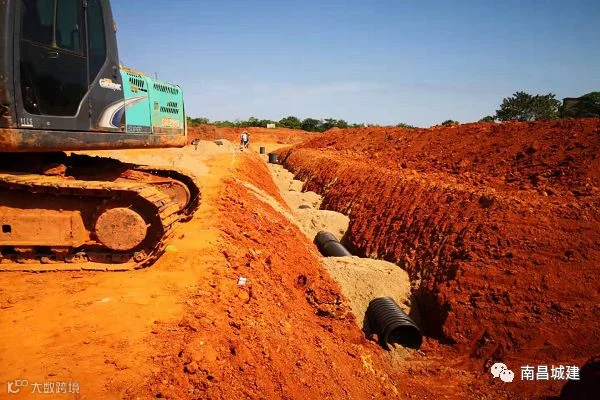

嘉和街项目截止7月底,已完成嘉和街HDPE污水管安装463.9米,HDPE污水检查井12座,砼雨水管安装389.3米,钢筋砼检查井11座,清除耕植土8686m³,挖、运余土38000m³,路基填筑15000m³,雨、污水沟槽回填砂3482m³,嘉和一路剩余段软基换填6000m³。

现阶段项目现场施工情况为嘉和街K1+170——k1+605段雨、污水管安装,雨、污水沟槽砂回填,K0+760——k1+070段雨、污水沟槽砂回填,嘉和一路砼雨水管安装及砼检查井制安。

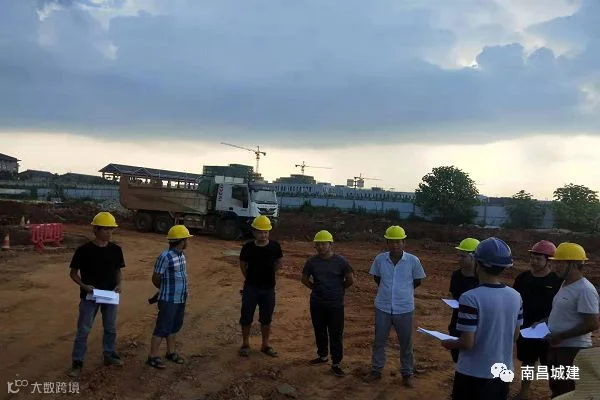

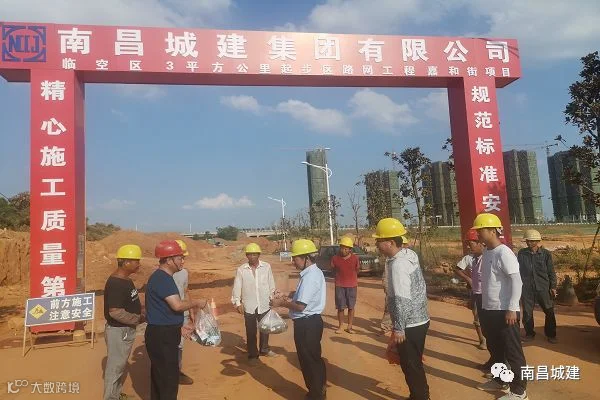

7月将过,施工的黄金时段来临,亦是一年之中最热时节,我项目部对施工计划进行优化调整,增加项目部管理人员人数,并对下属施工班组加强管理,再次进行技术、安全交底,送降暑清凉用品给现场施工工人,保障施工进度顺利的同时,做到“事干好,人安全”。
