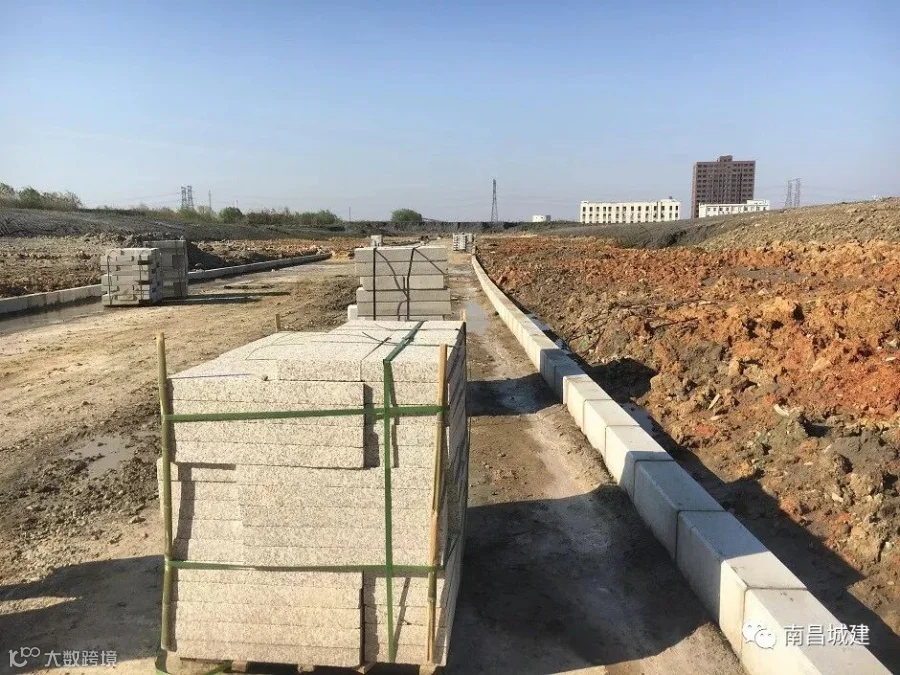

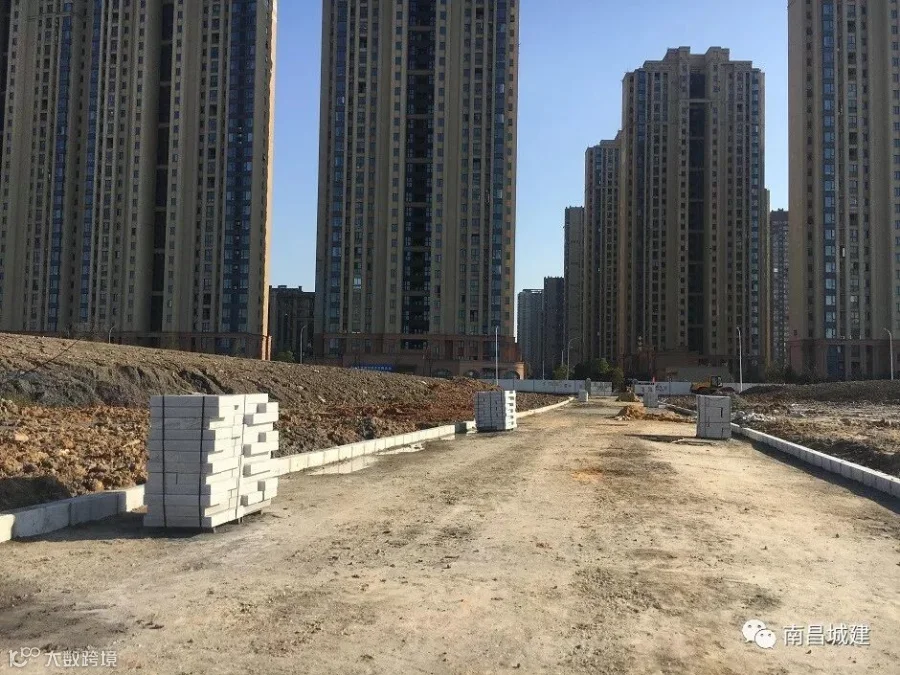

南昌高新区国际社区规划四路延伸段项目位于艾溪湖周边(城东片区CD3分区)地区,是一条南北向支路。项目于2018年11月完成了排水工程和路基回填工程。由于春节前后长期降雨,造成了工程临时排水困难,封层土含水量过大等问题,导致工期有所延误。从3月开始,我项目部精心组织,优化施工工序,大力加强道路排水和湿土翻晒等工作,确保工程质量、进度等要求。截至4月底,该项目20cm级配碎石层和30cm水稳层已摊铺完成,两侧人行道路基已修整,路缘石A、B型已安装完毕。下一步,项目部将进行沥青层摊铺、人行道透水混凝土浇筑等工序的施工,预计6月中旬完工。
