随着昌南大道主线的顺利通车,该项目主体任务算是告一段落。秉承早日方便市民出行的宗旨,为顺利完成昌南大道快速路1#辅道桥春节前通车任务,昌南大道项目部在领导的正确指导下,众志成城,团结一心,发扬吃苦耐劳精神,再接再厉,全面展开项目建设工作。
截止到11月底,昌南大道剩余主体通车工作量及完成情况如下:

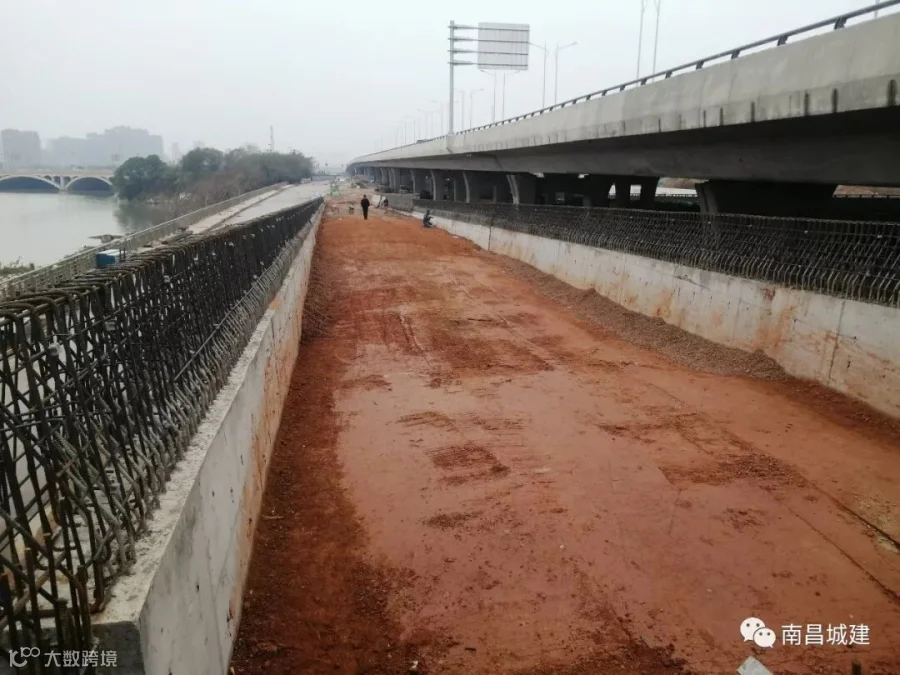

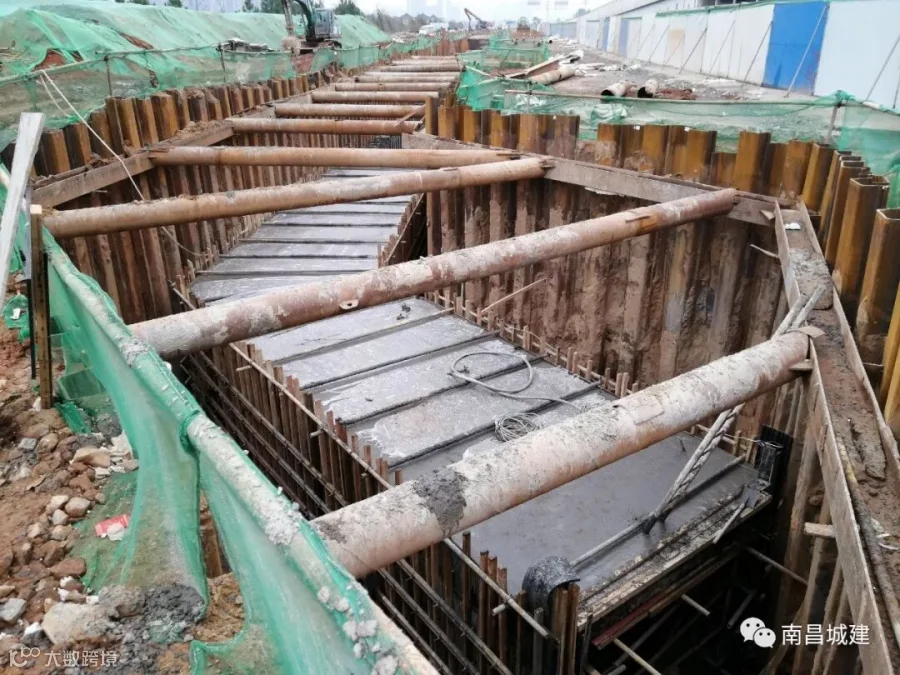

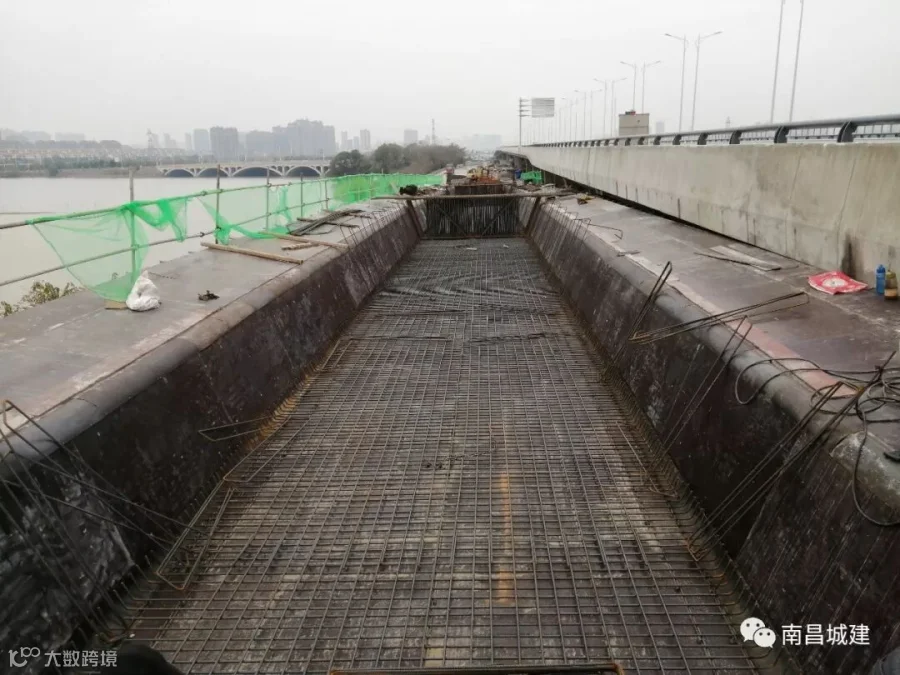

1、4#辅道桥桥梁工程:下部结构包括桩基根,承台6个,墩柱6个均已全部完成;总长为245.68米的挡土墙施工及回填工作均已全部完成;桥体部分为1联5跨共150米,目前已完成3跨的支架、模板、钢筋绑扎、支座安装等工作。

2、给排水:雨水管道总长4423米,已完成1100米;污水管道582米,雨水箱涵690米均已全部完成;电力管廊1000米,已完成964.5米。4个渠化岛,目前已完成2个。

正值昌南大道快速路建设工作进行到最关键时期,昌南大道项目部全体员工同心协力、团结一致,紧抓安全文明施工,以饱满的热情和最积极的态度展示城建人的美好风貌。
