动态 | 昌南大道快速路改造项目工程10月简讯

动态 | 昌南大道快速路改造项目工程10月简讯 南昌城建
2019-10-23
2
导读:为方便广大市民早日通行方便,昌南大道全线通车时间节点初步定为2019年1月20日。

  为方便广大市民早日通行方便,昌南大道全线通车时间节点初步定为2020年1月20日。截至2019年10月21日,主要工程进度完成情况如下:

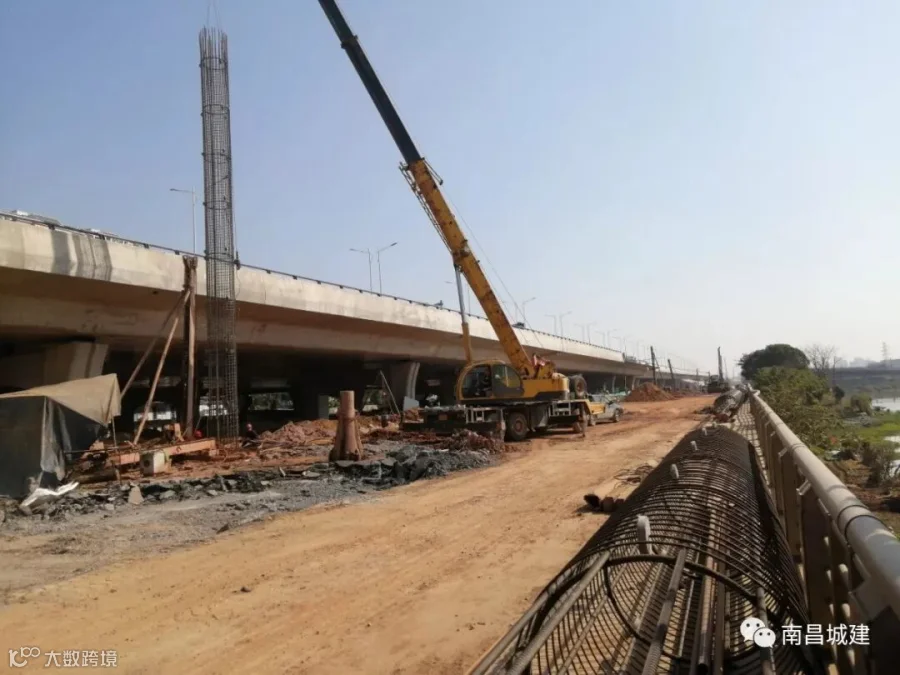

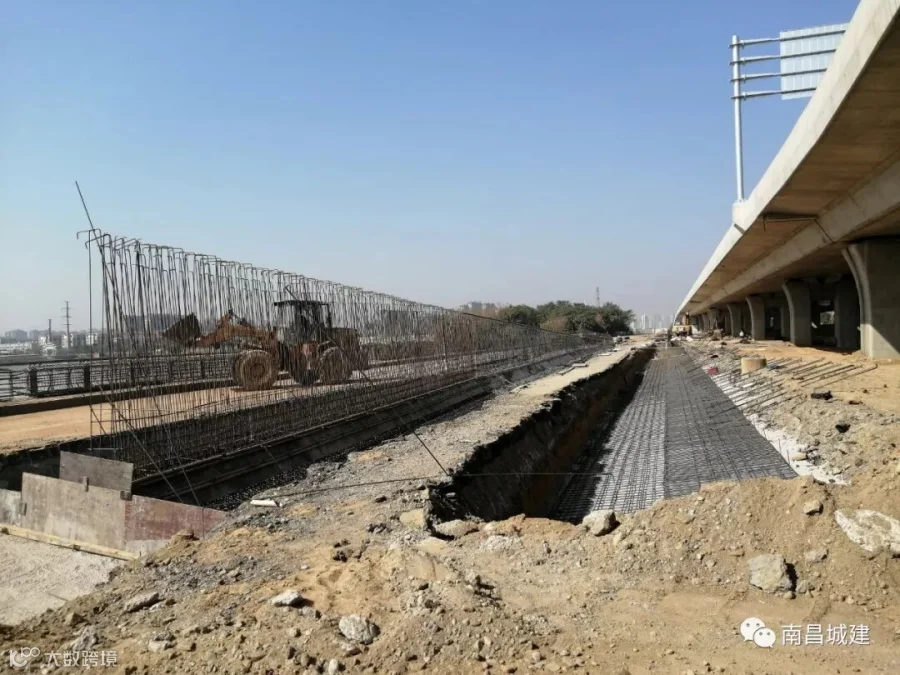

  1、桥梁工程:4#辅道桥桩基设计16根,目前已完成4根,预计到10月底全部完成;6、7#挡土墙设计总长245.68米,目前已完成基础130米;上部结构还有6个承台及6个墩台,1联150米长箱梁及桥面系。

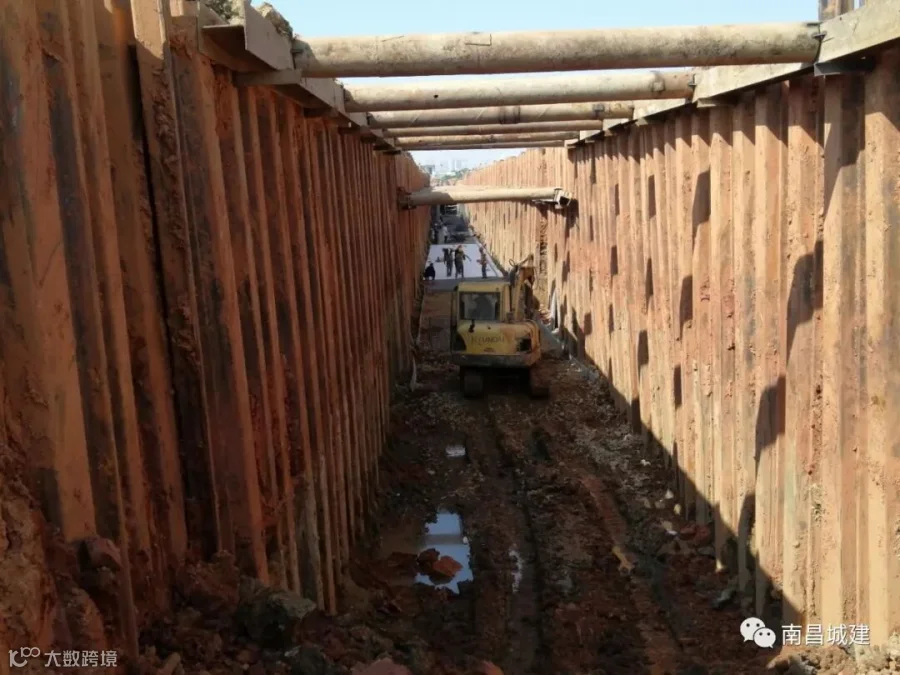

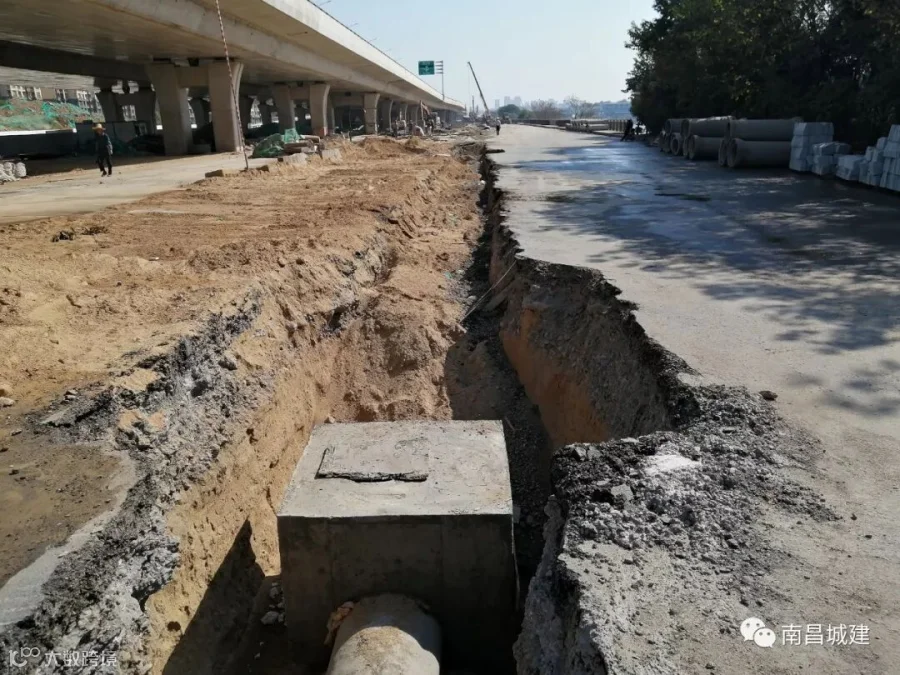

  2、给排水:雨水管道完成1000米,剩余3423米;电力管廊完成664.5米,剩余335.5米。

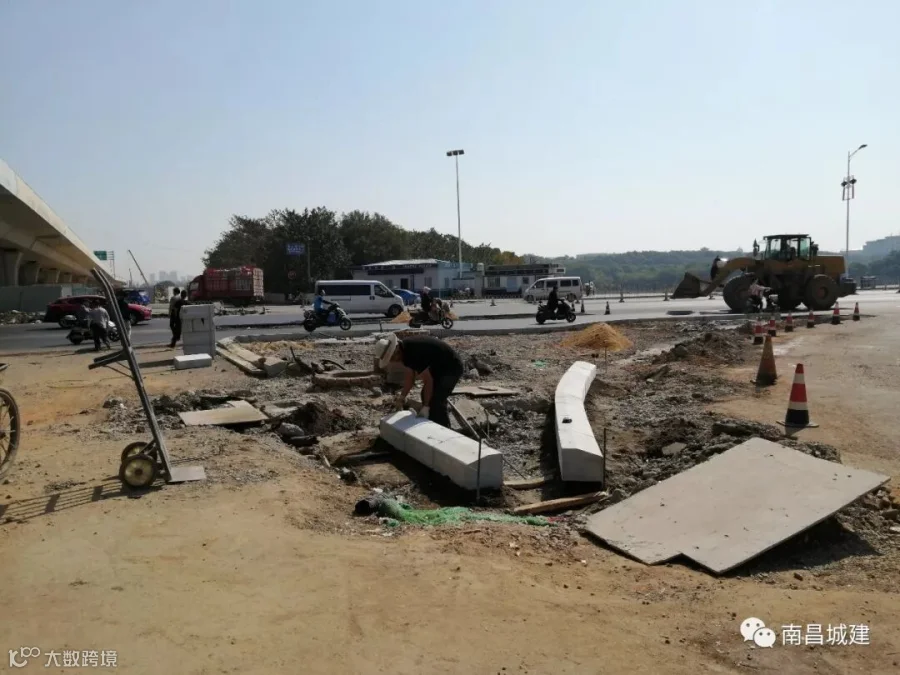

       3、其余工程:路面完成15000平,剩余15000平;园林绿化尚未进场,设计剩余绿化面积29000平。

  昌南大道快速路改造工程做为南昌市重点工程,在施工中不仅要抓好施工进度、质量、安全文明生产等方面工作,还要重点抓好环境保护工作,确保现场无裸露砂石,现场施工无扬尘,保证空气质量,给广大市民健康舒适的生活环境。
