一、进度情况
截至7月22日,昌南大道快速路改造项目各主要分部分项完成情况如下:
主线桥桩192根已经全部完成,主线承台46个已经全部完成,墩柱46个已全部完成;主线箱梁12联已经完成12联。

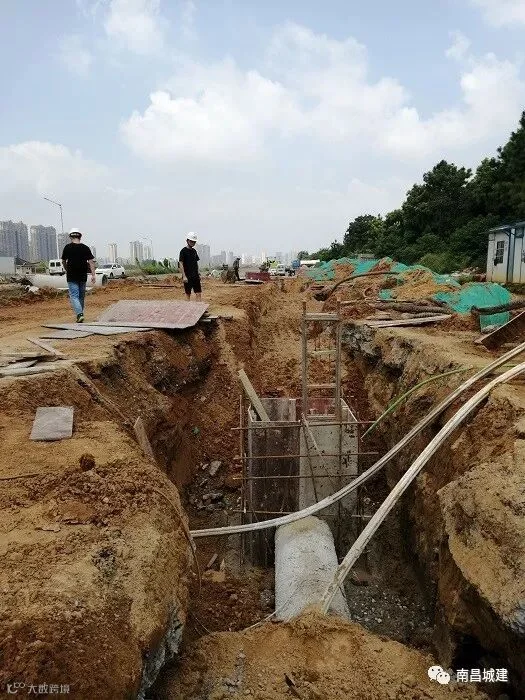

排水工程方面:雨水箱涵540m已经全部完成,电力隧道934.5m已经完成664.5m,雨水管道4423m已经完成380m。
二、现场施工情况如下

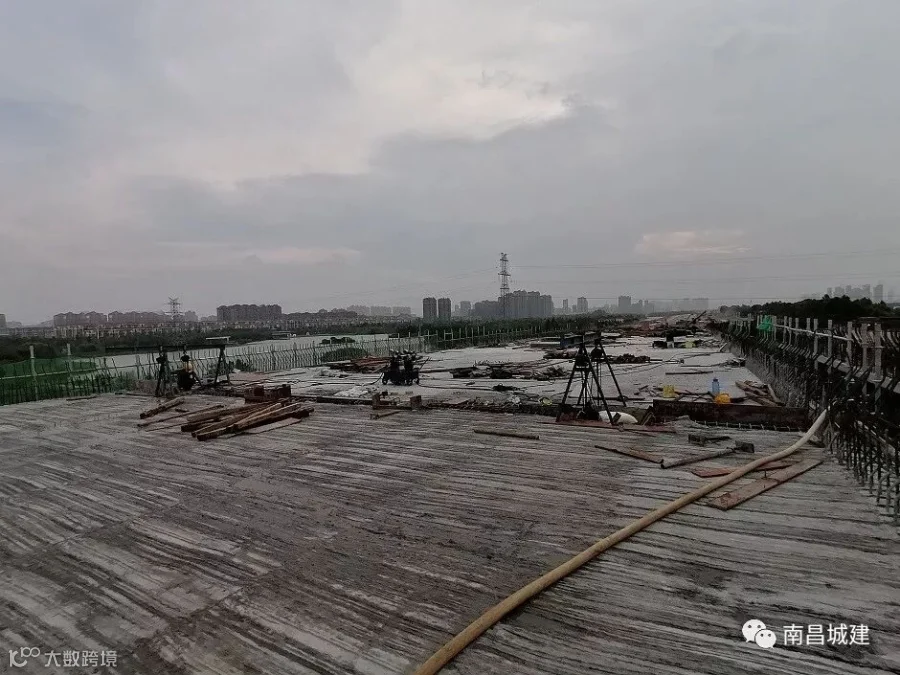

1、主线右幅第一联钢绞线张拉完成,并完成灌浆;主线右幅第二联箱室内模板及支架拆除完成,开始安装锚具,准备张拉。

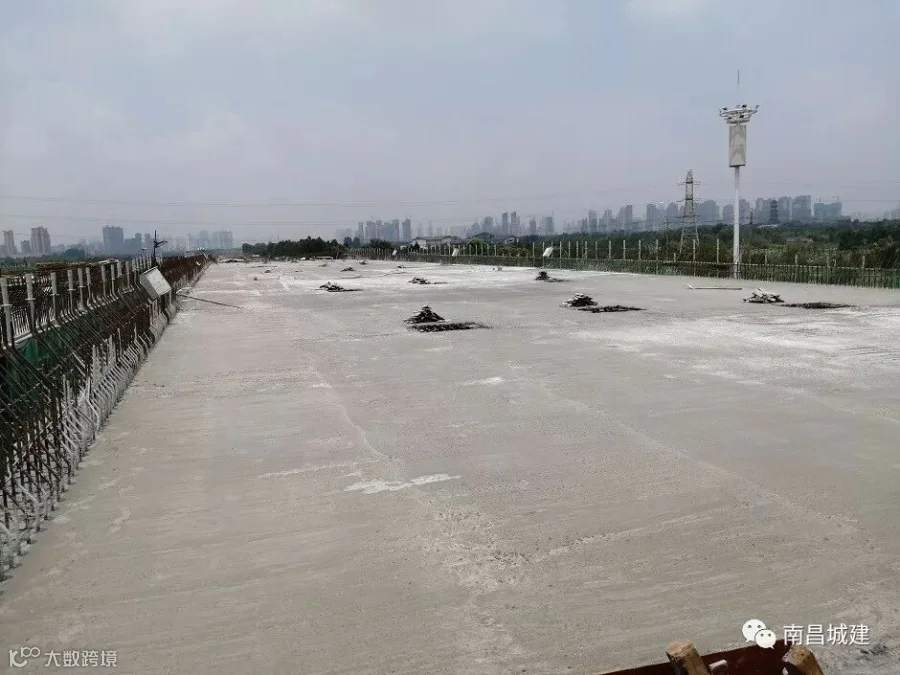

2、主线左幅第二联顶板浇筑完成,主线箱梁砼浇筑已经全部完成;主线端横梁封锚区开始钢筋绑扎。

3、主线右幅第五联防撞墙模板安装,准备浇筑;五、六子项交界处的北侧雨水管道开始施工。

按照10月底通车的总目标,下一步施工安排如下:
1、主线右幅第五、第六联防撞墙还剩420m;主线第一联、第二联防撞墙总共剩余876m;1#、2#挡土墙防撞墙还剩240余米,按照平均每天60m速度,还需26天完成。
2、20片端横梁封锚区封锚需要凿除砼及绑扎钢筋,目前砼已全部凿除,并清理干净,绑扎钢筋完工需要14天。封锚区及防撞墙做好之后,进行桥面调平层浇筑,同时安装交通设施及监控。后续进行桥台处桥头搭板施工,桥面铺装及伸缩缝安装。
