左云五路山风场设备治理攻坚战打响以来,在公司领导班子的正确领导和各部门的大力支持下,专项工作组周密部署、科学调度,各项目负责人和全体检修运行人员不怕苦、不怕累,发扬持续作战精神,按计划有序推进各项工作。

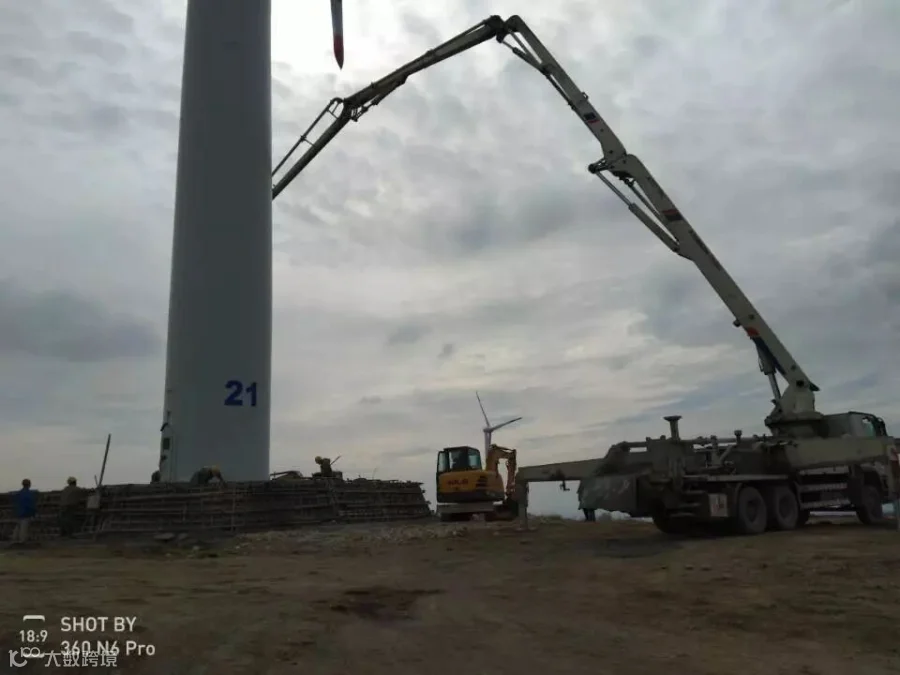

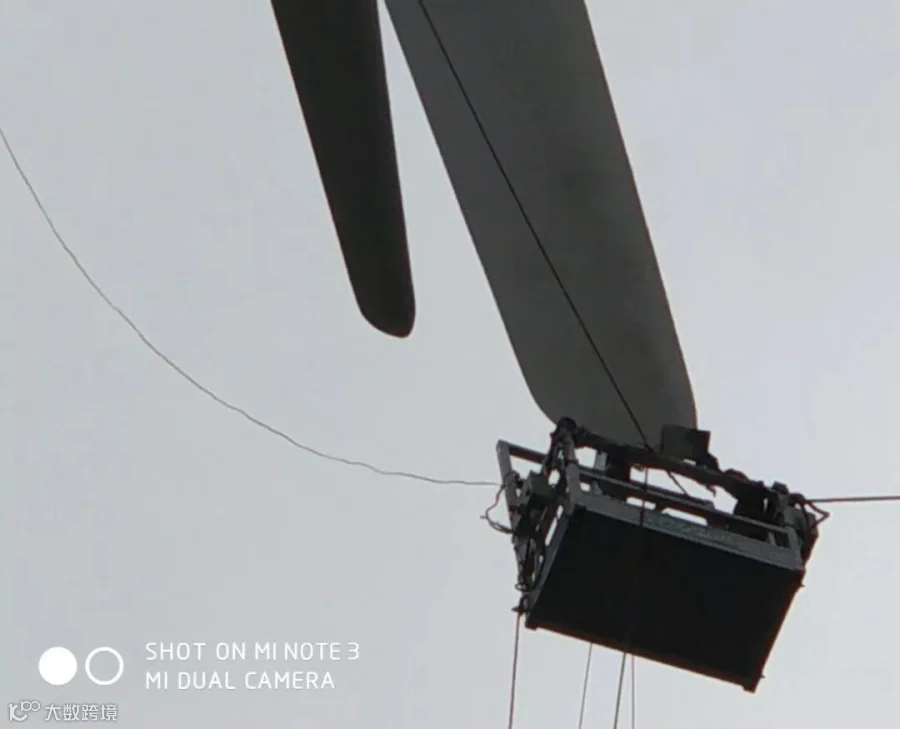

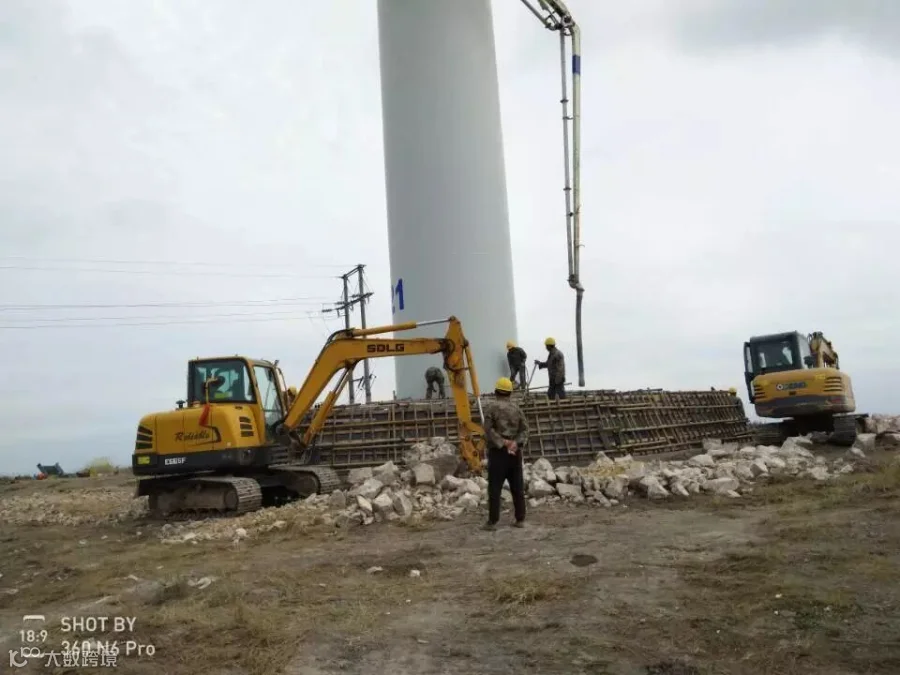

截止9月20日,已累计完成长停风机治理32台,还剩14台。除二期4台因问题严重,治理难度较大,需进一步研究制定整改措施外,其余一期10台风机更换77型叶片技改项目正在进行,目前工程量已完成4台风机叶片更换,8台风机基础加固,变桨系统改造完成队伍准入手续办理,开始第一台风机作业,整个工程预计10月底完成,10台风机全部恢复运行。
与此同时,其他设备治理专项工作均进展顺利:电气设备检修技改项目除涉网部分全部完成;三期风机气象仪改造全部完成;一、二期变频器老化器件更换全部完成;一、三期发电机、齿轮箱、主轴等大部件专项检查完成42台,风机年度维护保养完成18台,免爬器安装完成10台,二期塔筒探伤完成22台,叶片检查维修完成14台。
大风季即将来临,左云风电场将进一步完善各项工作方案和措施,高度关注气象情况,统筹安排各项工作,继续以高昂的斗志,饱满的热情,倒排工期,根据现场情况科学调整工作节点,在确保安全的前提下按照上级要求提前完成任务,为公司“大干三季度、冲刺全年目标”提供左云动力。
