利民三期(第二批)启动会顺利召开
因受到当地村民阻工影响,2017年至2018年7月,项目基本处于停工状态。为有效推进利民三期项目复工,公司纪委书记兼工会代主席王涛常驻现场,包干项目建设。经过积极协调地方政府、施工单位、监理单位,利民三期项目于2018年8月2日全面复工。复工后公司与各参建单位密切协作,倒排节点计划,认真梳理影响工程进度的制约因素,攻土地、争电网、协调村民、联络政府、催交设备、争取政策,确保了工程建设的顺利推进。

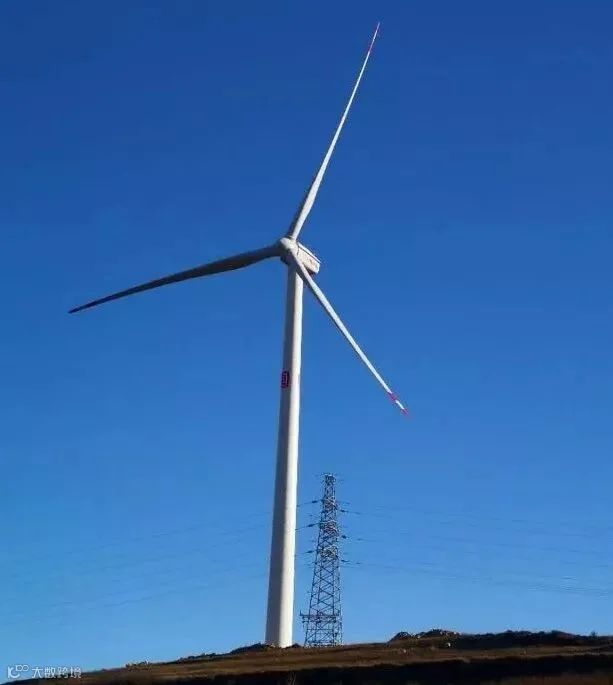

经过各方不断努力,山西省电力公司最终将利民三期(第二批)启动时间定为2018年12月25日。当天,分公司副总经理胡国栋在利民风电场主持召开了项目启动会。会议结束后,公司领导亲自组织,各相关部门、参建单位密切配合,团结协作,严格按照启动方案要求,逐一完成启动的各项送电、调试任务。在克服了华创公司人员不配合风机调试的不利因素下,经过40多个小时的努力奋战,2018年12月27日15时10分,利民三期(第二批)首台风机顺利并网发电。

利民三期风电项目(第二批)首台风机并网发电圆满完成了集团公司和分公司下达的任务,为公司2018年基建工作交上了一份满意的答卷。
文/图:李彩凤
编辑:苗华
