利民三期项目部:攻坚克难,全力以赴

利民三期项目部:攻坚克难,全力以赴 大唐山西新能源公司
2018-11-09
1
导读:经过一段时间紧张有序的筹备,10月28日9点30分,利民三期项目部组织监理单位、施工单位对集电线路铁

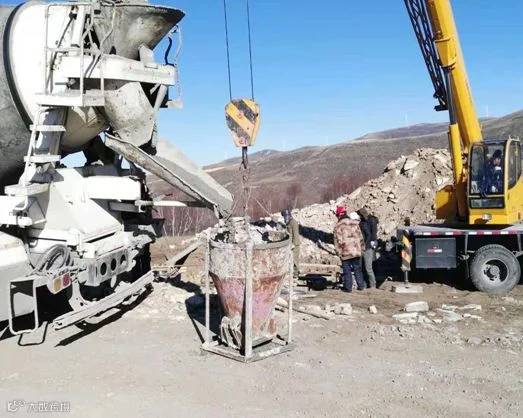

    经过一段时间紧张有序的筹备,10月28日9点30分,利民三期项目部组织监理单位、施工单位对集电线路铁塔基础G10、G12、G13、G14开始浇筑,21点10分随着最后一罐混凝土的倾入 ,集电线路4台铁塔基础浇筑完毕。至此,利民三期最后100MW集电线路铁塔浇筑累计完成120基。

    随着天气的逐渐降温,特别是三期项目里程碑计划的日益临近,利民三期工程项目经理韩丰泉带领所有员工会同施工单位加班加点,连续夜战,全力推进浇筑进度。在每一台基础浇筑前,项目部、施工方联合踏勘现场,根据每一台基础所处的不同位置、不同地势情况,提前拟定浇筑方案并进行全面的技术交底。特别是夜间施工,罐车停车位置、铲车输送混凝土作业位置均精确划定,浇筑现场周围设立安全围栏及夜间施工警示牌,同时安全专工全程监督整个浇筑过程,确保施工浇筑现场井然有序,浇筑安全、规范进行。另外,项目部还结合近期山区夜间温差大的特点,在混凝土的配比上合理进行调整,以确保浇筑质量

    这个季节的天气虽然阳光明媚,但大风就像是一头凶猛的野兽,怒吼着,咆哮着,但项目部的人没有一个退缩,为了抢工期,更是放弃了中午回去吃饭的时间,忍着饥饿在现场,心中都秉承着“能吃苦,能战斗”的决心,决战四季度,完成全年发电目标。纪委书记兼工会代主席王涛虽然在工作中把腿部扭伤了,但却是负伤战斗在最前线,引领着项目部全体员工展开艰苦卓绝的大决战。

    顶寒风、战严寒,艰苦奋战的抢工期,赶进度,确保项目按期推进,力争如期达产的日子。他们的汗水将永远留在这片充满活力的土地上,记忆也将永远留在这幸福的时刻,为他们加油吧!


文/图:李彩凤
