随着“决战四季度,确保全年目标”冲锋号的吹响,左云风场设备治理攻坚战也进入冲刺阶段,经过三个多月的艰苦奋战,各项技改检修工作取得重大进展:
完成一期10台风机叶片加长更换工作,进入试运行阶段;
完成一期14支70型叶片空中替换工作;
完成一、二期46台风机叶片维修工作;

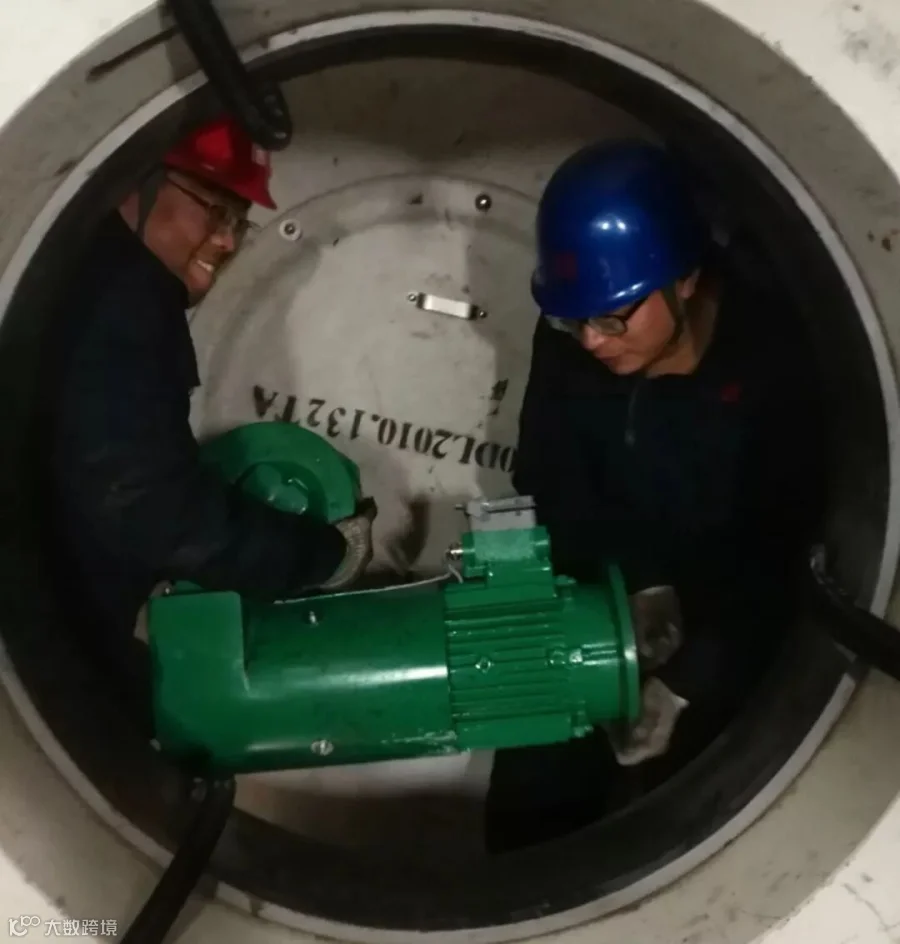

变桨系统改造完成工作量的90%;

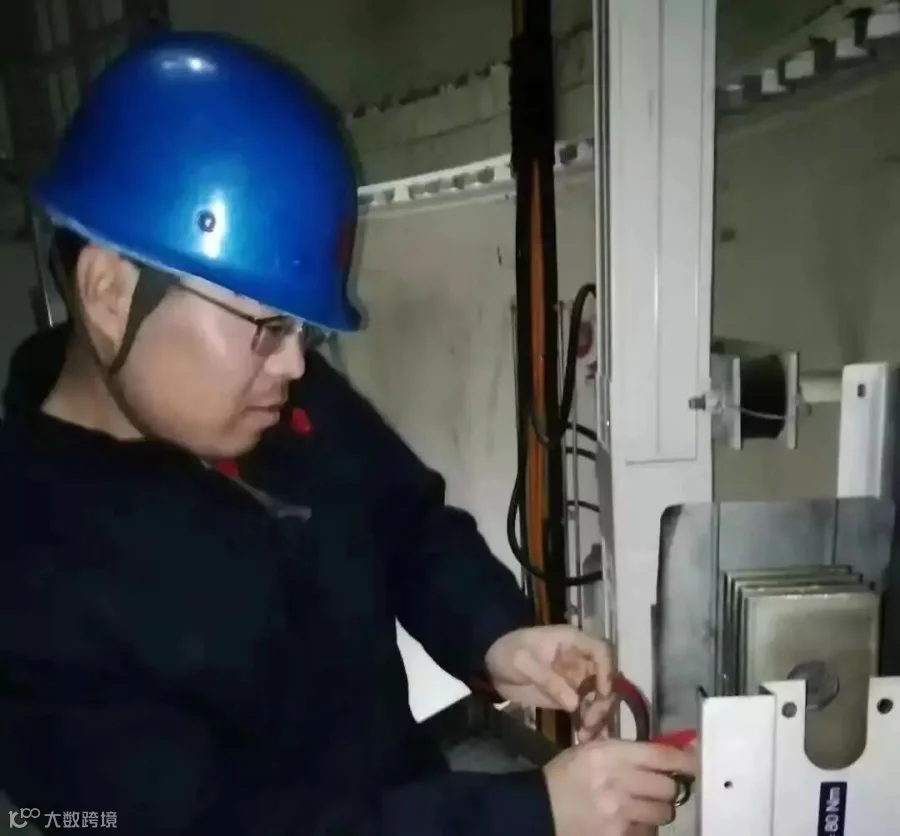

完成11台发电机检修工作;完成30台齿轮箱检修工作;

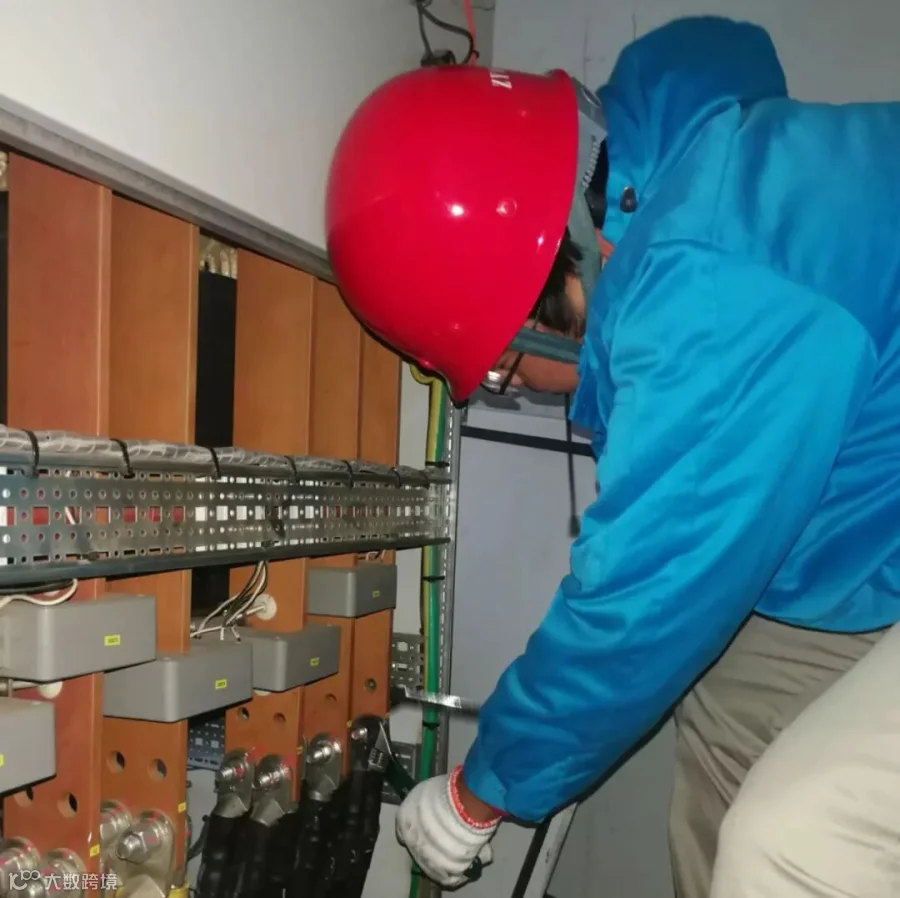

完成一、二期风机变频器滤波回路改造工作;
完成三期风机气象仪改造工作。

一分耕耘、一分收获,尽管目前风机维护保养、大部件检修、叶片检查维修更换、变桨系统改造等工作还在继续进行中,每天因计划检修停运风机仍有十几台,但设备治理成果已经初显。
从10月份发电量看,全月完成1100万度,较去年同期1147万减少4%,主要是今年二期风机发现塔筒存在重大隐患大面积停机,电量欠发严重。除去此因素,一、三期发电量完成966万度,同比去年10月份685万度增长41%,环比今年9月份622万度增长55%。

在接下来的半个月时间里,左云风场设备治理工作组将认真落实公司三季度经济活动分析会议精神,带领风场全体干部员工持续作战,发扬钉钉子精神,工作一项接着一项干,风机一台接着一台治,一定能将风机全部安全稳定运行起来!
只要路走对了,就不怕遥远!
