10月30日,左云小京庄风电工程首台风机基础浇筑完成。该项目装机容量为49.5MW,共安装14台东方电气风电公司3.8MW永磁直驱风力发电机组。
基础浇筑安全措施交底专题会
因该机组体积大、础载荷较大、采用的新技术较多等特点,在钢筋混凝土的用量、施工技术要求方面较普通机型会有更高要求。首台风机基础浇筑前,项目部协调各参建单位在基础施工图纸审查、施工技术难题突破、混凝土供应保障等方面做了大量研究探讨工作,为基础浇筑施工提供了有力技术支撑和保障。同时组织监理、施工单位召开了混凝土浇筑前安全技术措施交底专题会,会上就浇筑施工做了精密部署,并明确了职责,要求各单位严格落实安全技术措施要求。现场施工人员经过12小时30分钟的连续奋战,于当日20时38分顺利完成基础浇筑工作。

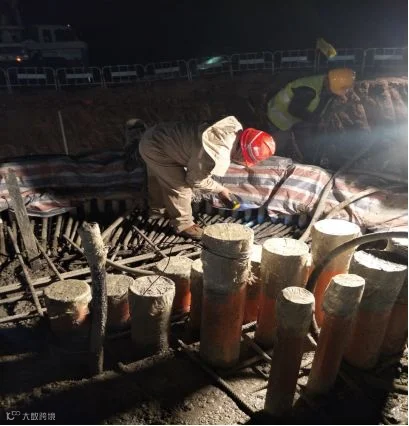

项目经理马国卿查验基础上锚盘内圈钢筋混凝土振捣情况

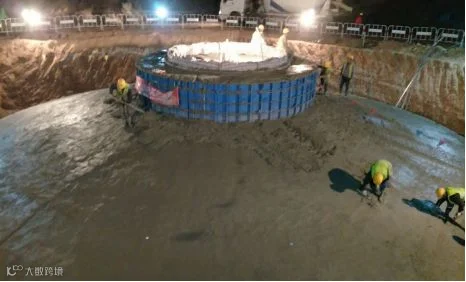

基础收面施工

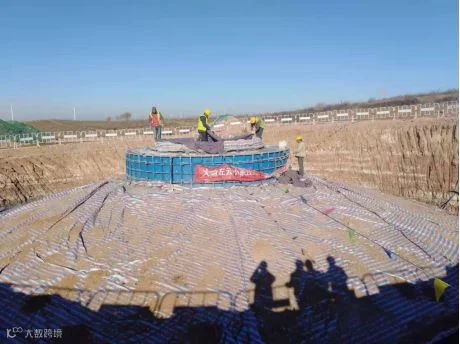

首台风机基础完成
左云小京庄首台风机基础浇筑完成标志着首个里程碑节点的完成,是项目部贯彻落实“大干四个月,确保全年目标”要求的实际行动,项目部将继续加强组织协调,制定有效措施突破技术难题,积极推进项目建设,确保完成目标任务。
