面对2020年艰巨的基建任务,为打赢项目保电价攻坚战,确保八个在建风电项目主机、塔筒等设备按期供应,公司发动20名催交人员,奔赴9个省份18个设备厂家,盯排产、盯物料、盯运输、盯产能,协调解决“抢装潮”环境下设备供应紧张问题,有力推动项目建设。
公司全面梳理设备供货网络图,成立催交总协调组,总体协调设备合同签订、预付款及投料款支付、设备排产、设备催交监造。催交总协调组每周联合工程建设部、计划物资部、财务管理部三个部门召开工程进度、设备催交协调会及工程资金协调会,统筹推进工程进展,并与集团公司采购事业部、山西公司无缝对接,保证信息通畅。与此同时公司领导多次亲赴厂家,协调解决厂家诉求、催交过程中的重点、难点问题,有力推动了设备催交进度。

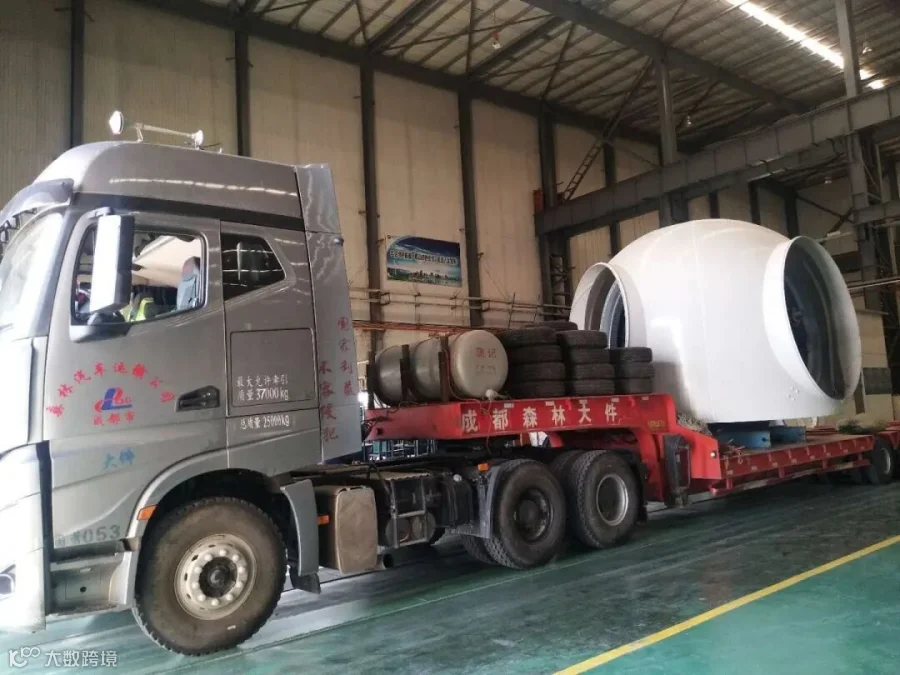

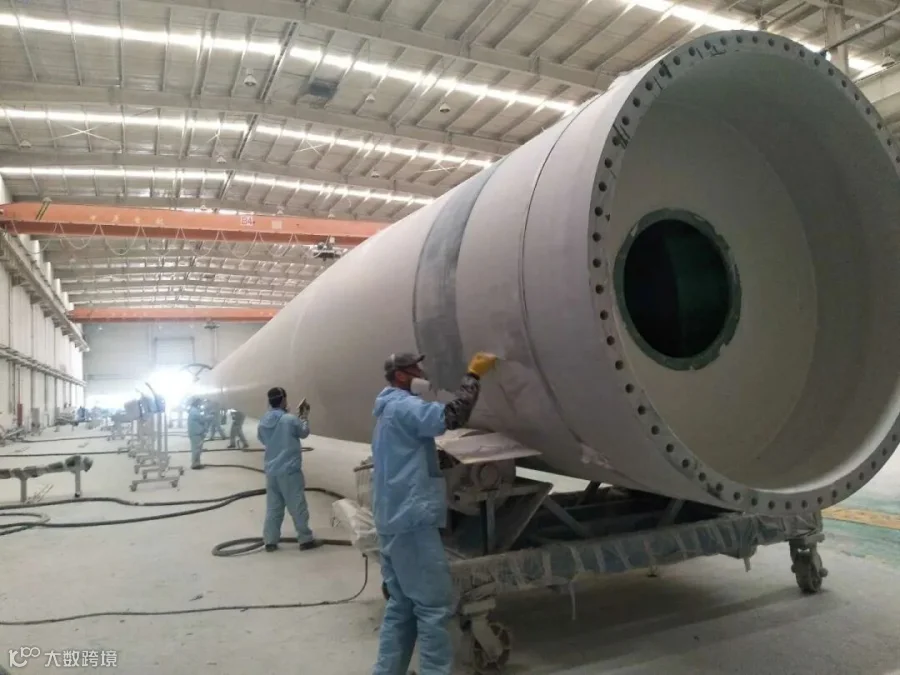

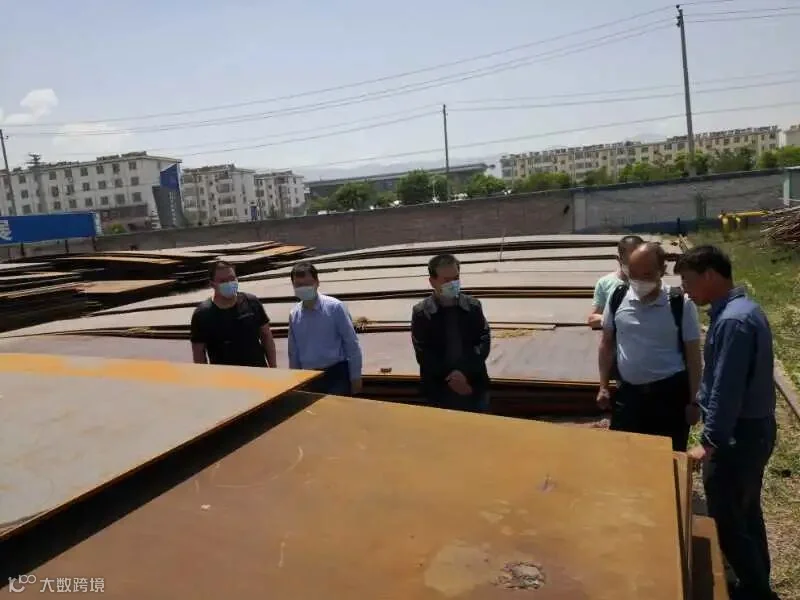

催交人员克服疫情带来的诸多困难,长期驻守设备生产厂家,全程紧盯排产、发货情况,有力推进了设备供应。目前叶片已到场10余套、钢板生产60余套、法兰锻压完成130余片、轮毂生产完成12套、塔筒内附件排产均如期进行,为项目如期投产奠定了坚实基础。
