大数跨境

“633”工程,我们在行动——青龙山风电场长停风机治理

“633”工程,我们在行动——青龙山风电场长停风机治理 大唐山西新能源公司
2019-03-20
2
导读:2018年10月份,华创厂家从青龙山风电场撤场,由于事发突然,风场面临着一方面无备件储存、另一方面缺

    2018年10月份,华创厂家从青龙山风电场撤场,由于事发突然,风场面临着一方面无备件储存、另一方面缺少故障处理经验的窘境,到2018年12月份,风场停机台数一度达到9台之多。在这种严峻的形势下,风场按照公司要求,优化人员结构,实行运维一体,全体人员坚持“干就干一流的事,干就干成一流”的总要求,心无旁骛,参与到风机的检修治理工作中去,边干边学,在消缺中不断积累经验,白天登机处理缺陷,晚上利用休息时间进行检修知识培训及学习。

1

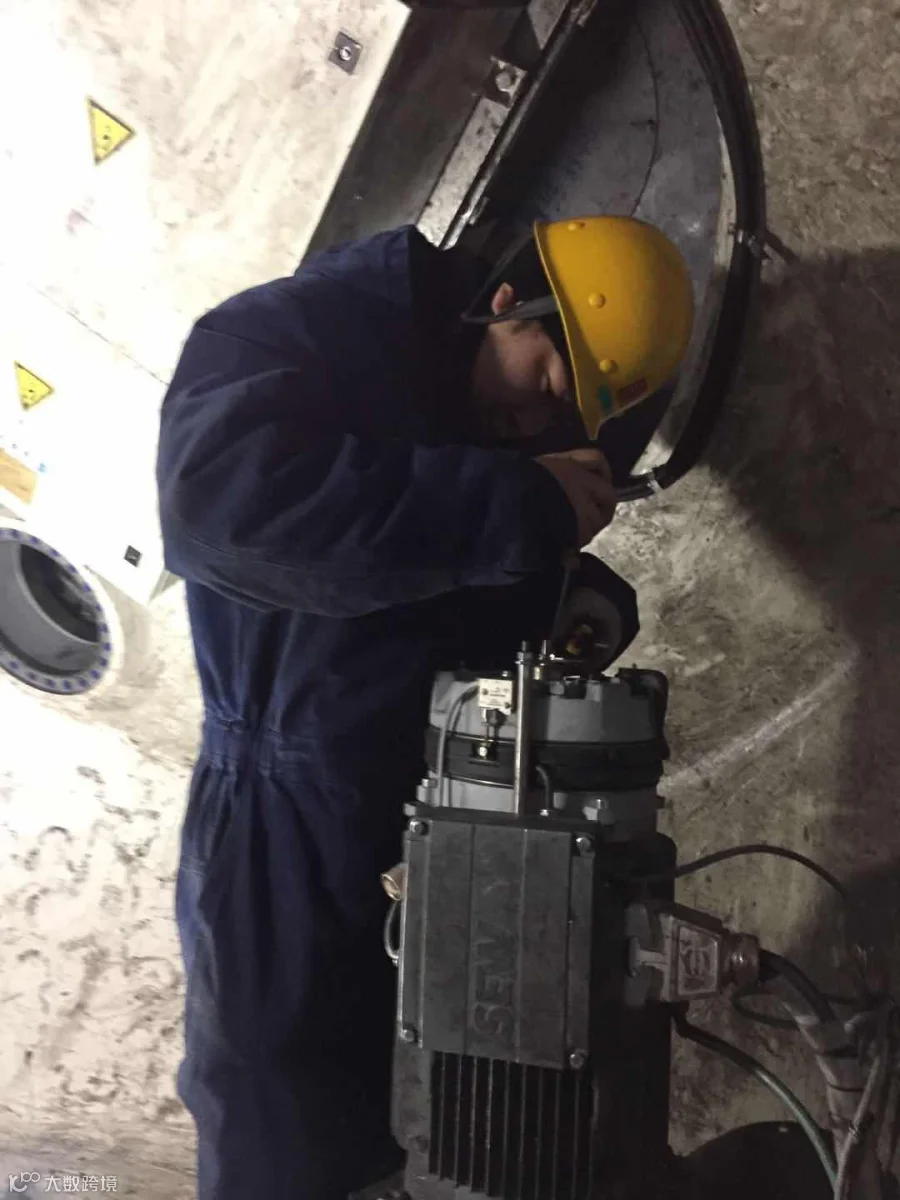

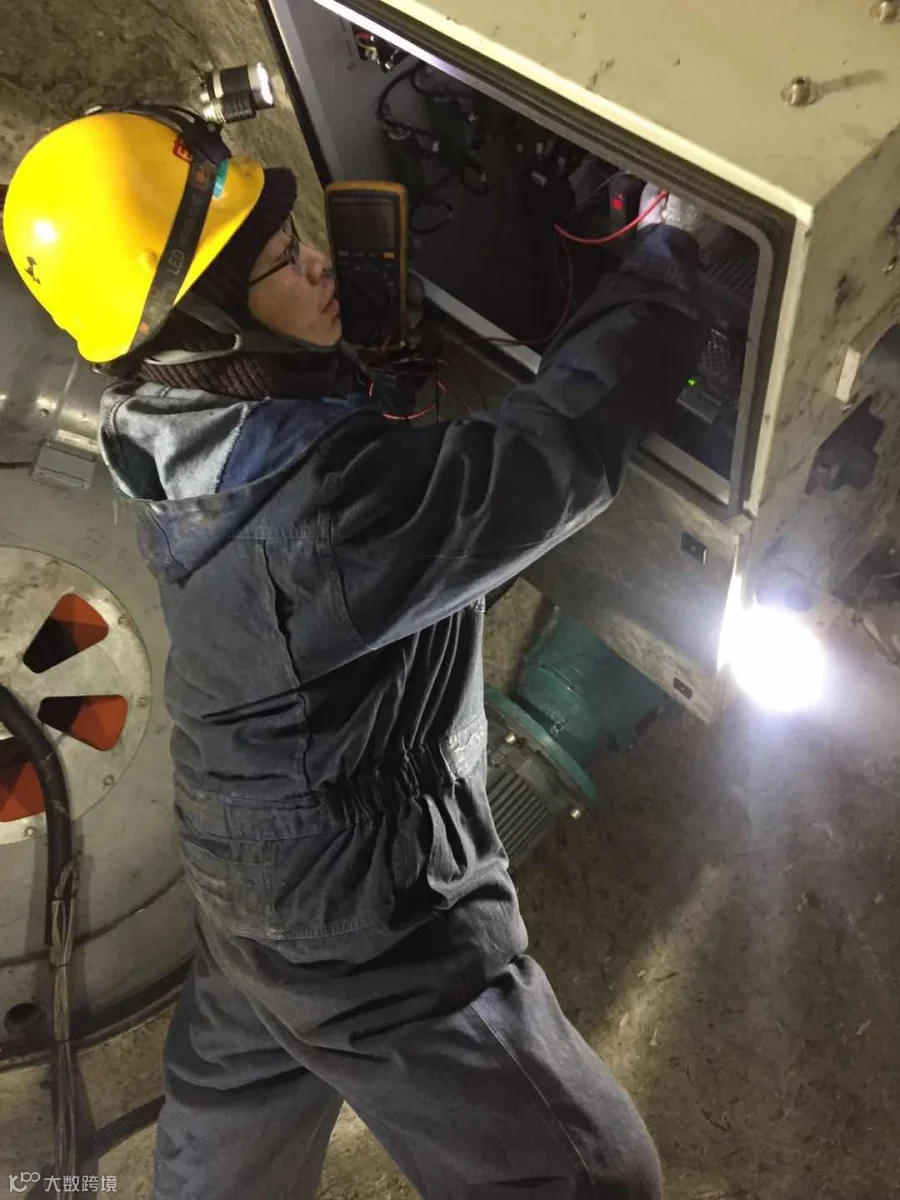

09号风机水冷温度异常故障处理

    2019年02月01号,青龙山风电场09号风力发电机组发电机水冷温度异常,运维人员立即登塔进行检查处理。经检查发现发电机水冷泵叶轮碎裂,且水冷管路有残留碎片。在经与设备厂家、大唐可再生等专业人员研讨无果后,风场人员不等不靠,自主研究可行方案,在场长的带领下,现场人员对发电机水冷管路进行反复冲洗,并自主加工适应现场实际情况的工件,为了尽早将风机恢复运行,现场人员无暇顾及饥饿与疲惫,加班加点,连续奋战三天,09号风机终于恢复运行。

    此次消缺工作判断准确,处理及时,避免了问题的扩大化,充分发挥了积极主动的自主运维精神,为以后的消缺工作打下坚实的基础。


2

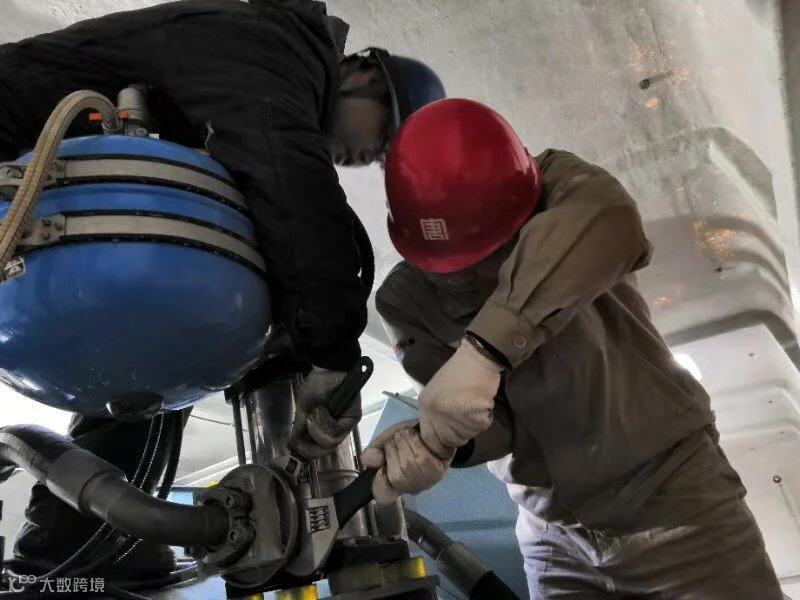

08号风机故障消缺

    2018年10月27日,08号风机偏航减速机损坏停机,因3MW机组停产,且备件通用性差,采购周期较长,08号风机成为长停风机。另外由于设备可靠性较差,此时其他风机陆续发生了编码器、风扇等备件故障,为了避免出现更多的长停风机,现场人员充分发挥主观能动性,从08号风机拆借所缺备件用于其他风机的缺陷治理工作。

    在公司的协调下,08号风机的所需备件到场,现场人员立即开展备件回装工作,在最短时间内将08号风机恢复运行。风场目前也正在开展建立自己的备件备品库的工作,避免因发生此类问题而出现电量损失的现象。截止2019年3月初,青龙山风电场从最多停机数达9台到目前仅剩1台停机,取得了长停风机治理的阶段性胜利。



    在今后的工作中,青龙山风电场全体员工将继续严格执行六项反措和十六项重点工作的要求,深入开展“633”专项治理工程,认真按照修订完成的定期工作标准,充分发扬不怕苦、不怕累的精神,对正在开展的定检工作和后续的巡检工作严格把关,确保全年任务高质量完成,为企业的高质量发展、建设世界一流能源企业提供有生动力。


文/图:王泽宇 贾俊龙


【声明】内容源于网络
0
0
大唐山西新能源公司
这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 1849
粉丝 0
大唐山西新能源公司 这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读778
粉丝0
内容1.8k
