为进一步提高设备的健康水平,保证虹梯关风电场安全稳定运行,6月12日至17日期间,虹梯关风电场开展了全场电气设备检修预试工作。
本次全场停电,因配合电网工作,比预计提前一个月,而且与其他多个风场停电预试工作同步进行,给现场工作安排带来较大困难。但风场人不等不靠,在检修开始之前场长、专工、运维人员、工程公司检修人员召开了专题会议,共同分析、研究、制定了检修方案,并对检修的组织、安全、后勤保障等工作做出了细致的安排部署,为检修工作的顺利完成奠定了基础。

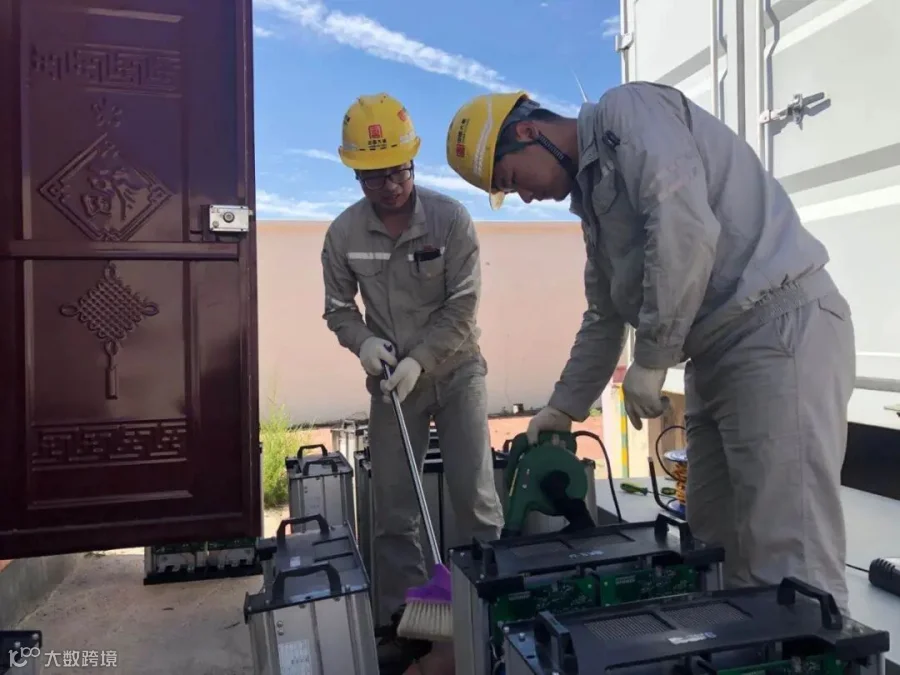

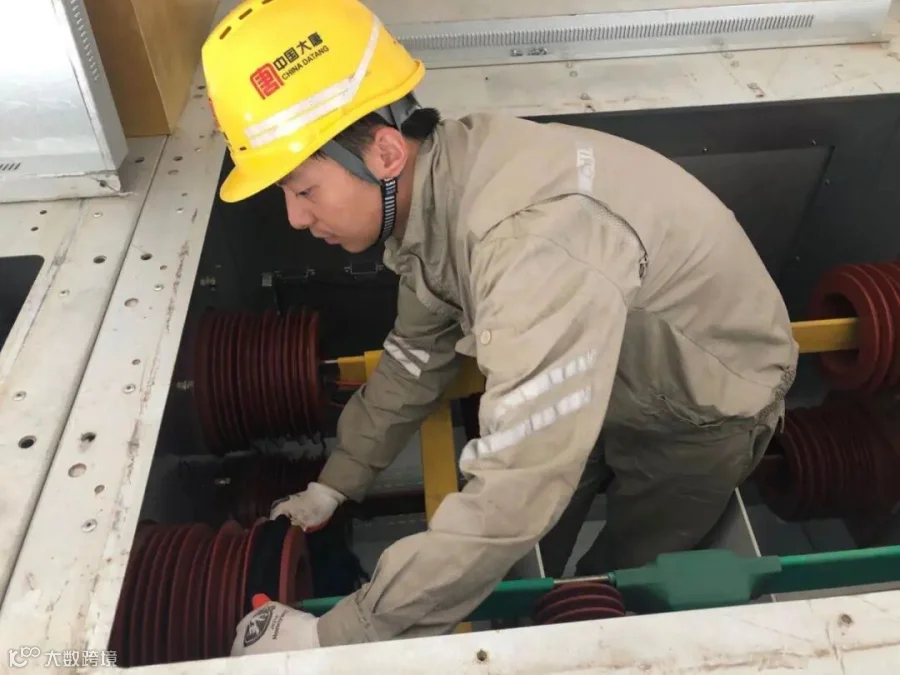

此次检修工作主要包括全站电气设备检修预试、110kV系统、35kV系统保护校验、设备消缺工作,传动试验。面对检修工期紧、工作量大的实际,虹梯关运维人员减少休息时间,每天提前进入工作现场,根据当天工作任务及时调整布置现场安全措施。秉承着"度电必争"的宗旨,运维、检修人员密切配合,争分夺秒,以实际行动为企业提质增效工作奉献自己的一份力量。经过全体运维、检修人员的共同努力,6月17日全站设备带电,本次预试消缺工作全部圆满完成。
文/图:崔帅
编辑:苗华
