催交路上洒汗水④ | 记驻塔筒厂催交人员 曹克家

催交路上洒汗水④ | 记驻塔筒厂催交人员  曹克家 大唐山西新能源公司
2020-08-26
2



编者按


    2020年,是陆上风电抢装潮的终点,平价新时代的起点。大唐山西新能源公司7个保电价风电项目能否及时并网关乎今后20年上网电价的高低。在风电抢装潮的背景下,设备供货紧张,项目供货面临重大考验,再加上突如其来的疫情,在有限时间内能否保证机组设备的及时生产和交付至关重要。为此,大唐山西新能源公司及时成立风电项目设备催交总协调组、催交工作组,提前谋划、主动出击,派出多支催交队伍,他们在设备催交战线上,迎着疫情,逆行而上,先后奔赴内蒙古、河北、宁夏、江苏、四川、上海、广东等省市的风电设备生产基地,采取有效措施加大设备催交力度,确保设备供货进度,涌现出一批为保电价项目而逆风而行、抛家舍业、不屈不挠、无私奉献的感人事例。



催交路上洒汗水

——记驻塔筒厂催交人员  曹克家

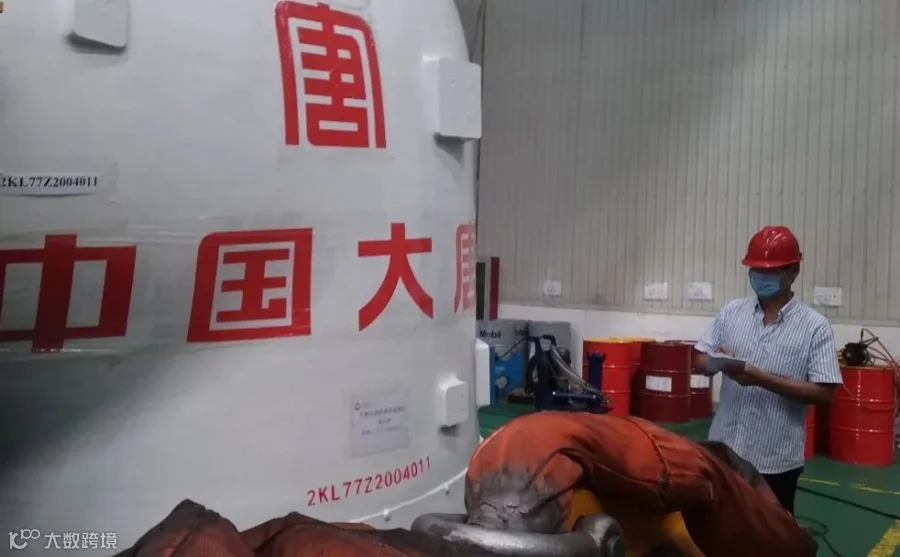

    2020年春节刚过,受新冠肺炎疫情影响,设备供货商也不得不纷纷停产放假。眼看设备吊装的黄金季一步步临近,大部分设备还没有着落,公司领导根据疫情形势变化对项目工期进行了动态调整,并调配催交人员与供应商对接,启动投产及复产计划。曹克家作为公司检修中心的一名普通职工,临时受命加入了此次设备催交工作,负责塔筒催交。


    作为一名设备催交人员,曹克家感到肩上的担子越来越重,虽然说项目进展顺利与否不单单取决于催交人员,但催交人员在现场穿针引线的作用还是不可忽视的。当时,由于燕家村二期塔筒是旧塔筒改造项目,与新塔筒生产有较大差异,不仅工序繁琐,施工人员也不愿意干,相对来说进度比较缓慢。为了不影响现场吊装进度,曹克家想方设法与代理商和制造厂进行沟通,不断密切业主与作业工人的关系,力争最大限度利用工作时间干出实效、抢出进度。



    今年的抢装潮已经进入白热化阶段,各路业主摩拳擦掌,志在必得。然而,燕家村二期塔筒改造进展并不顺利,由于种种原因,制造厂频繁调整排产计划,使塔筒改造陷入困境,曾一度影响了现场吊装进度。曹克家将现场情及时汇报到公司,并在中间多方沟通、积极协调,经过不懈努力,最终使塔筒改造项目进度明显加快,为最后几台风机吊装及并网发电赢得了宝贵时间。6月9日,燕家村二期最后一套改造塔筒完工发运,13日完成机组吊装。当看到燕家村二期风机于6月21日全部并网发电的消息时,他为自己的辛勤付出而得到回报感到无比的欣慰和自豪。


    结束了燕家村二期塔筒催交任务后,曹克家又接到公司新的通知,去内蒙古通辽叶片制造基地,负责小京庄项目叶片的催交工作。他整理行装马不停蹄地又踏上了天津明阳风电制造基地的征途,在那里继续完成新的工作任务......




文:李建明  曹克家

编辑:苗    华




大唐山西新能源公司



【声明】内容源于网络
0
0
大唐山西新能源公司
这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 1849
粉丝 0
大唐山西新能源公司 这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读778
粉丝0
内容1.8k
