633工程,我们在行动
◆ ◆ ◆ ◆
从冰雪凛冽的冬天,到烈日炎炎的夏天,一年来白玉山风场全体检修人员砥砺前行,结合公司“633”专项治理工程要求,组织全部检修技术骨干组建了抢修突击队,通过不断摸索研究与自主学习,制定各类专项检修计划,解决了一项又一项的疑难杂症。

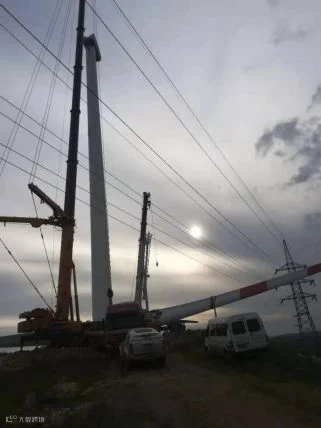

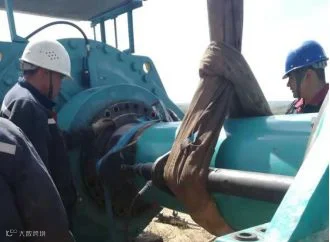

在18号风机齿轮箱更换期间,因受集电线路影响,不能及时吊装,该风场场长40多天未休息坚守风场,先后制定十几个维修方案,经与公司及各部门的商议之下,最终确定在全场预试期间进行更换。为了充分利用好一周的预试时间,风场做了3天的前期准备工作,从天气环境、厂家人员、具体时间节点、每天的工作进度等多方面均做了详细的计划。从解体到组装全体职工加班加点,互相协调、充分沟通,最终按照计划在规定时间内顺利完成更换。
20号风机完成齿轮箱更换恢复运行,18号风机恢复运行,26号风机发电机损坏部件提前5天更换完毕恢复运行......一台台长停风机在全场职工的共同努力下恢复了住日的生机。
通过一年来的摸索与实践,全场职工扎实提高了自身的设备维护与检修技能水平,为今后的检修工作打下了坚实的基础,向风场实现自主运维迈出了重要一步。
文/图:宋晓虎
