捷报
3月25日 开工建设
4月24日 首台风机基础浇筑
8月15日 全部风机基础浇筑完成
8月30日 集电线路架设完成
11月26日 首批风机并网

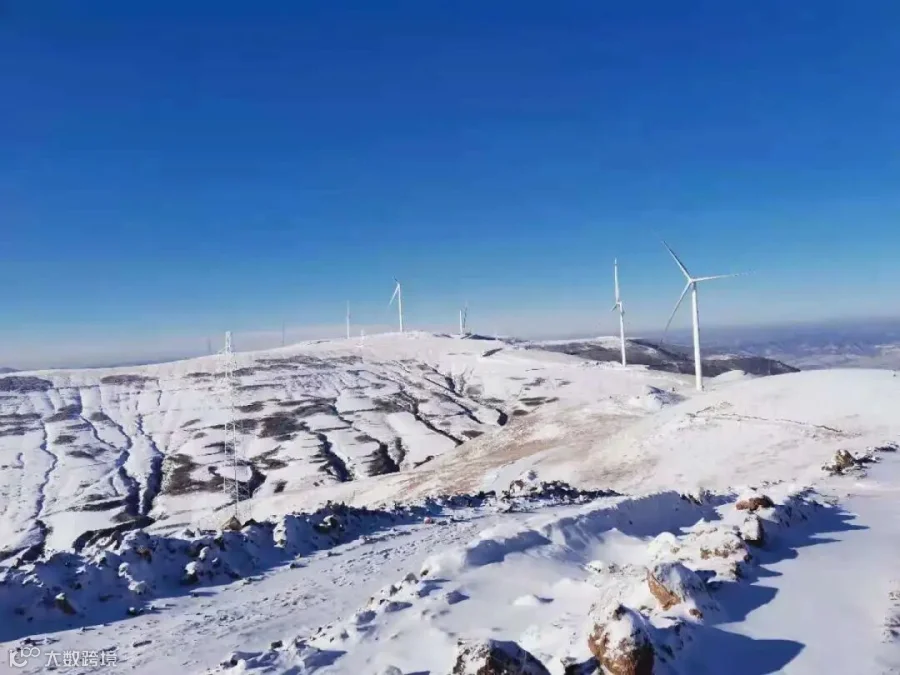

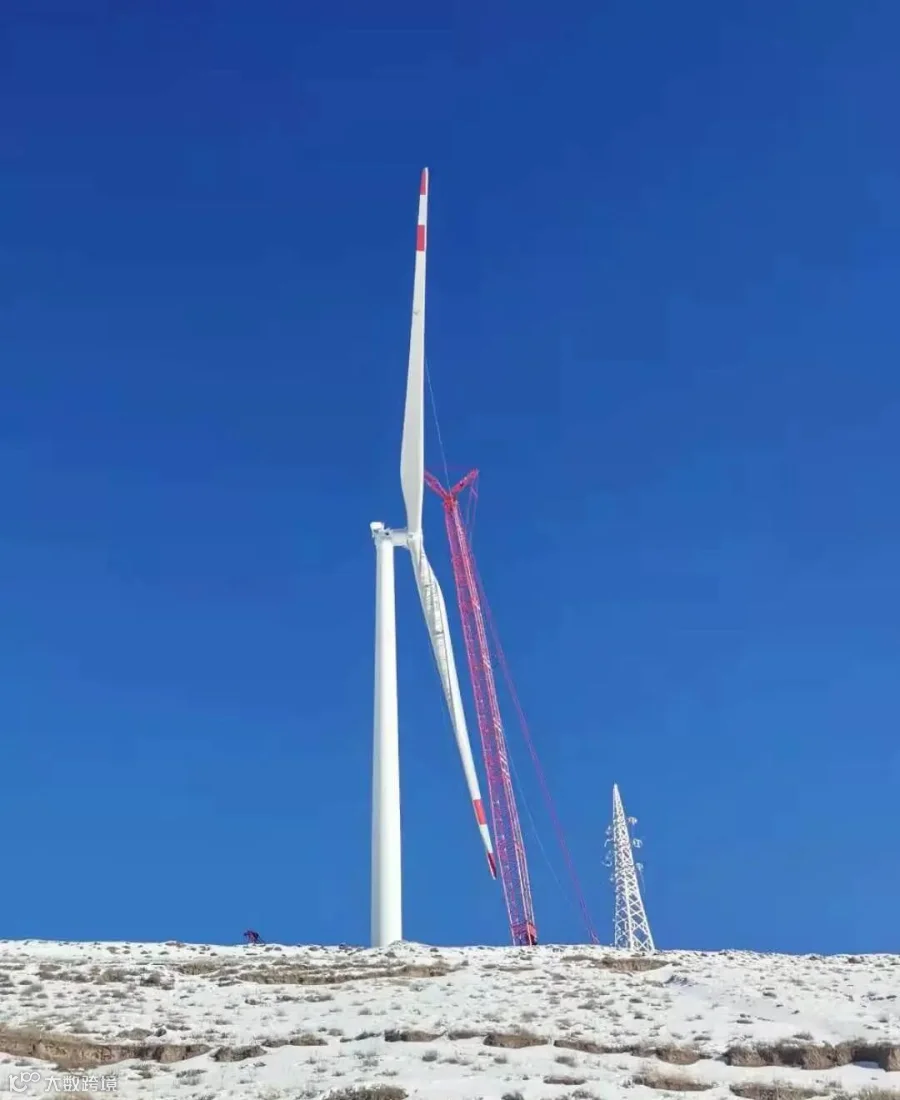

12月22日 全部风机吊装完成

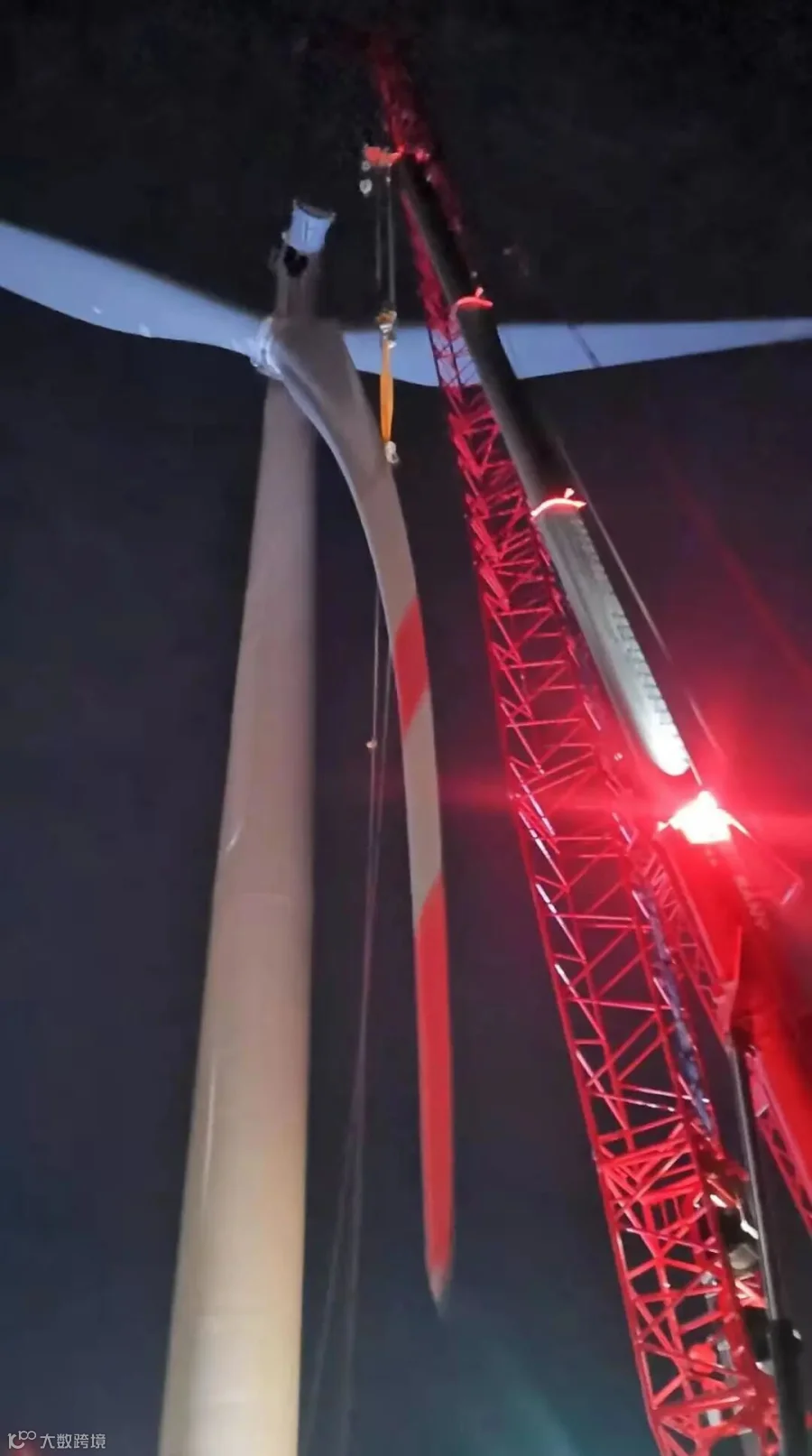

面对新冠疫情和风电“抢装潮”的双重压力,项目部在省公司、新能源公司的大力支持下,克服设备到场滞后等不利因素稳步推进工程进度。特别是入冬之后,面对现场气候条件恶劣、吊车严重缺乏等困难,他们发扬钉钉子精神,不畏严寒、风雪无阻、砥砺前行。先后完成两个升压站的扩建工程,44公里集电线路工程,35台风机的安装工程,历时273天于2020年12月22日全面竣工。

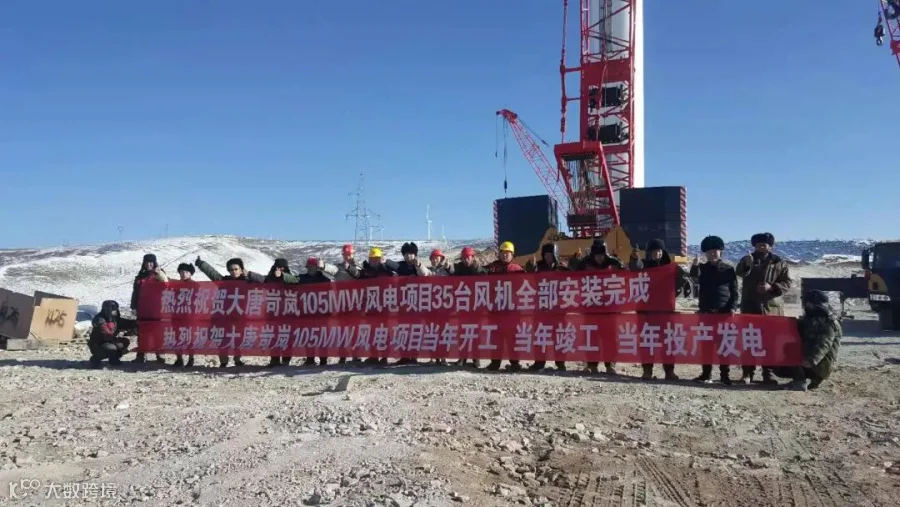

该项目首批20台风机已于11月26日并网发电,第二批15台风机于2020年12月22日取得山西省电网公司质量监督中心站并网通知书,实现了当年开工、当年竣工、当年投产发电的大唐速度。
文/图:丁磊
