5月23日19时45分,随着全场设备由“检修”转“运行”,茨庙风电场2021年度检修预试工作取得圆满成功。
为了消除设备安全隐患,提高设备的可靠性,保障风电场设备长期安全稳定运行,2021年5月14日至23日期间,闻喜茨庙风电场开展了全场停电检修及预防性试验工作。
茨庙风电场提前谋划,对照年度检修任务书,按照事事有人管、事事有人负责的原则,制定了详细的工作计划,将工作任务逐项分解,层层落实责任。停电前,风电场组织职工学习了《检修预试全站停电操作重点要求及注意事项》,针对现场实际开展风险辨识,制定安全措施,组织模拟演练。开工前对参加检修预试的人员进行现场安全技术交底,明确工作任务、要求、范围、带电设备,对工作中的风险进行辨识、预想,讲解安全控制措施,同时对安全工器具、检修物资及后勤保障等方面作出周密部署,确保检修工作安全、有序、高效开展。

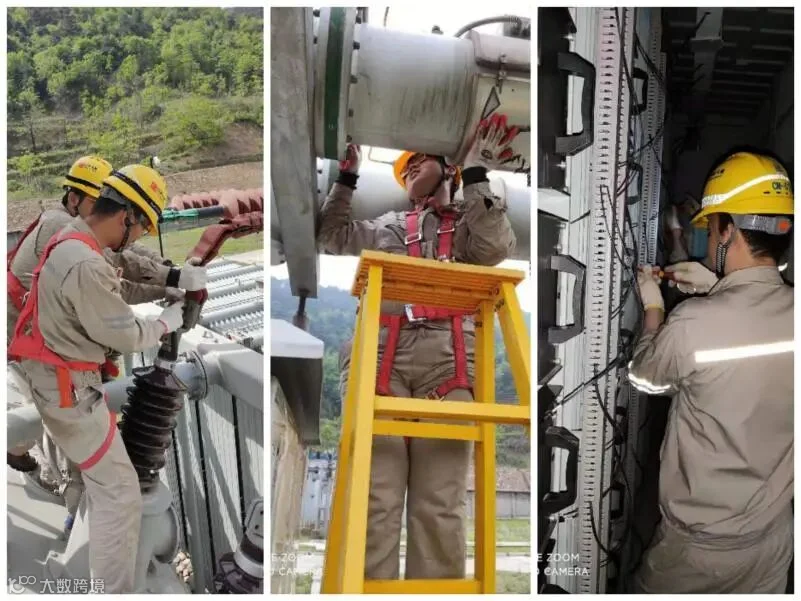

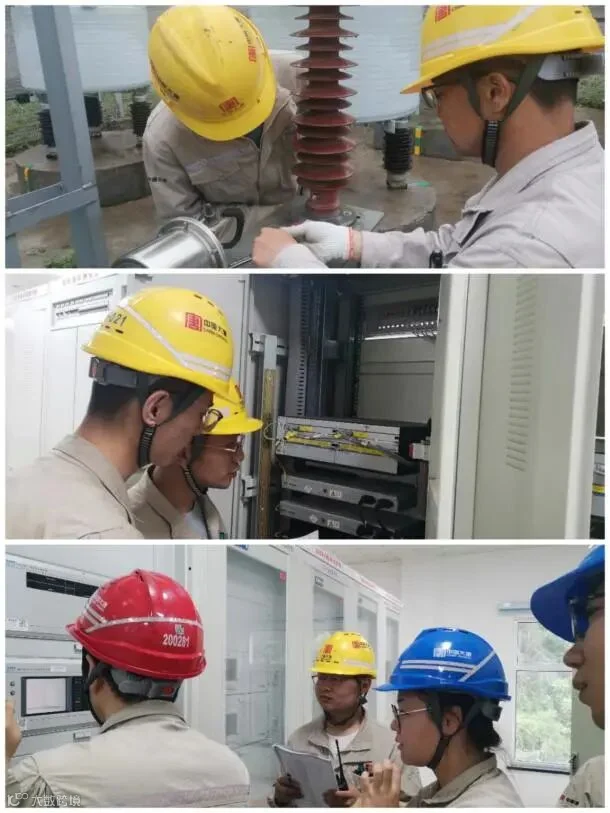

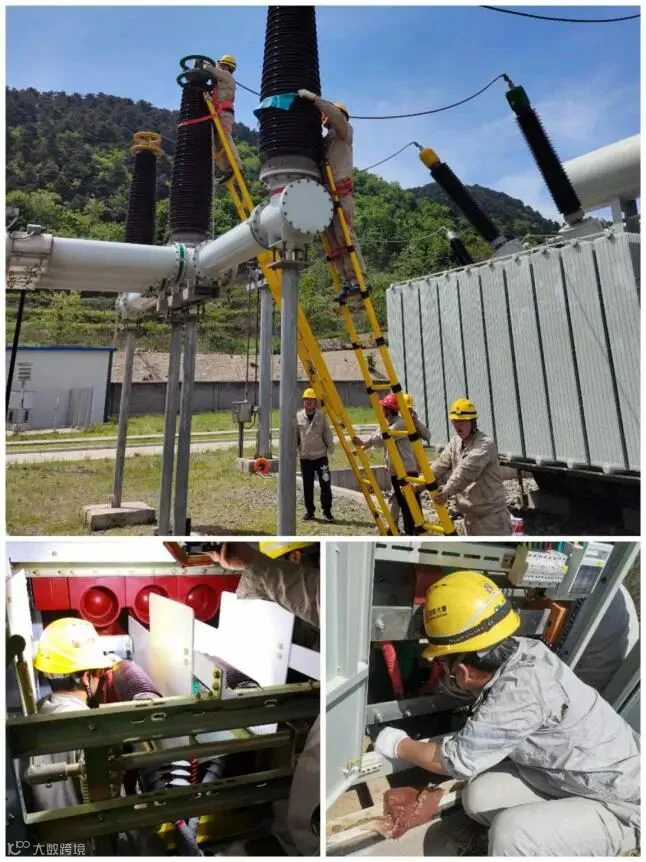

此次检修工作全体人员充分发挥积极主动、尽职尽责、吃苦耐劳、奋勇拼搏的精神。一是摆脱对外委施工队伍的依赖性,提高自主检修工作能力,如试验设备高处接线的拆、装,集电线路铁塔缺陷处理等。二是及时发现及时处理,新发现蓄电池充电机异常、#1、#2调度数据网屏柜设备电源不具备双电源功能、故障录波装置5V电源异常等24项缺陷并及时处理。
在省公司生产运营部、公司各部门的监督和指导下,在检修中心的精心配合下,风电场全体人员各司其职、各尽其责,严格执行“两票”制度,正确安全地开展各项工作,共完成电气一次项目27项,电气二次项目15项,消除积存缺陷19项,技术监督整改3项。
本次全场停电检修及预防性试验,使风电场设备进行了一次全面体检,消除了设备隐患,提高了设备运行可靠性,同时丰富了风场职工检修预试工作经验,为风电场持续安全稳定奠定了坚实基础。
文/图:李丹
编辑:苗华
