导读:坚守岗位攻坚难 提质增效保安全--记利民风电场2019年全站预试工作 7月16日,利民风电场年度全场输



坚守岗位攻坚难 提质增效保安全

--记利民风电场2019年全站预试工作

    7月16日,利民风电场年度全场输变电设备预试工作正式拉开序幕。为了保证此次全场停电预试工作能够顺利实施,利民风场与生技部提前谋划,精心准备,全力做好预试前各项准备工作。

    此次预试计划开展电气一次工作28项、电气二次工作12项、站内消缺工作4项、技改工作2项、综合消缺工作13项,分项共计310项工作任务。

    利民风电场积极组织开展此次预试工作,成立以场长田永昌为组长的工作领导小组,全面负责协调指挥预试期间各项工作,同时成立一次高压试验组、二次保护试验组、输变电设备消缺组、线路巡视消缺组、运行值班组、后勤保障组共计六个工作小组,并设定小组负责人,确保预试工作有组织、有计划、有方案、有总结的闭环高效进行。

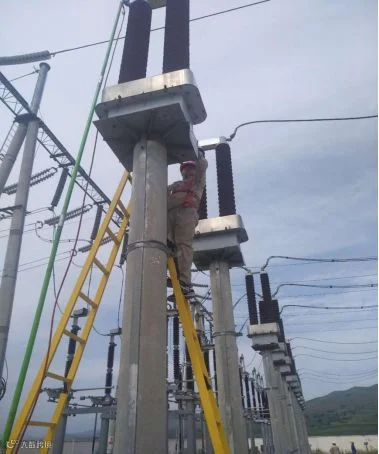

    预试过程中发现1号主变高压侧B相电流互感器介质损耗超标、2号主变油枕内波纹管损坏、3号主变高压侧断路器B相SF6气体泄漏等三项影响送电的重大缺陷。

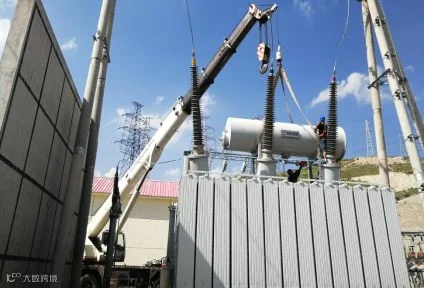

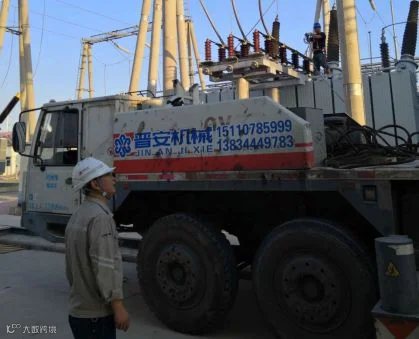

    该风场与生技部积极协调厂家,争分夺秒处理缺陷。公司副总工程师兼生技部主任闫浩伟与生技部专工郭剑、杨占宏亲临现场为风场自主更换电流互感器、为2号主变油枕与3号对调工作提供技术指导,安监部专工史春生亲赴西安高压开关厂催货。在2号主变油枕与3号对调工作过程中,因对环境要求较高,风场没有更换经验,闫浩伟与风场人员加班加点、不畏劳累,在当天23点顺利完成此项工作。


    此次预试工作,时间紧,任务重。利民风场全体人员不怕苦、不怕累,对设备进行了一次全面的检测,及时消除了设备的潜在缺陷,提高了设备的安全运行指数,为实现全年生产任务奠定了坚实的基础。


文/图:边靖
