燕家村风电场:一场与螺栓之间的较量

燕家村风电场:一场与螺栓之间的较量 大唐山西新能源公司
2020-07-10
1



    今年4月至7月期间,燕家村风电场出现螺栓断裂的情况,为最大限度消除缺陷,争取时间抢发电量,风场展开了一次自主消缺工作。


    4月29日,燕家村风电场运维人员在对08号风机巡检时发现轮毂内变桨轴承处有一颗螺母异常凸起,经仔细检查为叶片与变桨轴承连接螺栓断裂。在风场既没有专业工具,又作业工艺不了解的情况下,只能联系专业人员到场处理,而取一颗断栓的服务费就是4500元,还不算联系专业人员到场前后耽误时间造成的损失电量。


    场长陈晓星开始思考,即使外请人员处理了这次问题,今后一旦再有此类问题发生,还得再寻外援,如果风场运维人员自己学会技术、采购工具,缩短消缺时间的同时还能够抢回不少的电量。


    说干就干,处理前,风场安排机务专工杨雷全程跟踪学习,首先要掌握断栓取出流程和规范,拍摄照片编写作业指导书,其次是因叶片螺栓长达667mm,得摸清作业所需的特制工装。在基本掌握了取断栓的重点后,风场在县城五金厂制作了工装。

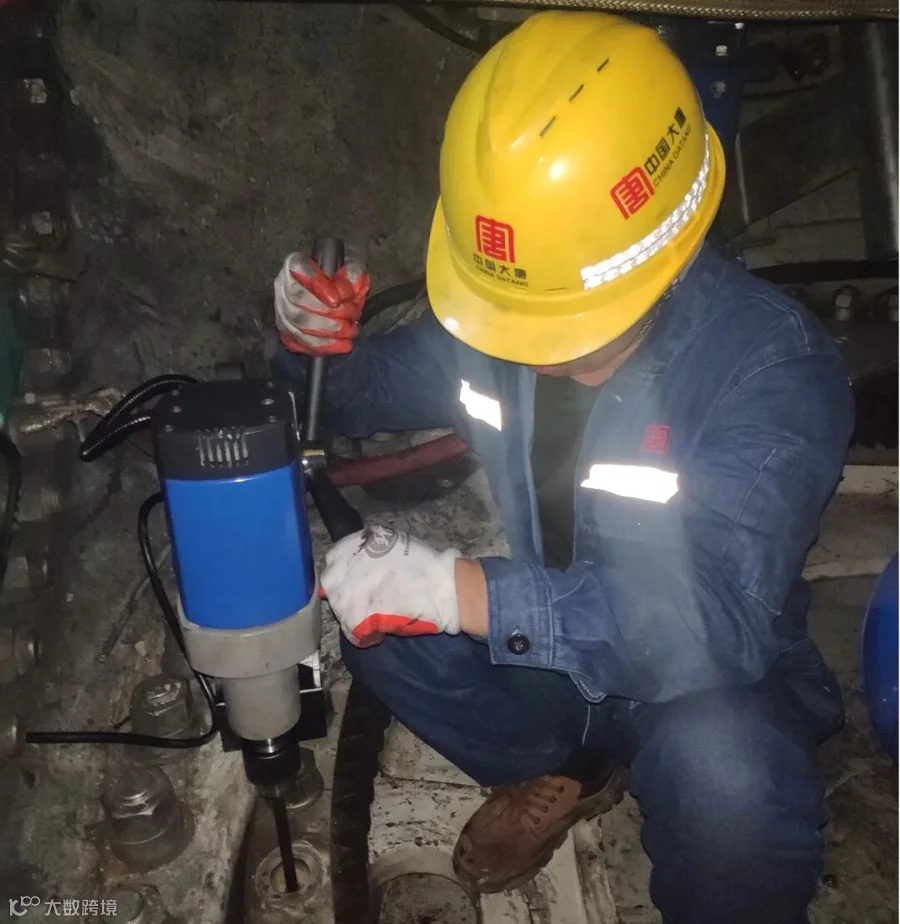

    7月1日,燕家村风场人员在处理06号风机限位开关位置错误故障时,再一次发现桨叶3一颗螺栓断裂。风场人员立即行动,由机务专工杨雷、运维员陈自立、曹文杰办好工作票后,大家带好磁力钻、配套工装、新螺栓及力矩泵等工具备件,即刻奔赴06号风机开展断栓取出作业。实践远比想象中有难度,由于轮毂狭窄,在避免磕碰的同时需考虑如何将磁力钻固定到合适位置;断裂部位在螺栓孔深处,加长至半米的钻头如何能稳定的在螺栓上打孔也考验着大家的细心和耐心。三人在回想技术要点的同时自主摸索,最终经过十个多小时的研究,两颗断栓成功取出。


    这次“别样”的消缺,充分体现出燕家村风电场全体职工遇到难不退缩的精神,他们与时间赛跑、与电量拼搏,在自主消缺工作中展现出了大唐人的责任与担当。


文/图:刘磊

编辑:苗华
