5月15日,来势凶猛的雷雨引起密马鬃梁风电场三条集电线路发生保护动作跳闸,导致36台风机停运,切除发电功率约27MW,经全力抢修,5月16日晚三条集电线路全部恢复运行。
5月17日,电气筹备组会同风场值班人员对当时故障点附近风机箱变进行检查,试验中发现45号箱变因雷击造成高压绕组直阻不平衡,需要返厂大修。场区库房有一台备用箱变,拆装更换工作如果采取之前的外包模式,更换周期需要一周,费用约3.8万元。这些数字在脑海里闪过一遍之后,一个念头出现在贾震心头:自主检修。
只要考虑周全,措施得当,自主检修完全可以缩短周期,减少费用,而且现场有经验丰富的电气一、二次技术高手郭剑、史春生能百分之百地确保施工工艺和现场安全。
从“7天”到“2天”
秉承“一以贯之,雷厉风行”抢修作风,征得领导同意后,贾震立即组织电气组和风电场人员开展周密的分析讨论,经过几个小时的反复推敲、修改,分工明确、科学合理、细致可行的更换方案出台。紧接着,大家各司其职,分头行动,着手更换箱变的准备工作:备用箱变检查试验,实地勘察进场道路,联系吊车、拖车,准备施工材料和工器具。

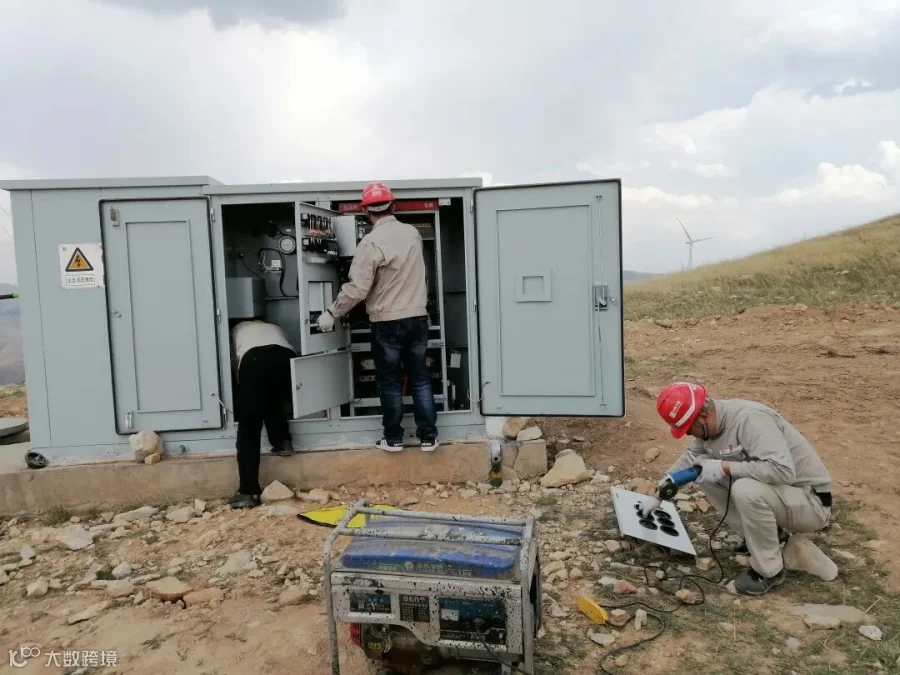

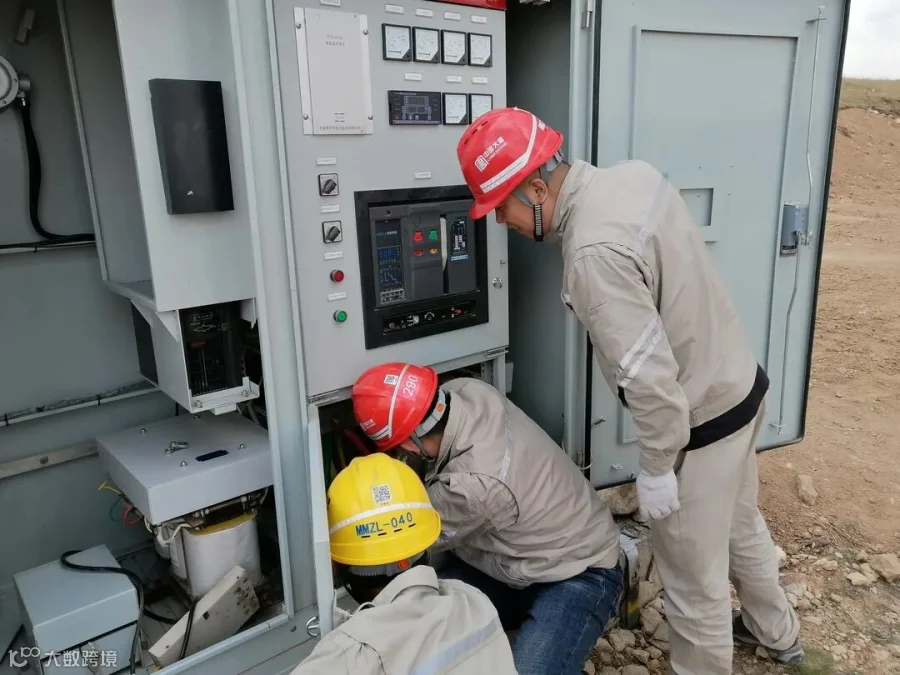

5月20日一早,吊车、拖车、工具、材料陆续到位,45号箱变拆线、起吊、更换、就位、安装、接线、检查、试验等工作一气呵成。
5月21日送电投运,恢复正常,更换总花费约0.8万元,施工周工期2天。
7天到2天,3.8万到0.8万,减少了时间,压缩了成本。电气筹备组第一次探索自主施工,克服了烈日骄阳、工具简陋、人力短缺等种种困扰,用精心的组织,精细的方案、精湛的技术做坚实的后盾,为公司争取了时间和效益,收获了旗开得胜的喜悦,奋力推动公司高质量发展。
