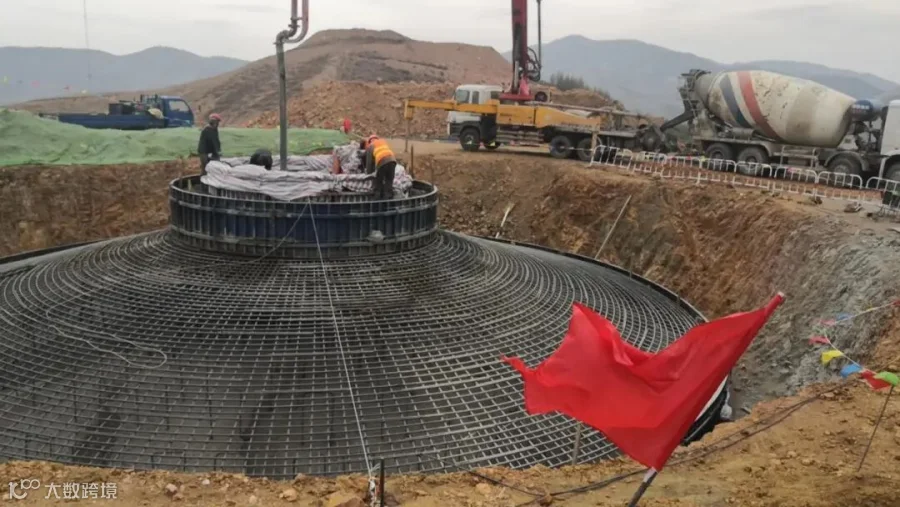

凌云囗二期工程项目自复工以来,全体人员主动作为,攻坚克难,强化举措,科学合理倒排工期,抢抓进度。截止5月8日,在施工、监理、建设单位的共同努力下,完成了3基风机基础浇筑,12基风机平台挖填平整,9基风机基础垫层浇筑,检修道路路基平整100%,为保项目按期竣工奠定基础。
公司调研员王涛亲临项目现场、工程一线督进度,察实情、考实效,将督查,考核贯穿到项目建设全过程。通过定期组织召开工程建设专题会,要求各单位通力合作,树立“一盘棋”思想,紧盯工程项目进度,严格落实挂图作战制度,夯实时间节点,确保工程项目如期完成。
项目部对人员进行排兵布阵,合理分工,明确职责、落实责任。充分发挥每个职工的主观能动性,调动起每个职工的工作热情和积极性。进一步增强职工责任感、紧迫感,与时间赛跑,争分夺秒抢抓工程进度。同时,项目部制定了职工每日工作汇报制度,要求每个职工将每日的工作开展情况和第二日的工作计划如实汇报,压实工作任务。
针对施工过程中出现的阻工现象,项目部成立了协调小组,一是加强与地方政府的沟通联系,积极争取政府的支持;二是以国家相关法律和政策为依据,做好当地村民的疏通解释和土地补偿工作,确保施工顺利进行。
加强外包队伍的管理,严格落实班前会制度,认真开展“三讲一落实”活动;认真执行业主带班制度,加强现场施工过程管控;加大现场考核,对不安全行为,发现一起,考核一起,曝光一起;认真开展安全大检查活动,不搞形式,不走过场,到位做实,把事故隐患消灭在萌芽状态。
