一马当先 敢于胜利
——记左云小京庄项目经理马国卿
2020年,新能源企业在“抢装潮”“保电价”的环境下,又遇上百年不遇的“新冠肺炎疫情”,公司在建风电工程项目的现场复工、设备到货、施工人员组织、投产发电均面临巨大挑战。作为左云小京庄项目部经理,踏实、肯干、管理有方的马国卿在2020年5月15日一马当先,取得了项目2020年里程碑节点的第一场胜利——14个风机基础提前完工。
开工之初打好基础
2018年8月,马国卿担任左云小京庄项目副经理,作为项目负责人,他把项目的全部工作都当作自己的事去做,主动承担并全程参与到各项工作中。在开工准备阶段,他与设计院人员多次就项目的微观选址进行现场勘查。从项目的初步设计、优化设计、开工决策报告编制、审查到取得集团公司开工批复,从工程管理策划、施工招标文件编制、招标、合同谈判到征地手续办理等处处都留下了他忙碌的身影。
林地调查工作本是委托第三方进行办理,但为了更好更快的推进工作,他没有把自己的工作完全交到第三方手中,而是一起同第三方、林业部门、所属村委会一起现场复核林地情况,每天催问林地办理情况,直至取得批复。
村民阻工是风电项目建设经常碰到的,也是最让人头疼的问题,然而小京庄项目自开工以来未发生一例村民阻工事件。项目开工准备期间,经与乡政府就占地补偿达成一致意见后,马国卿没有盲目开展施工作业,而是组织参建单位进行放线定位,之后再组织所属村委会到现场对土地进行确权,即与地主就占地补偿事宜进行沟通。这是一项技术活,但马国卿心理早已有了自己的想法和窍门,他与村委会说:“能占我就占,不能占我就移,同样的补偿标准,谁让占我征谁的。”风机机位哪能随便挪动,但马国卿的心理战术无疑成功了,就这样一步一个脚印,顺利完成了土地征用。
疫情之下绝地反击
2019年10月4日,小京庄项目开始风机基础施工。该项目单台风机基础混凝土、钢筋量较大,基础混凝土量780余方,钢筋69.3吨,首台基础从开挖到浇筑历时近26天。在此种情况之下,马国卿立即组织召开现场施工组织专题会议,优化设计、改进工艺,采用流水作业工序,制定了从基础开挖、电缆管埋设、垫层浇筑、锚栓组合件安装,到钢筋绑扎、支模、浇筑、养护、回填等详细的工序流程。截止2019年11月,累计完成5基基础浇筑。

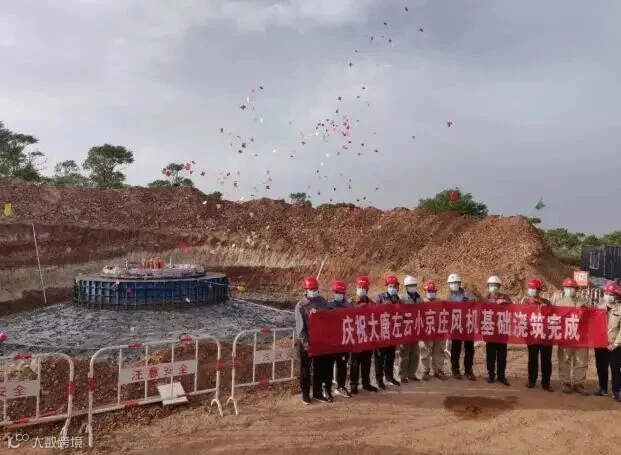

2020年受新冠肺炎疫情影响,左云县疫情防控要求很严,外来人员需在县政府指定的隔离酒店隔离14天。公司其他在建项目全部完成了复工工作,而小京庄仍在等待政府批准复工中。而此时,马国卿并未闲下来,他一边积极沟通跑办复工手续,一边与施工单位、监理单位、商混站反复谋划施工方案,并提前安排专工联系厂家将剩余9基风机基础锚栓组合件进场,联系施工单位购置钢筋。3月16日,小京庄项目正式复工,按照制定的工作流程,复工第2天即开始钢筋制作,第5天开始进行钢筋绑扎,现场施工,基础开挖、电缆管埋设、垫层浇筑、锚栓组合件安装、钢筋绑扎、支模、浇筑、养护、回填等工作均实现了流水作业。小京庄项目于4月9日完成了复工后公司首台基础浇筑工作,实现了复工最晚,浇筑最快的目标,且仅用37天就完成了剩余9基风机基础的浇筑工作,于5月15日完成了全部风机基础浇筑工作,较计划提前22天完成,获得省公司及公司领导的高度评价。
用兵之长调动各方
小京庄项目部建立以来,项目部只有5名人员,其中1人年龄超过50岁,但马国卿却未向公司申请增加1名人员。因为在他已经心中已经笃定,提高每个人的积极性,最大限度发挥每名人员的作用,肯定可以把项目管理好。在民主会议会上,他说:“既定的目标、繁重的工作、有限的人数,每个人自己要定位好自己‘角色’,不向公司要人是为更好的实现大家的价值”。通过让职工自己对定位自己,合理安排了每一位职工的工作,实现了“一人多岗、一岗多责,迎着同一个目标,齐心并进”。为了保证设备供货能紧跟现场施工进度,他专门安排项目部人员到乌兰察布塔筒生产基地了解排产情况,每个人对接2个厂家,每周一通电话了解设备情况,并及时联系工程部采取措施加快付款进度,为项目如期投产打下了良好基础。通过人性化的管理方法引领项目部人员发挥各自潜能,按照公司制定的一级网络进度计划最大化推进项目进度。
在工作中,马国卿自觉履行岗位职责,坚持原则,敢于负责,顾全大局,积极与各参建单位负责人沟通工作,谋划现场施工,了解实际困难,并积极解决问题,实现了参建单位与建设单位心系一处、劲使一起、攻克难关、齐头并进。
项目顺利投产需要确定目标,项目人员管理需要齐心协力,工程质量需要层层把关,施工进度则需用力一处。为了交出合格的答卷,马国卿一直在通往目标的路上行走着!
文:田 刚
编辑:苗 华
