编者按
2020年,是陆上风电抢装潮的终点,平价新时代的起点。大唐山西新能源公司7个保电价风电项目能否及时并网关乎今后20年上网电价的高低。在风电抢装潮的背景下,设备供货紧张,项目供货面临重大考验,再加上突如其来的疫情,在有限时间内能否保证机组设备的及时生产和交付至关重要。为此,大唐山西新能源公司及时成立风电项目设备催交总协调组、催交工作组,提前谋划、主动出击,派出多支催交队伍,他们在设备催交战线上,迎着疫情,逆行而上,先后奔赴内蒙古、河北、宁夏、江苏、四川、上海、广东等省市的风电设备生产基地,采取有效措施加大设备催交力度,确保设备供货进度,涌现出一批为保电价项目而逆风而行、抛家舍业、不屈不挠、无私奉献的感人事例。
催交路上洒汗水
——记驻塔筒内附件催交人员 赵祯梓

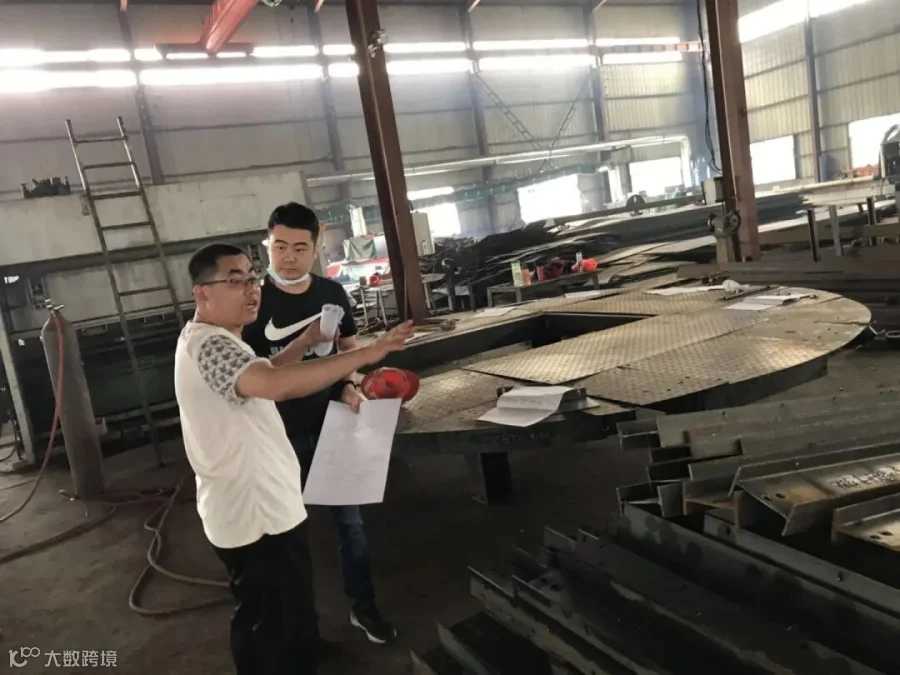

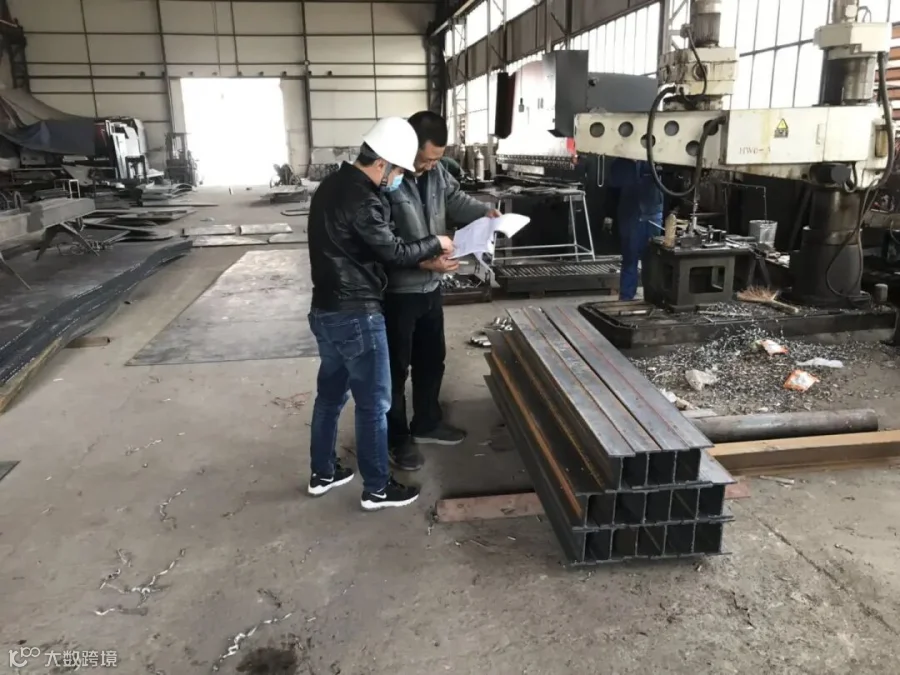

赵祯梓,是催交小组的一员,2020年4月23日,该同志接到通知要求前往河南省新乡市银河新能源塔筒内附件生产基地开始设备催交工作,至此踏上了艰辛的催交之路。他先后辗转4市2县1镇,从河南新乡市长垣县到河北张家口再到河北衡水景县龙华镇及宁夏银川,克服疫情阻碍,迎难而上,积极催交,先后驻厂进行了左云小京庄项目14套、岢岚大阳坡7套和分散式改造1套共8套、丁家窑二期(一)项目23套、凌云口二期项目21套的塔筒内附件催交工作,确保了塔筒内附件的生产供应,为风机塔筒生产及保电价项目建设提供了可靠保障。
面对新冠疫情,在风电抢装潮的背景下,风电设备催交工作并非一帆风顺,经常会遇到厂家不配合,拒绝提供排产计划,拖延发货时间,甚至是闭门不见,有时还会遇到生产设备故障和损坏等,赵祯梓始终秉持着不抛弃、不放弃的原则,积极汇报,多方协调,克服了一个又一个困难,解决了一个又一个问题,努力不懈地把催交工作做好,为设备按期供货作出了贡献。
到达河南新乡市长垣县后,经过具体摸排,赵祯梓得知河南新乡排产严重饱和,已将左云小京庄项目14套内附件转包河北张家口生产基地,向上级领导汇报后,为了确保内附件能够按期生产供应,该同志连夜乘车到达张家口,到站时天还没亮,也没顾得上休息就急匆匆赶往生产厂家进行协调,早早将厂领导堵在了门口,经过3个多小时的艰苦谈判,踏实敬业的精神得到厂领导的认可,最终答应暂缓其他项目的内附件生产,优先生产保供小京庄项目内附件。经过一个多月的连续作战,最终于6月2日按期完成了生产发运,为塔筒的安装发运争取了宝贵时间。
催交路上,赵祯梓逆行而上,把责任扛在肩上,把愧疚留给家人,在爱人怀孕最需要照顾的时候,毅然却奔波在催交的路上,母亲更是为了支持工作,辞掉了工作从湖南老家不远千里来到山西支援照顾,家人的支持和理解使他安心把时间和精力放到催交工作中,为塔筒及时安装发运作出自己的贡献。
文:李建明 赵祯梓
编辑:苗 华
