编者按


    2020年,是陆上风电抢装潮的终点,平价新时代的起点。公司7个保电价风电项目能否及时并网关乎今后20年上网电价的高低。在风电抢装潮的背景下,设备供货紧张,项目供货面临重大考验,再加上突如其来的疫情,在有限时间内能否保证机组设备的及时生产和交付至关重要。为此,公司及时成立风电项目设备催交总协调组、催交工作组,提前谋划、主动出击,派出多支催交队伍,他们在设备催交战线上,迎着疫情,逆行而上,先后奔赴内蒙古、河北、宁夏、江苏、四川、上海、广东等省市的风电设备生产基地,采取有效措施加大设备催交力度,确保设备供货进度,涌现出一批为保电价项目而逆风而行、抛家舍业、不屈不挠、无私奉献的感人事例。



催交路上洒汗水

——记驻塔筒厂催交人员 庞亮




01




 #燕家村二期塔筒催交#












    庞亮是公司一名普通的职工,在年初新冠肺炎疫情肆虐时,他接到了3月10日进驻朔州绿能新能源公司,负责岢岚燕家村二期项目塔筒的催交工作的通知。

    岢岚燕家村二期项目共涉及17套塔筒,其中新加工7套、改造10套。因该项目2019年已开工,物料附件都已齐备,截止2020年4月10日,新加工的7套已供货完成,改造的10套也完成6套。




02




 # 四个项目68套塔筒催交#








    4月13日,按照公司设备催交领导小组的派遣,庞亮进驻了河北南宫塔筒生产基地,该基地承担着公司岢岚一期105WM风电项目(35套)、岢岚大阳坡34.5WM风电项目(10套)、岢岚分散式28WM风电项目(8套)、丁家窑二期(二)风电项目(15套)四个项目共68套塔筒设备的制造加工。

    刚进驻基地时,由于合同刚签完不久,四个项目均无一片钢板物料到场。庞亮不等不靠,抓紧时间找资料熟悉四个项目的总装机容量、单机容量、塔筒钢板的规格型号及重量等,并对照合同与乙方项目负责人对接,捋清乙方所供材料和主机厂家所供物料的基本情况。在此基础上和驻厂监理加紧沟通配合,做好首批钢板到厂的抽检、复检及开工前技术交底、见证等准备工作。

    接下来庞亮主盯钢板,哪个项目急就催哪个项目的钢板,在公司各级领导及中水物资各级人员的大力协助下,钢板陆续到货。高峰时期每天能到十五、六车钢板。六月初随着钢板陆续成套到厂,岢岚分散式、岢岚一期分别开始下料生产。在抢装潮之下,该基地除公司四个项目外还承接了系统外的五个项目,直接与公司产生冲突的就有两个项目,其产能远远满足不了订单。庞亮就想尽一切办法斗智斗勇抢占生产线,在山西公司和公司的大力协调下,六月初分散式下料生产4套,七月份岢岚一期下料生产8套。

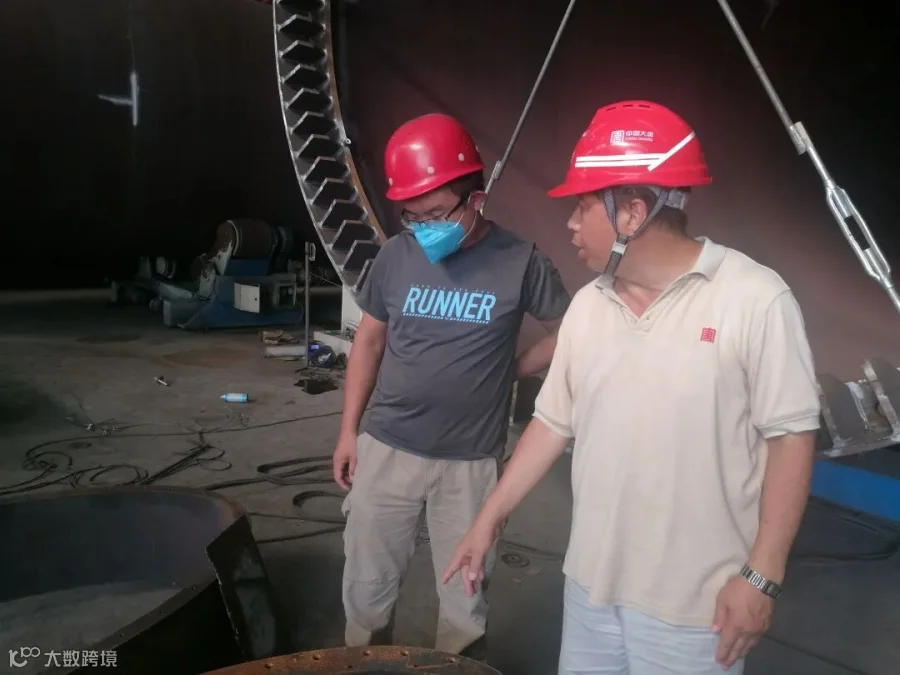

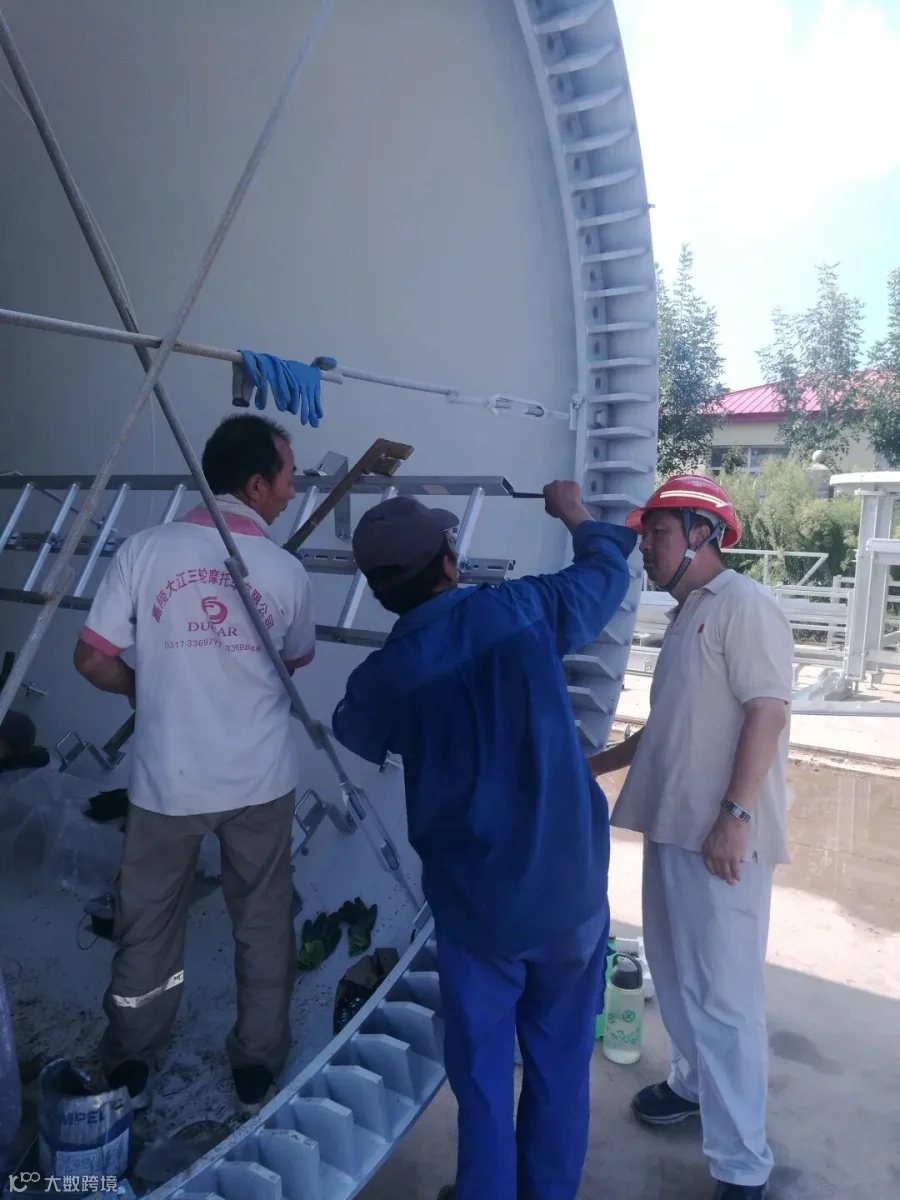

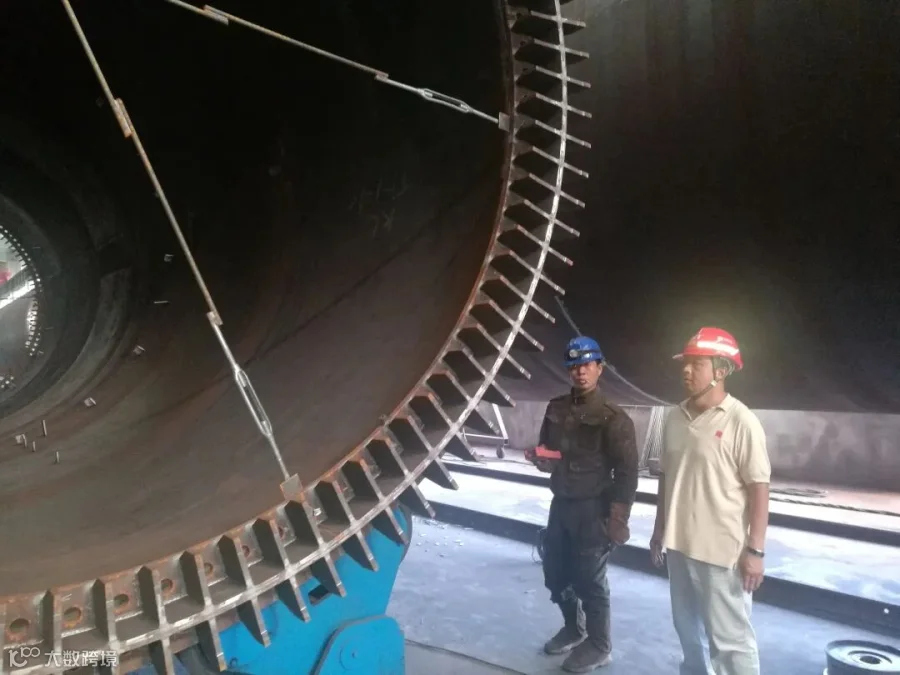

     六月份的河北南宫酷热难耐,室外温度高达三十五六度,一动就是一身汗。为了加快塔筒生产进度,他和监理顶着烈日、冒着酷暑和蚊虫的叮咬,从车间里钢板下料、卷圆、组对焊接到黑筒打砂喷漆、装内附件、清理包装直到装车,每一个环节都要盯到位,发现问题及时协调处理,为了做到既要保证进度又要保证质量,加班到晚上十一、二点是常有的事。




03




 # 盯紧附件加工厂#









    庞亮紧盯每个项目的乙方所供物料,从项目负责人到物资采购负责人不厌其烦的找他们核实每种物料的生产计划和到货时间。为了做到心中有底,先后到山东日照、胶州、河北衡水等四个项目的附件加工厂进行实地摸排,结合项目的排序逐一落实附件排产计划和发货时间。期间得知岢岚一期塔筒的反向平衡法兰的板材还未到生产厂家,他第一时间向公司反馈并建议公司派专人去内蒙包头金海法兰厂家盯催法兰,同时积极协调该项目负责人督促法兰厂家加紧采购钢板并进行生产,在各方的努力下,最终于六月中旬到达塔筒厂首批反向平衡法兰,确保了岢岚一期塔筒的按期生产。


     庞亮同志充分发扬钉钉子精神,秉着干就干一流的事,干就干成一流的总要求,操到心、跑到腿、说到话、盯到人,急项目所急,在公司全体催交人员的共同努力下,在省公司、中水物资集团及公司的大力支持下,岢岚一期首套塔筒终于在七月初发运到现场,为项目按期投产奠定了基础。


文:李建明 庞  亮
