闻喜风电场06号风机再现风光

闻喜风电场06号风机再现风光 大唐山西新能源公司
2021-04-01
1

2021年3月18日,闻喜茨庙风电场06号风机首次进入240小时试运行阶段,标志着推进闻喜华创风机问题治理新的里程碑。



闻喜风电场自投产以来,因华创风机存在设计、制造及装配缺陷,导致风机无法安全、稳定、经济运行,极大影响了发电效益,为此该风电场开展了一系列隐患排查、消缺、技改等治理工作,并邀请集团新研院、鉴衡认证、洛阳轴承、湘电风能、东方电气、上海电气、金风科技、中联巨丰等单位对机组进行检查、检测,选取06号风机进行深度治理。

公司多次召开06号风机治理专题会议,综合前期对机组的检查与分析情况,根据现场实际,最终确定治理方案,于2020年10月通过公开招标与东方风电签订06号风机治理合同,开始对06 号风机发电机下架维修及深度改造。

为实现预期计划,闻喜风电场抱着“每天都是决战”的信念,吹响“抓安全、抢时间、重质量”的号子,付诸“人不离岗、催不离口”的行动,确保06号风机如期成功治理。

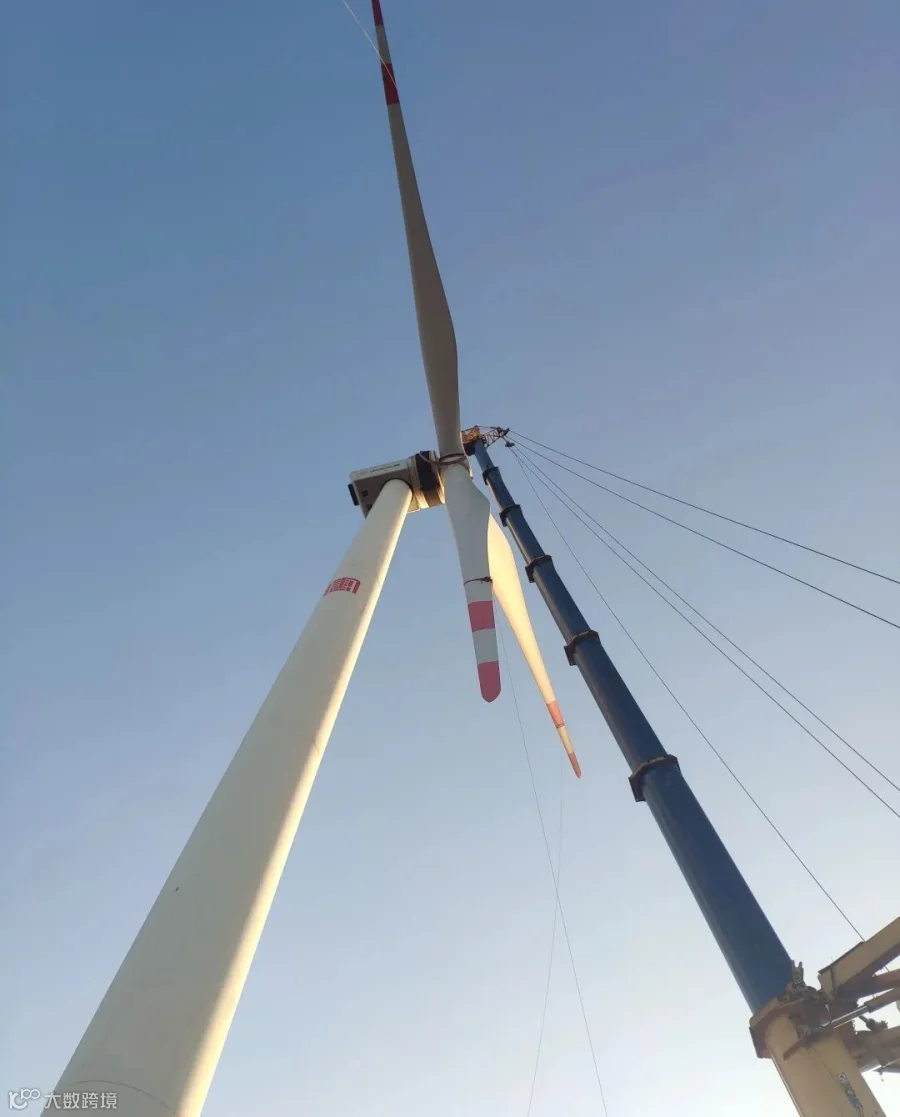

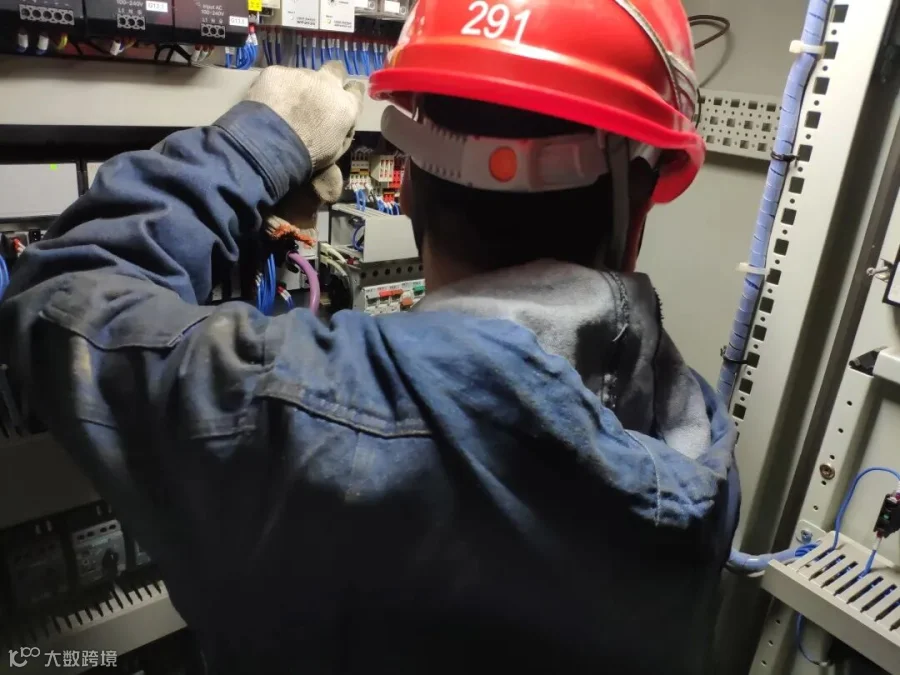

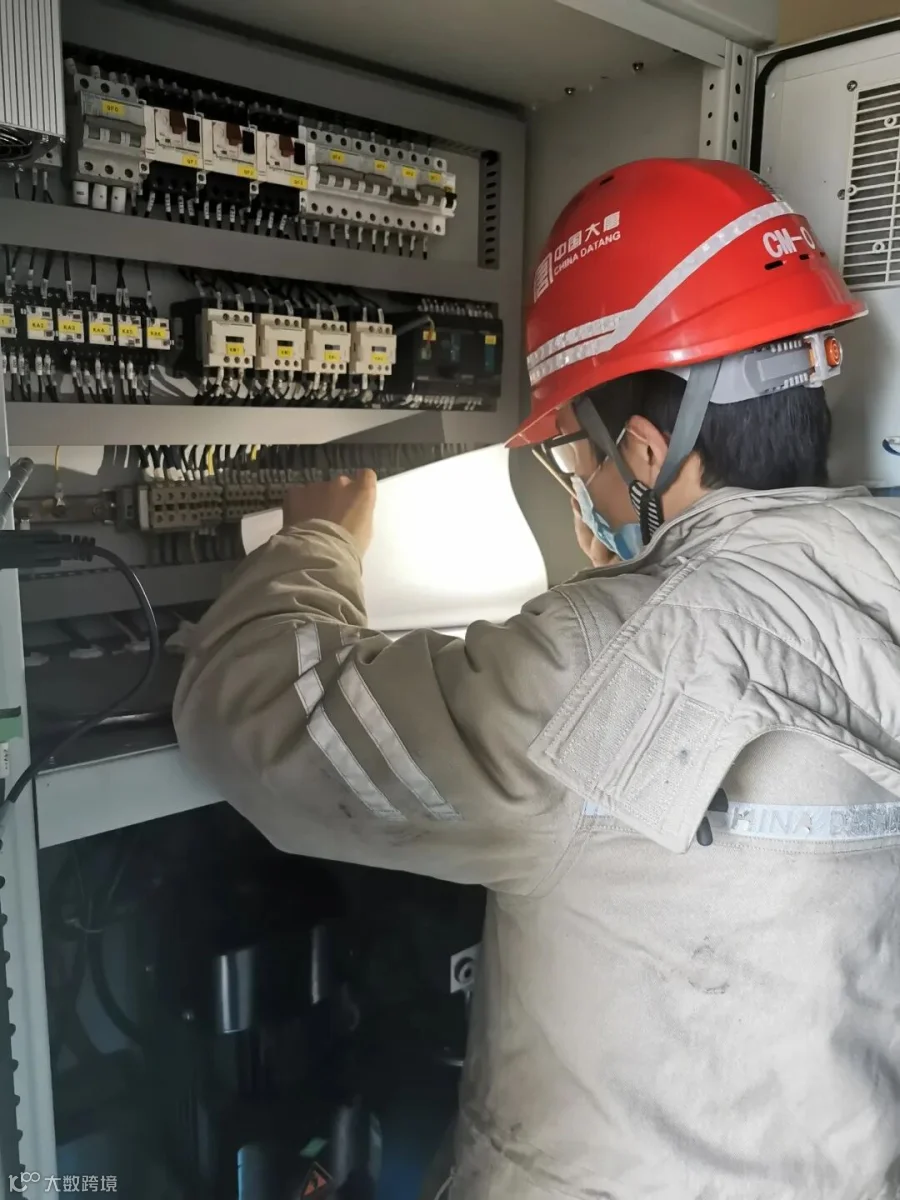

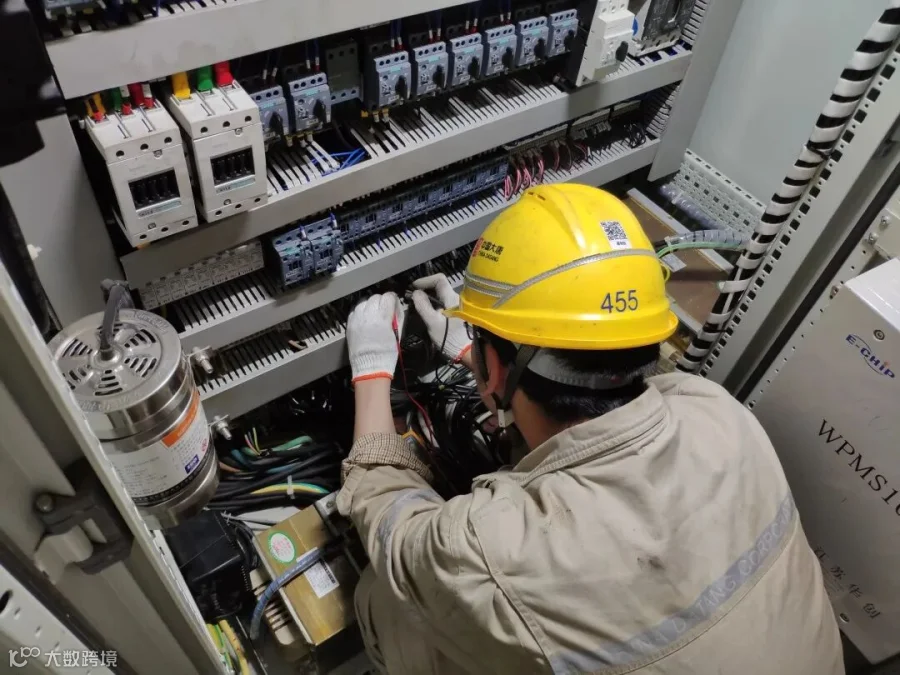

风电场严格落实安全责任,精心制定施工方案,紧盯设备运输到场,克服抢装潮物资、吊车和运输车辆资源严重紧缺以及大风和雨雪极端天气等一系列困难,紧抓发电机吊装、风机调试等重大节点,确保治理进度可控能控在控,最终于2021年1月6日完成现场吊装并启动调试工作。


经过数月匠心治理,2021年3月18日,06号风机正式进入240试运行。至此,一个采用全新发电机组打造的标杆在闻喜风电场耸然立起,风电场将以06号风机试运结果为依据编制可行性较强的治理方案,按照实事求是的原则,高标准推进剩余风机治理工作。



文/图:赵晓梦
