2020年5月24日至6月23日,对电气车间筹备组而言,每一天都是忙碌充实、收获满满。期间他们辗转于山西南北,奔波于高山沟壑,穿梭于设备之间,圆满完成白玉山、燕家村、茨庙、圣水塘、沟掌、西寨、虹梯关七个风电场检修预试工作,成功开启了电气自主检修模式,实现了电气车间筹备组的成长加速度。
今年3月初,一个小时的视频短会之后,电气车间筹备组正式进入全员备战状态,面对疫情防控新态势,面对制度、流程、资料空白,面对新模式带来的一切挑战,他们没有丝毫的焦虑和畏难情绪,反而胸有成竹、安心定志,只因心底深处那个信念:众人拾柴火焰高。
从建章立制到资料收集,每一项任务都有与之最匹配的人员主动请缨,并明确执行思路,具体方案和最终目标。随着一项项工作的分析、分解和分配,清晰明朗的主线和定位精准的关键环节呈现在他们眼前,攻无不克、战无不胜的底气源自合理的分工、精心的准备、到位的总结和及时的调整。
6个人、31天、7个站,这支平均年龄34岁的团队,依托肩头沉甸甸的责任和心中的满怀激情,克服了一项项棘手的技术难题,经受了大自然的锤炼与考验,解决了人员短缺与任务繁重的矛盾,完胜了这场艰难、艰巨的战役,诠释了勇于担当、主动作为的团队精神。头顶烈日、面迎狂风、栉风沐雨、晨兴夜寐、假日无休……都是他们最普通的日常,在工期与天气之间,他们只有一个答案;在妥协和坚守之间,他们只有一种选择。

贾震,名副其实的优质火车头,事必躬亲、思深忧远,电缆沟里、升压站内、铁塔之巅、配电柜里,时时处处都能看到这个健硕的七尺之躯,工作时,他是作风严谨、博学善思、灵活敏捷的专业“智库”;生活中,他是自律向上,博爱平和的舍友大哥;茶余饭后,他是幽默风趣的调笑大师,讲不完的笑话,谈不尽的段子。史春生,看似自由随性,实则雷厉风行的电气高手,凭借灵巧的双手,打造了精雕细琢的工器具;凭借不服输的韧劲,拖着肿痛的右脚,像没事人一样坚持到检修结束;凭借娴熟的技术和十二分的耐心,在炎炎烈日下指导风场人员实操训练。白建国、张佳伟、蔚剑、张亚龙,4个阳光向上的小伙子,拥有年轻人身上的全部优点,朝气蓬勃、激情满怀、眼疾手快、谦虚好问,每一个检修现场都是他们成长进步的阵地,每一次故障处理都是他们积累经验的绝佳良机,每一个惊人的举措都饱含了他们的睿智和汗水,电气车间筹备组的中坚和核心,实至名归。
勇于创新 滴水穿石
5月25日
平鲁白玉山风电场

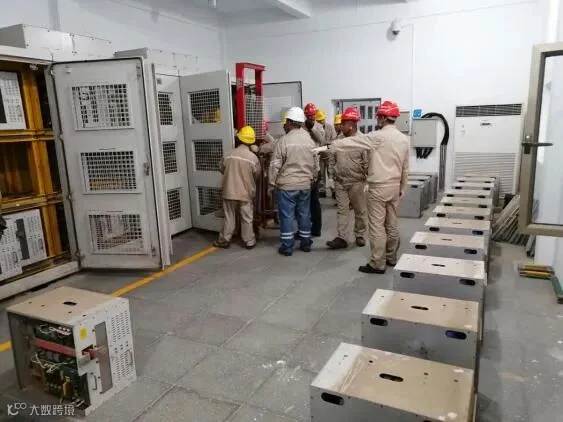

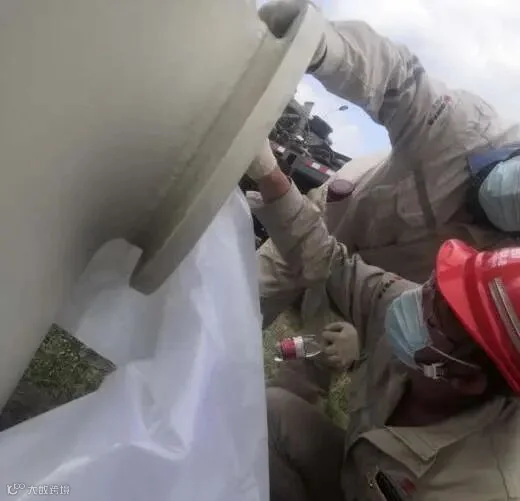

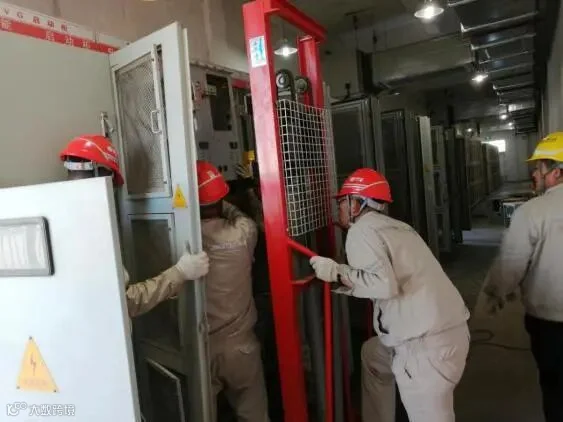

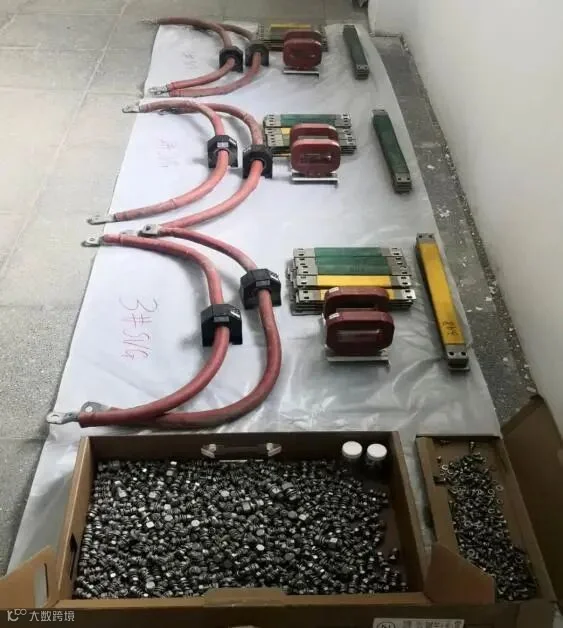

SVG设备运行环境差,投产以来从未进行过彻底检修,积灰严重,故障率高,电气筹备组对SVG柜体和功率模块进行全面清除积灰,由于模块安装密集、操作空间狭小,每个模块重达94公斤,人力拆装困难,面对这一难题,电气车间筹备组史春生眉头一皱,计上心来,巧妙利用风场的液压叉车,反复调试之后,原本机械的液压叉车像灵动的“机器人”一样,把一个个笨重的模块“搬”下来,“装”回去。同时,使用气泵喷嘴对模块内部进行吹扫,实现了对模块的彻底清洁,整个环节以3人为一组,按照拆卸、清洁、安装三个步骤,实施流水作业,三天时间完成了3台SVG设备,包括18个柜体108个功率模块的全部清扫工作,提升了SVG设备健康运行水平。
勇于实践 成就行远
5月27日
平鲁白玉山风电场

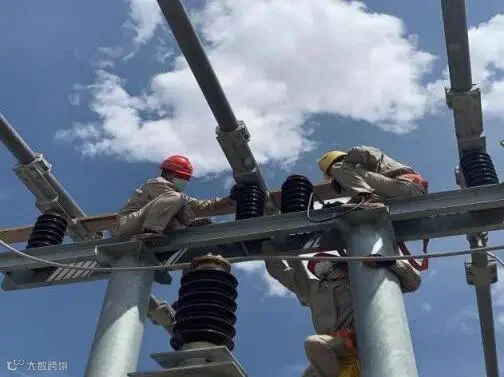

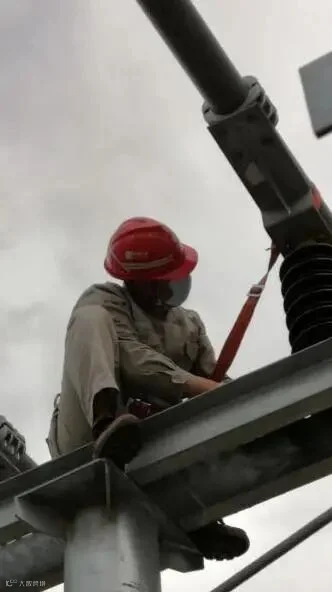

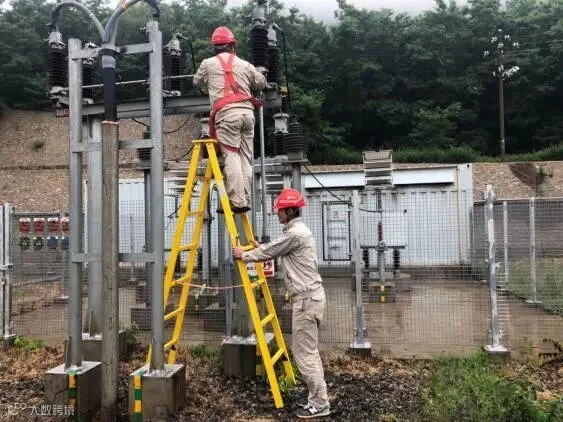

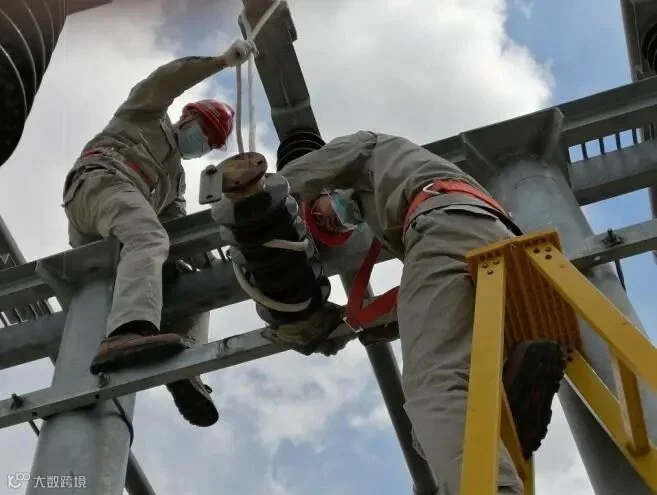

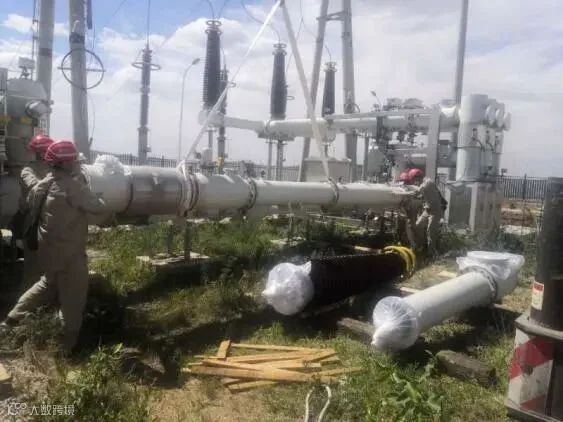

处理35kV母线北端B相支持绝缘子底部轻微弧光放电缺陷时,发现支持绝缘子中部断裂,断口瓷质粗糙低劣,推断该批次产品存在质量问题,随即对35kV母线其它绝缘子进行绝缘测试,发现阻值均小于5兆欧,显著低于35兆欧的合格标准,必须对35kV母线绝缘子全部更换。经多方协调,当晚21点确定货源,由河北沧州专车连夜起运至风场。可是35kV母线为硬质铝管母线,长度35米,安装高度6.3米,用12只瓷质绝缘子支撑在门型水泥架构顶部,现场不具备使用起重机的条件,在副总师闫浩伟带领下,电气车间筹备组全体人员连夜对35kV母线实地测量、查看,最终确定了最优更换方案。

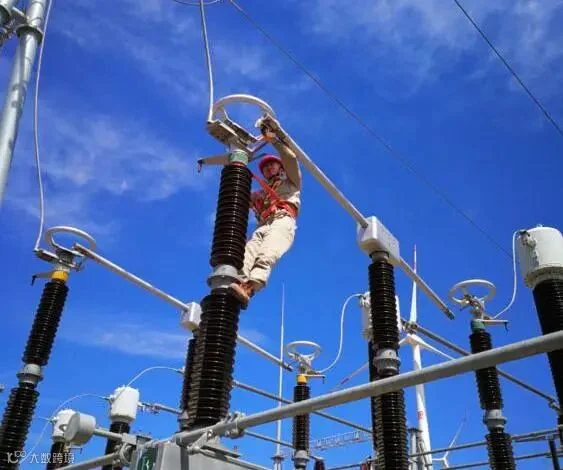

26日一早,20只优质绝缘子到达风电场,电气专工郭剑、史春生仔细寻找着力点,采取多人登高配合作业,使用液压千斤顶,巧妙地利用旧绝缘子做支点顶起母线,完成第一只绝缘子的更换。承受着正午骄阳的炙烤,他们沉着冷静,分秒必争,合理分工,默契配合,在6米多高的架构上“窜上跳下”,用最短的时间,完成了母线所有绝缘子的更换,彻底消除了设备隐患。
勇于担当 精工细作
6月1日
岢岚燕家村风电场

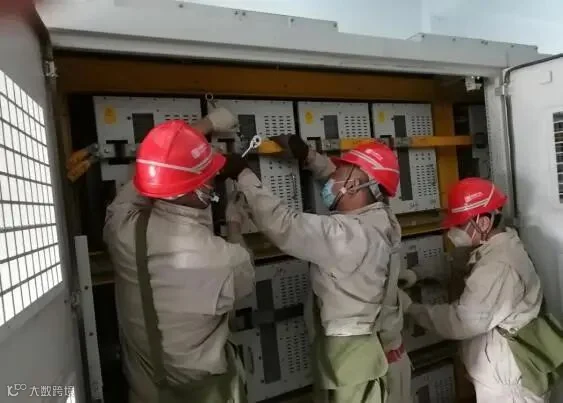

对220kV GIS主变进线断路器停电操作时,220kV母线差动保护和主变差动保护动作跳开220kV燕岚线、燕驼线断路器,通过对保护动作报告和故障录波分析,判断为220kV GIS主变进线断路器A相气室开关断口母线侧导体发生接地放电。向设备厂家技术人员咨询时,电气车间筹备组同步开展二次回路拆线,联系吊车、工器具准备等前期工作。为避开间歇性的雨水,天蒙蒙亮就开工,采用错时作业方式,这场和雨水的拉锯战在持续9个多小时后,全战告捷,设备起吊回装、二次回路接线、气室抽真空注气顺利完成,微水和耐压试验一次合格,确保了检修进度和工艺质量。
勇于开拓 由点及面
6月12日
右玉圣水塘风电场

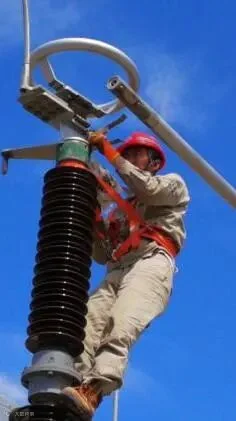

针对户外高压刀闸设备这一检修盲区,尝试性地开展刀闸检修项目,首次对户外高压配电装置的刀闸开展检修维护,包括刀闸触头氧化面打磨清洁、触指弹簧压力调整、机构行程调整、设备线夹氧化面打磨,支柱绝缘子检查清洁,接触面螺栓紧固等进行全面检修,彻底消除接触不到位、接触压力不足、接触面氧化锈蚀、机构卡涩、支柱绝缘子污秽等问题,首批完成右玉圣水塘风电场7组220kV刀闸包含42副动静触头、63个支柱绝缘子、21组传动机构的检修,有效改善设备运行工况,确保风场安全稳定运行。
乐于奉献 提质增效
6月18日
闻喜茨庙风电场

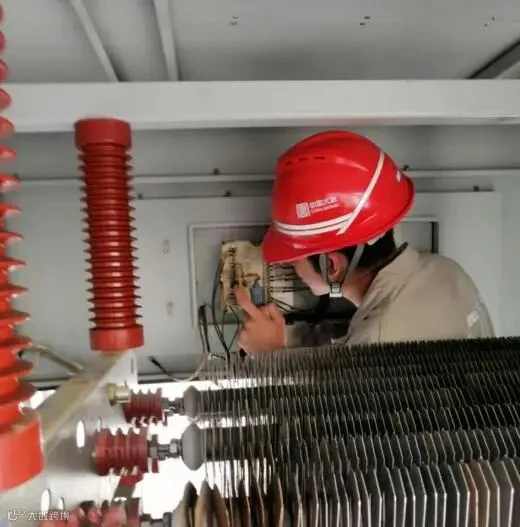

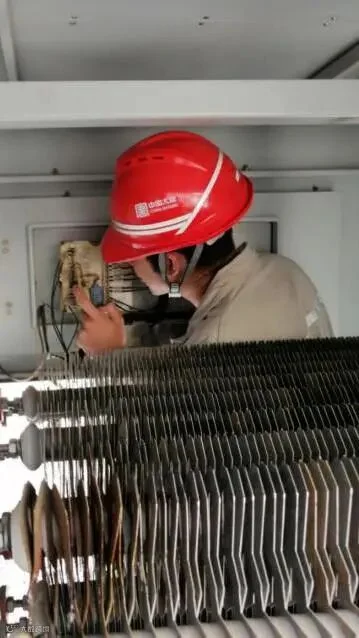

检查发现35kV中性点电阻柜部分电阻片有短路烧毁痕迹,测控装置和二次线烧损严重,经过仔细排查,发现温度测点安装位置不合理,造成接地电阻在集电线路接地时电压升高,击穿测点信号线铜屏蔽层绝缘发生接地放电,结合现场实际,连夜制定更换方案。电阻柜到货后,电气专工史春生首当其冲,务期必成,在35℃以上的高温下,连续作业4小时之久,一鼓作气完成錾开焊点、核对线号、拆二次线、包裹电缆、就位安装、接线试验,当天具备送电条件。
文/图:贾 震 史春生
