电气车间筹备组:高效组织集电线路技改工作

电气车间筹备组:高效组织集电线路技改工作 大唐山西新能源公司
2020-07-27
0

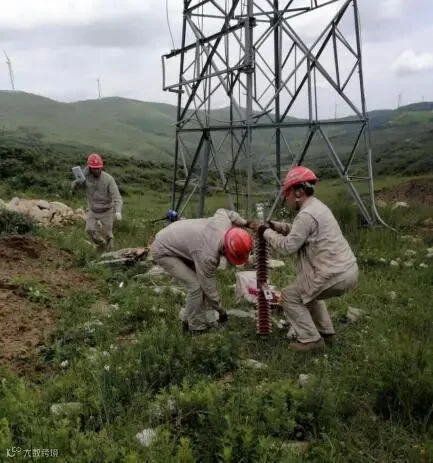

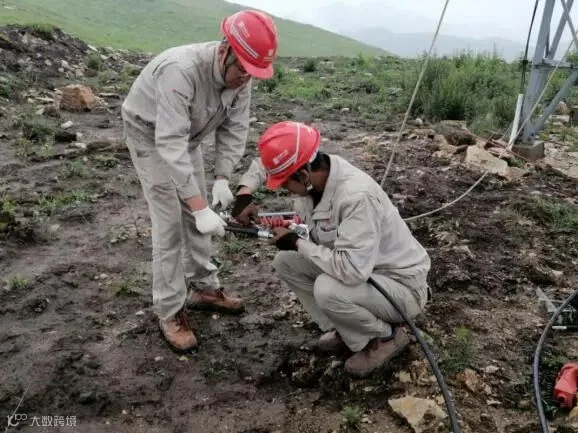

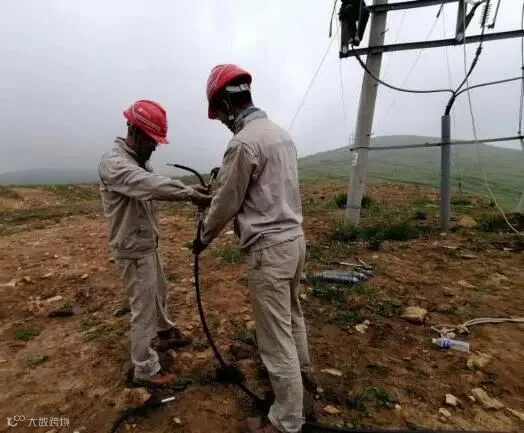

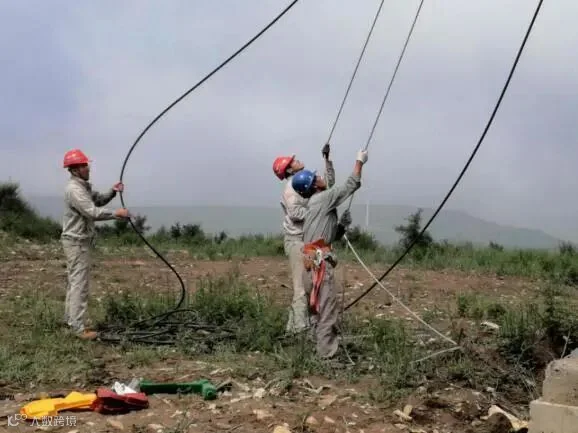

  2020年7月1日至7月14日,电气车间筹备组组织进行密马鬃梁风电场6条集电线路技术改造,将67基终端塔引下线更换为绝缘导线,更换跌落开关26组,更换避雷器33组,固定电缆67处,提高了集电线路安全可靠性。




    今年年初,电气车间筹备组认真统计分析了过去一年密马鬃梁风电场集电线路跳闸情况,经过反复讨论,制定了有针对性的详细治理方案,安排利用小风季实施改造。

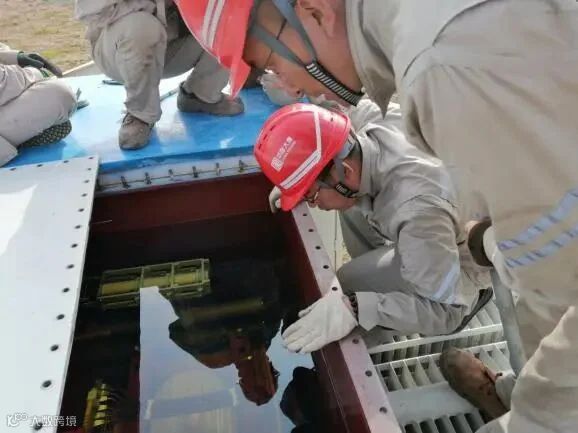

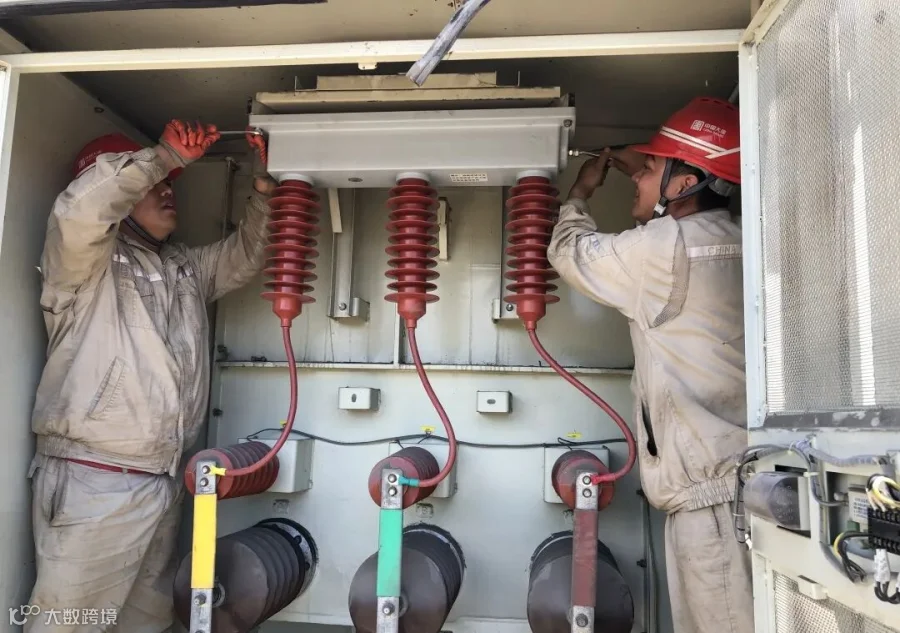

    7月1日至7月14日,集电线路轮停期间,电气车间筹备组充分利用检修空档,现场组织监督并深度参与集电线路治理工作。同时积极联系预试人员,提前完成67台箱变预防性试验,自主对直流电阻互差大的51号、58号箱变进行开盖检查处理,改变了以往受制于厂家的被动局面,补充安装箱变过电压保护器10台,提前完成了密马鬃梁风电场集电线路检修工作,有效解决了全场停电检修时人员少、任务重的难题。



文/图:史春生
