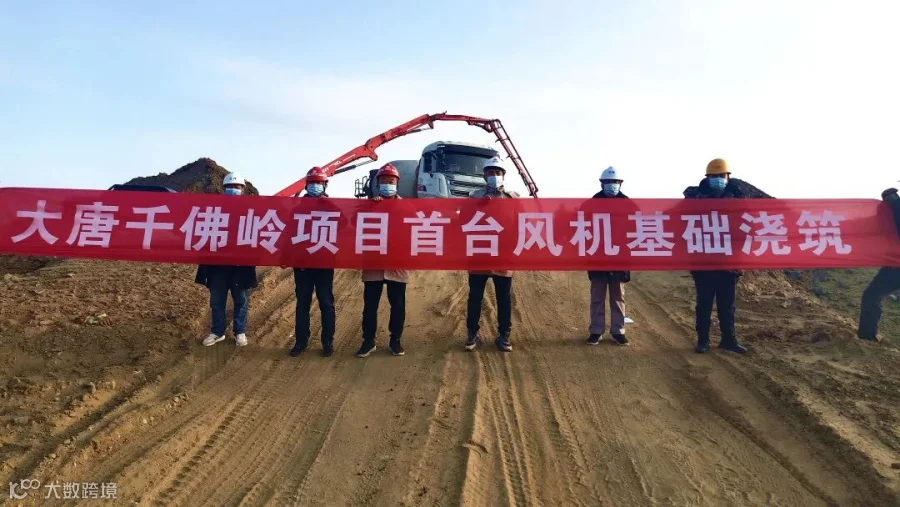

2021年10月29日凌晨1点,随着最后一罐混凝土浇筑结束,浑源千佛岭分散式风电项目首台风机基础浇筑工作顺利完成,标志着项目关键工作节点取得阶段性胜利,也为下阶段风机吊装及工程按期并网奠定坚实基础。
浑源千佛岭分散式风电项目于2021年8月31日取得省公司开工批复,按照任务要求必须于年底完成并网,总工期122天,工程时间紧、任务重。项目部成立以来,公司调研员王涛常驻现场,精心组织并有力推动各项工作,保障了前期工程施工顺利开展。
风机基础施工作为风力发电建设的关键环节,施工过程中要经历场内检修道路贯通、风机基坑挖掘以及基础钢结构绑扎等环节,尤其是面对浑源地区12月份以后极寒大风等自然环境特点,风机基础浇筑工作的顺利完成显得尤为重要,必须为风机吊装工作争取足够多的时间。施工过程中面对岩石结构的挖掘困难、绑筋工作进度缓慢、疫情严峻的复杂形势等诸多困难,项目部积极与设计院、地方政府及施工单位协调解决,通过制定合理节点目标、加强现场全过程旁站式管理、充分调动并发挥监理单位作用的手段等,于10月29日凌晨完成了首台风机基础浇筑的任务。
浑源千佛岭项目部将再接再厉,大干一百天,积极推进工程高质量、高水准完成,确保项目如期投产。
