----- 右玉丁家窑二期风电建设纪实-----
地处晋西北边陲,黄土高原与内蒙古高原接壤的塞外之地——右玉,这里是一座风城,“一年一场风,从春刮到冬”是这里的真实写照,“执政为民、尊重科学、百折不挠、艰苦奋斗”的“右玉精神”诞生地,右玉丁家窑二期风电项目就坐落于此。
10月28日,右玉丁家窑二期风电项目首台风机并网运行。该项目海拔高度在1500-1800米之间,年平均风速约7.49m/s,建设容量为50MW,采用明阳19台2.0MW和4台3.0MW风机。90m高度年平均风速约7.49m/s,项目年等效满负荷小时数约2824.2h,每年可提供9000余万千瓦时清洁电力。新能源人克服了征地困难、项目阻工、疫情影响、“抢装潮”设备缺货、吊车紧缺等诸多不利因素影响,凭借过硬的专业实力,顺利完成了保电价任务,再次彰显了大唐“铁军”风范。
保安全促投产 精益求精

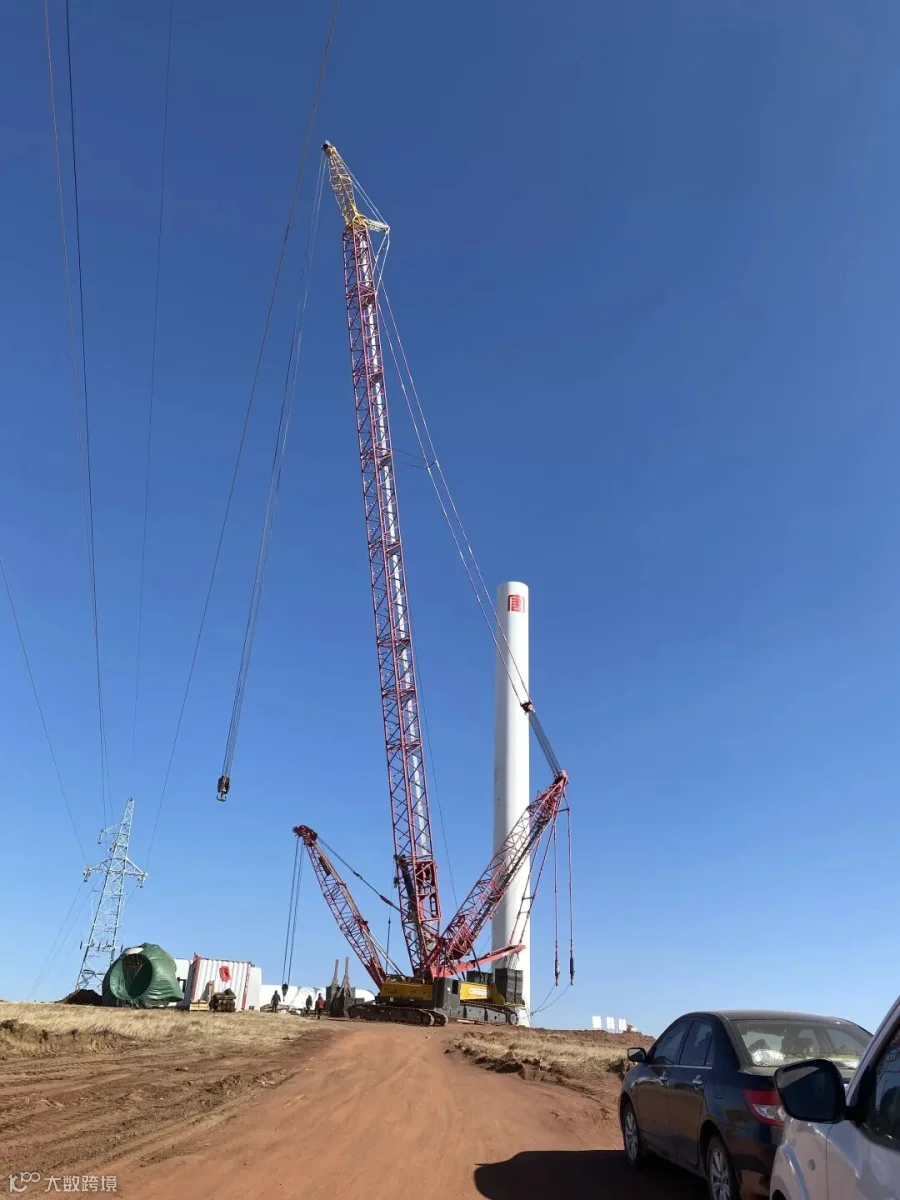

丁家窑二期项目所采用明阳的19台2兆瓦和4台3兆瓦风机,最长的叶片长达65米。每台风机设备都要用加长加宽的大功率运输车,风机设备运输到指定机位需要数次经过狭窄、坡大、弯急、障碍多的进场道路。为了保证运输顺利进行,项目部对装车要求极为“苛刻”,在每一次塔筒运输过程中,都要派专人负责检查运输车辆的配重重量是否达到运输要求,确保运输的顺利与安全。每台车在右玉县十里铺设备堆运场出发前,从设备重心放置、捆绑到加垫枕木都不放过任何一个细节的检查,正是这样的“苛刻”要求,保证了23台风机设备设备运输的安全。
风机机组吊装需将塔筒一节节安装就位,并将机舱、叶轮从地面吊起至85米的高度进行安装。从履带吊车的拆装、运输、站位,到进行吊装平台的地基承载力测试,再到吊装前的实时风速监测等,都影响着风机能否顺利完成吊装,一个微小的细节出现问题都将产生不可预想的后果。受风场山地客观条件限制,风机吊装机械、大件运输车辆通行时,难免“狭路相逢”。为了解决这一问题,切实提升作业效率,项目部通过召开“诸葛亮会”,认真研究、反复论证制订出依序施工、吊装与运输“错峰”工作模式,最大限度避免交叉作业。而在交叉高峰期时,项目部统筹协调,白天和风大时道路交给大部件运输作业,夜间和小风时交给风机吊装,最大限度提升了作业效率,有效加快项目建设速度。
上下齐心,其利断金。从项目开工到首台风机并网,山西公司、新能源公司领导多次亲临现场、坐阵指挥,工程部统筹协调,项目部齐心协力,分工协作,各司其职,攻克一个又一个堡垒,解决一个又一个难题,使得工程建设推进有序。
2019年6月26日二期项目开工建设;
2019年10月26日首台风机基础浇筑完成;
2020年6月24日首台风机塔筒开始吊装;

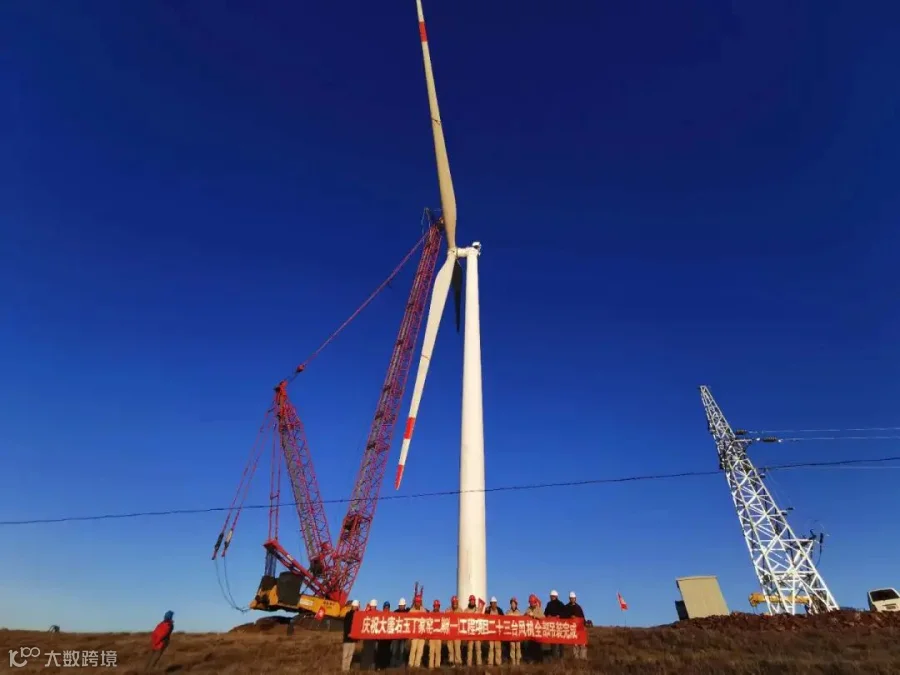

2020年10月29日全部风机吊装完成;
2020年10月30日首台风机并网发电。
在工程建设最关键的时候,公司党委及时成立了右玉圣水塘党支部,将生产准备与项目建设有机融合为一体,围绕项目抓党建,抓好党建促投产,充分发挥党支部战斗堡垒作用和党员先锋模范作用,助推项目建设。
2
战疫情助复工 全力以赴
2020年春节,“新冠”疫情发生后,项目经理程建辉在内蒙古赤峰老家时刻关注着复工的最新动态。当他得知地方政府允许复工的消息后,放弃了与家人的团圆,连夜驱车赶往项目部。800多公里的路程,他天不亮就出发了,陪同他一起返岗的还有后备箱里他提前购买的消毒液、酒精和口罩。
为早日取得项目复工批复,程建辉每天奔波于丁家窑乡政府、右玉县政府、发改委、能源局,按照要求一遍遍修改资料。右玉县复工单位多,为了能更早的递交资料,他每天都是第一个等在发改委门口。为了有效利用时间,他把电脑随身携带,利用排队等候的空隙抓紧修改其他资料,联系复工的相关事宜。经过不懈争取,2月20日项目准许复工。正是他的超前谋划、冲锋在前,一边积极配合当地政府开展疫情防控工作,一边着手准备项目复工,使得丁家窑二期项目成为山西公司在建工程第一个复工的项目。
然而如果不落实防疫物资,即使项目复工了一切也都是空谈。在疫情初期,程建辉开车走遍了家乡大大小小的药店,购买口罩、酒精、消毒液等防疫物资,但是能买到的少之又少,这可急坏了他,他一边向公司防疫办汇报申请防疫物品,一边想尽办法、多方协调,动用身边的一切关系,终于将防疫物资配备到位。
为有效防控疫情,项目部设置了防疫物资储藏间,确保防疫物资准备充足。设专人对进出场人员进行体温登记、信息登记,给项目部人员配发口罩,坚持每日晨晚两次体温测量,并做好上报工作。公共区域、餐厅等每日三次集中消毒,配置洗手液,消毒工作细致入微,不留死角。给食堂配置高温消毒柜,保障食堂用餐人员安全,设置项目隔离室1间,确保各项应急预控措施落到实处。
3
驭长风逐浪高 矢志不渝
黄土高原上,风电建设者与风为伴,坚守岗位,履职尽责,常年吃住工地,与家人两地相思,谱写了一个个感人的追风故事。
“80后”刘凯是丁家窑二期项目的安全专责。为了能够早日实现项目并网发电,他常年坚守在工程现场,从项目开工以来严格履行安全检查制度,认真执行起重作业、土方开挖等专项检查,每天坚守在施工现场,有力地保证施工安全。刘凯作为一位父亲,作为一位丈夫,他把更多精力放在了项目上,对于家庭,他常常为此自责,关心的太少,照顾的不够。他的两个孩子尚小,正是需要爸爸陪伴的时候,因为工作,他没能陪在子女身边见证孩子一次次的进步与成长。每当晚上工作结束回到宿舍后,他的第一件事就是和家里视频通话,孩子们的一句“爸爸,你什么时候才能回来呀,我想和爸爸妈妈一起去动物园”,让他心怀愧疚,回答一句“快了快了。等项目投产了,爸爸就回家陪你们”。对家的思念,就像一杯茶,有一些苦涩,有一丝回甘,刘凯把对家和对孩子的思念化为力量,继续奔赴在项目施工现场......
“90后”小伙子韩大成来自内蒙古通辽市,是项目的机务专工。2019年从利民风电场调入丁家窑二期项目,第一次干项目的他有着踏实肯学的劲头。疫情期间,由于限制出行他一直在家办公,处理一些案头工作,可是这根本按捺不住他想要回到项目赶紧为工程建设出一份力的心。接到项目复工通知第一时间,他就赶到右玉,然而要在县城里隔离十四天却让他愁眉不展。他迅速联系了项目部和公司总经部,最后在隔离宾馆里给他配了一台台式电脑,他这下才放下心来静心处理案头工作。十四天隔离期一结束,他便马上上山投身到工程建设。风电项目施工现场点多面广,韩大成白天往返在施工现场,经常忙到晚上八九点才能回到项目部。由于项目工期紧,任务重,年后项目复工到现在一直坚守在项目,当问起他多久没回过家时,他摸摸头不经意地说“大半年了,我也挺想我爸妈的,等项目所有风机并网就能回家陪陪我爸妈啦。”
面对“抢装潮”叠加新冠疫情的双重压力,新能源公司从公司领导到一线职工,始终以求真务实、只争朝夕的工作作风推进各个项目,正是由于他们这种“钉子”精神,有力确保了公司今年八个保电价风电项目的速度、质量和安全。
博观而约取,厚积而薄发。首台风机基础浇筑的激动、首台风机吊装完成的欣慰、首批风机并网成功的喜悦……每个工程建设节点的完成,记录了新能源人奋战过的日日夜夜;一台台转动的风机,正诉说着新能源人务实、奉献、创新、奋进的大唐精神,续写着新能源公司发展壮大的新篇章。
文/图:闫若溪
编辑:苗华
扫二维码|关注
大唐山西新能源公司
