大干一百天 确保双胜利 | ⑥ 岢岚105MW风电项目首台风机并网

大干一百天 确保双胜利 | ⑥ 岢岚105MW风电项目首台风机并网 大唐山西新能源公司
2020-11-27
1


    2020年11月26日12时35分,公司岢岚105MW风电项目首台风机顺利并网发电。

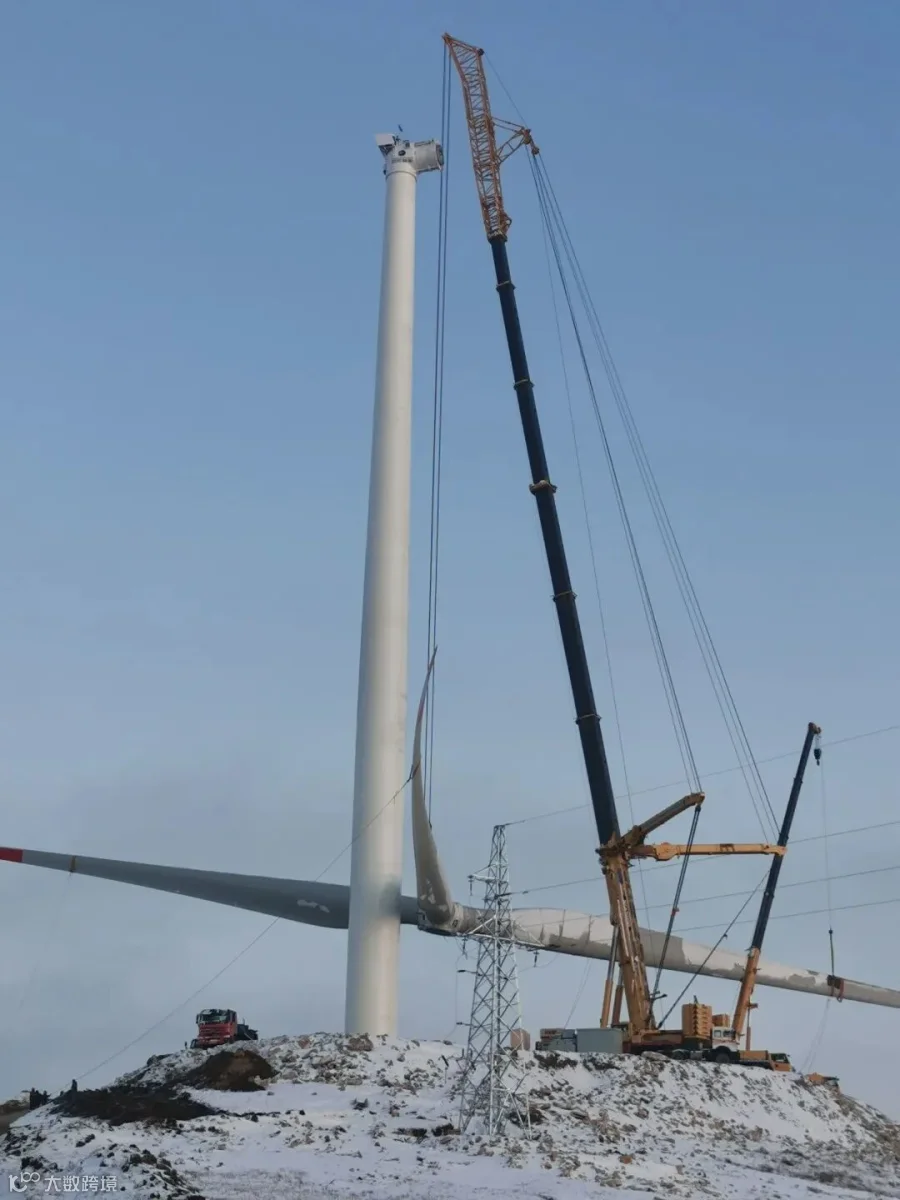

    该项目位于忻州市岢岚县境内,项目包括35台明阳3.0MW风力发电机组,五回集电线路165基铁塔,线路长度约44公里,分别并入燕家村及团龙沟风电场,在升压站内扩建一台主变,SVG、GIS等设备,该项目于2020年3月25开工建设,4月24日首台风机基础浇筑,8月15日35台风机基础全部浇筑完成,8月30日完成44公里集电线路架设,11月26日并网发电。该项目从开工建设到投产,仅用时8个月,再一次的创造了当年土建、当年安装、当年投产的“大唐速度”。


文:高星星  闫若溪

图:孙志远

编辑:苗华
