2020年12月21日,第六个“保电价”项目——大唐凌云口二期50MW风电项目首台机组成功并网发电。
2020年12月23日,第七个“保电价”项目——大唐右玉丁家窑二期(二)风电项目首台机组成功并网发电。
凌云口二期风电项目
凌云口二期50MW风电项目于2017年11月29日获大同市发改委核准,2019年9月3日获集团公司开工批复,年上网电量为10211.115万KWh。
2020年,面对新冠疫情和风电抢装潮的双重压力,公司坚持疫情防控和科学复工“两手抓、两手硬”,全力推进工程建设工作。期间,省公司及新能源公司主要领导多次奔赴施工现场及设备厂家实地解决项目建设及设备供货难题,为项目如期投产奠定基础。

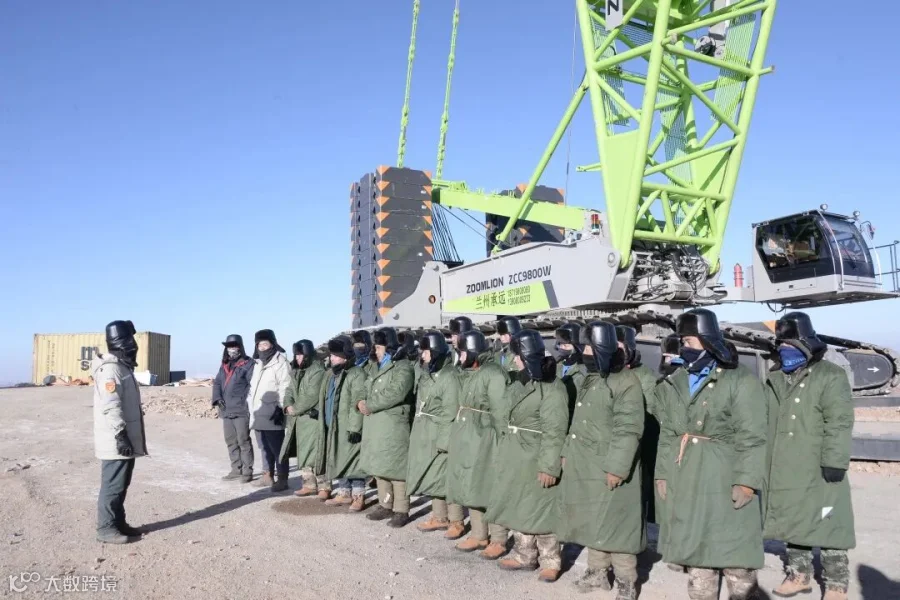

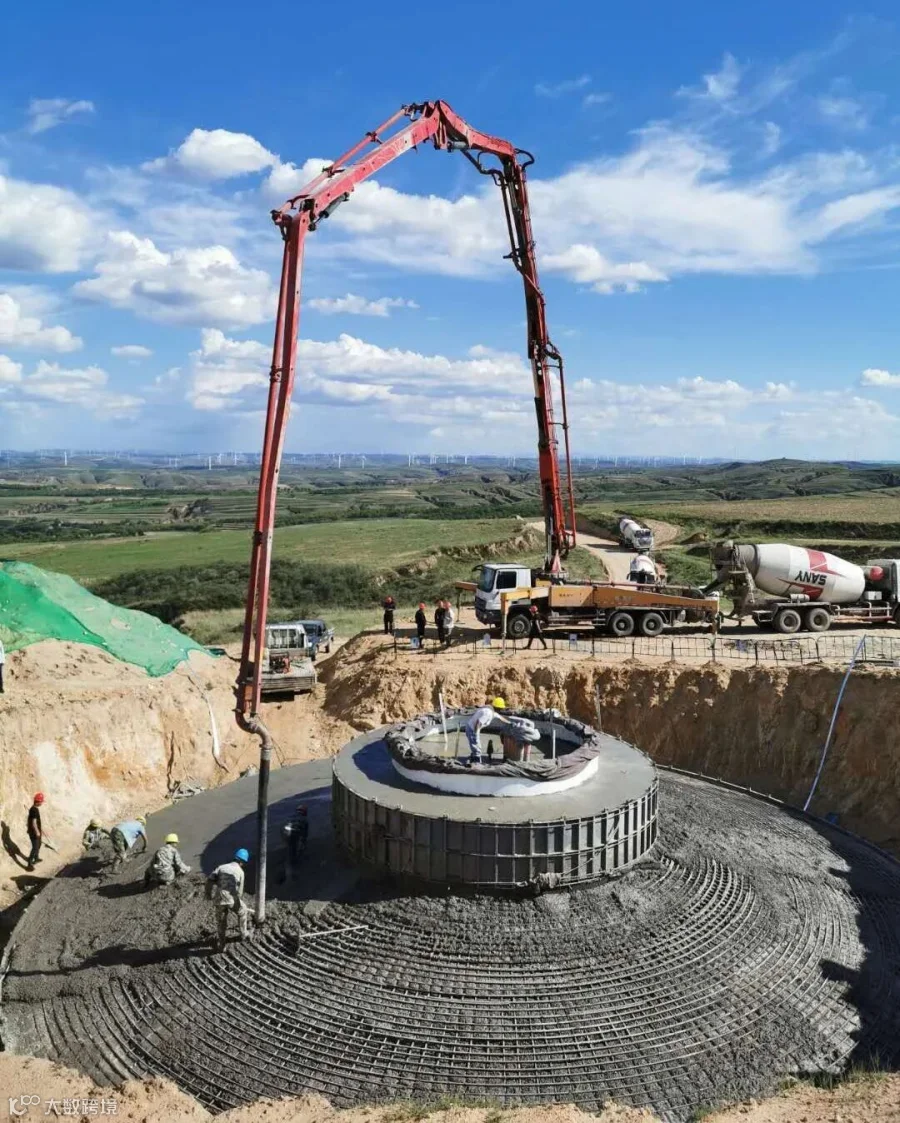

凌云口二期项目采用的2.0MW、3.0MW机型设备,对吊装技术要求高,施工地持续降雪、大风低温使得设备进场和吊装成为制约进度的一大难题。项目部全体职工团结一致,攻坚克难,发扬特别能吃苦、特别能战斗的精神,先后攻克吊车缺乏、运输道路改造工作量大、塔筒与叶片转运车辆调度等难关,稳步推进工程进度。
丁家窑二期(二)风电项目
大唐右玉丁家窑二期(二)项目位于山西省朔州市右玉县丁家窑乡,场区海拔高度在1500-1800米之间,占地面积约26km²。该项目于2018年8月24日获得核准文件,核准容量50MW,总投资4.2亿元;2019年9月5日获得集团公司开工批复文件,风机采用上海电气风电集团14台3.45MW和1台2MW风电机组。

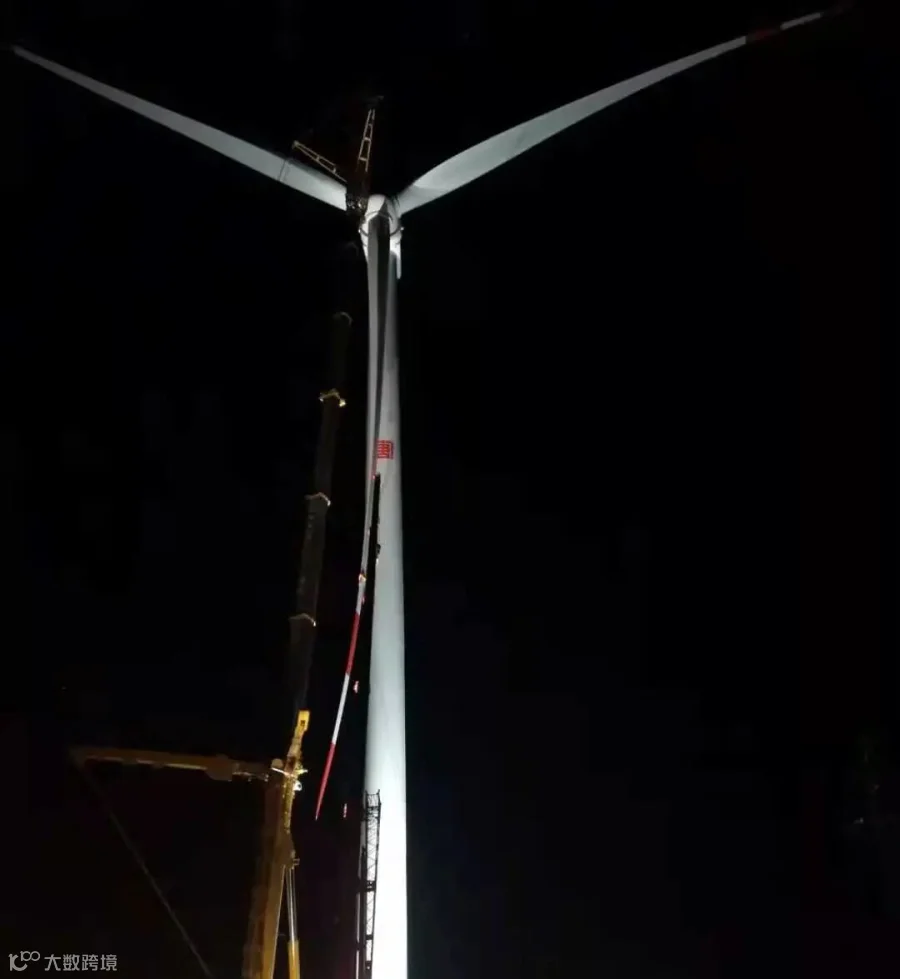

项目部克服设备到场滞后等不利因素稳步推进工程进度。特别是入冬之后,面对现场气候条件恶劣、吊车严重缺乏等困难,发扬钉钉子精神,不畏严寒、风雪无阻、砥砺前行,于12月23日实现首台风机并网。
打赢项目保电价攻坚战
持续关注哟!
文/图:郭哲坤 梁杰
编辑:苗华
