大唐平鲁白玉山风电二期项目首台风机基础浇筑完成

大唐平鲁白玉山风电二期项目首台风机基础浇筑完成 大唐山西新能源公司
2022-03-31
2

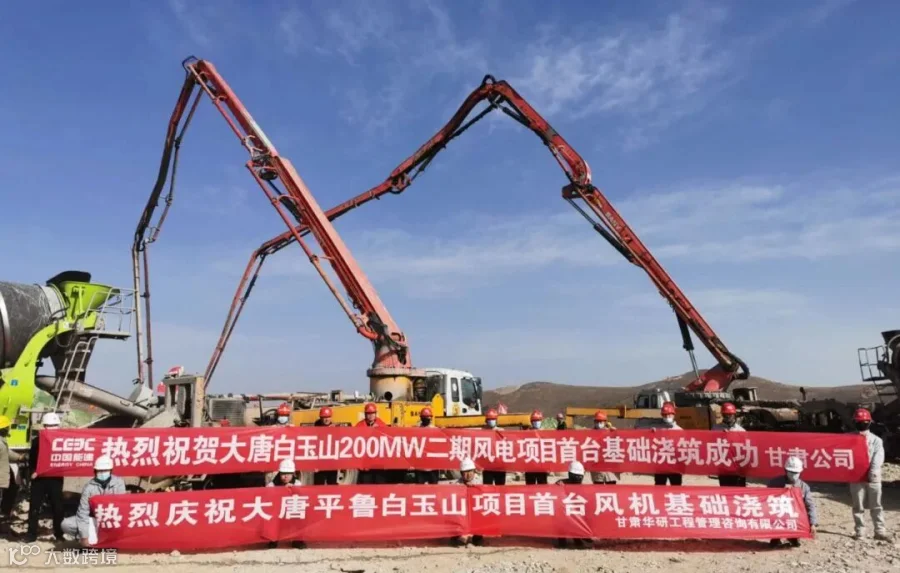

3月30日,大唐平鲁白玉山200MW风电二期项目首台风机基础浇筑完成,相较二级网络进度节点提前了22天。首台风机基础浇筑,标志着工程基础施工作业正式拉开序幕,为后续的工程建设节点提供了有力保障。

该项目位于山西省朔州市平鲁区境内,区域地质条件复杂、施工区域海拔高,且区域岩石层较厚,施工难度较大。面对困难,平鲁白玉山二期项目部积极同各参建单位做好物资供应、占地协调、施工资源投入等方面的工作安排,并根据工程实际进展及时调整计划。在基础浇筑施工前,业主项目部多次组织设计、监理、施工、厂家召开技术交底会议,并对施工准备情况进行了逐一核查,消除了施工过程中可能出现的隐患或不利影响,保证了首台风机基础顺利浇筑。


此前,由于项目所需设备需从呼和浩特、包头等地采购运输,且新冠疫情形势严峻,呼和浩特,包头等中高风险地区人员无法运输设备至山西省境内。为保障锚盘顺利通过防疫检查,项目部和施工单位,总承包单位共同协商,采取运输车辆绕行至天津再运送至平鲁。同时采取车辆抵达平鲁西服务区更换本地车辆,更换当地司机,以确保设备顺利到达施工现场,为首台风机基础顺利浇筑提供了保障。


首台风机基础浇筑的顺利完成,标志着该项目主体工程正式进入实质性施工阶段,为项目后续的工作奠定了坚实基础。该项目部将把压力变为动力、把困难当作机遇,总结现有经验,优化施工技术,加强安全管理,争分夺秒,确保项目安全按期投产,为公司高质量发展作出更大贡献。


文/图:李香雨

编辑:郭静雯
