在严峻的疫情形势下,凌云口风电场主动担当,分秒必争,度电必抢,与时间赛跑、与困难博弈,排除万难,扎实打好每一场抢修风机之战,4月11日,成功完成52号风机抢修工作。

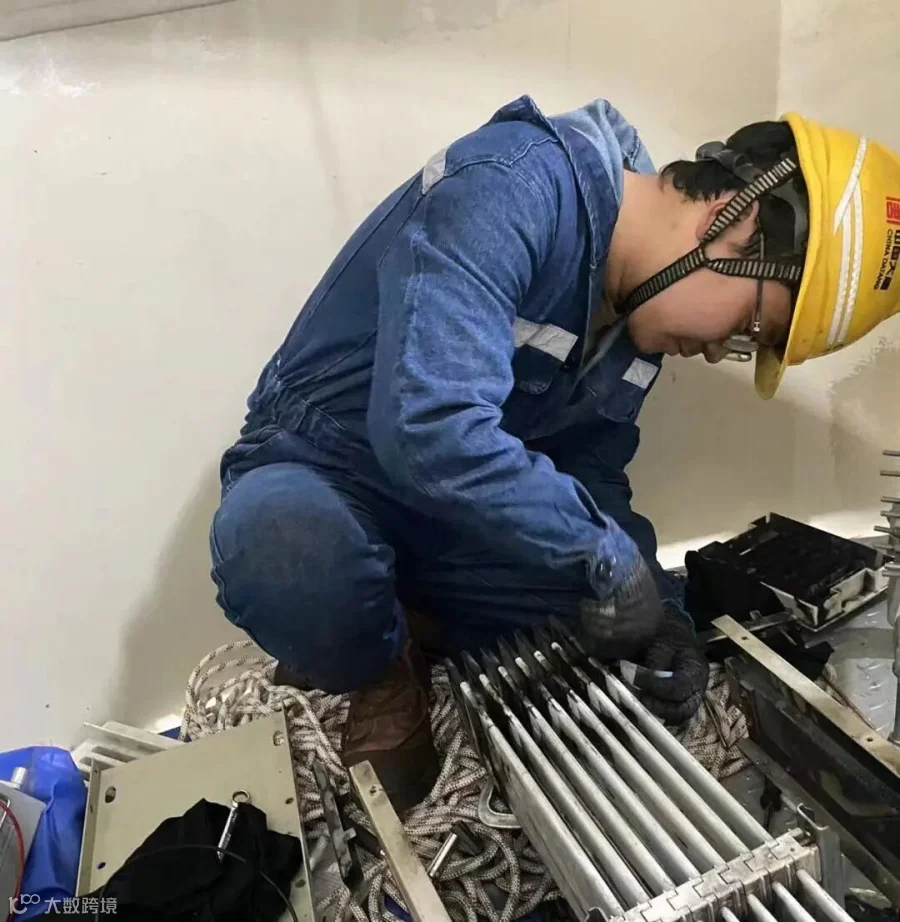

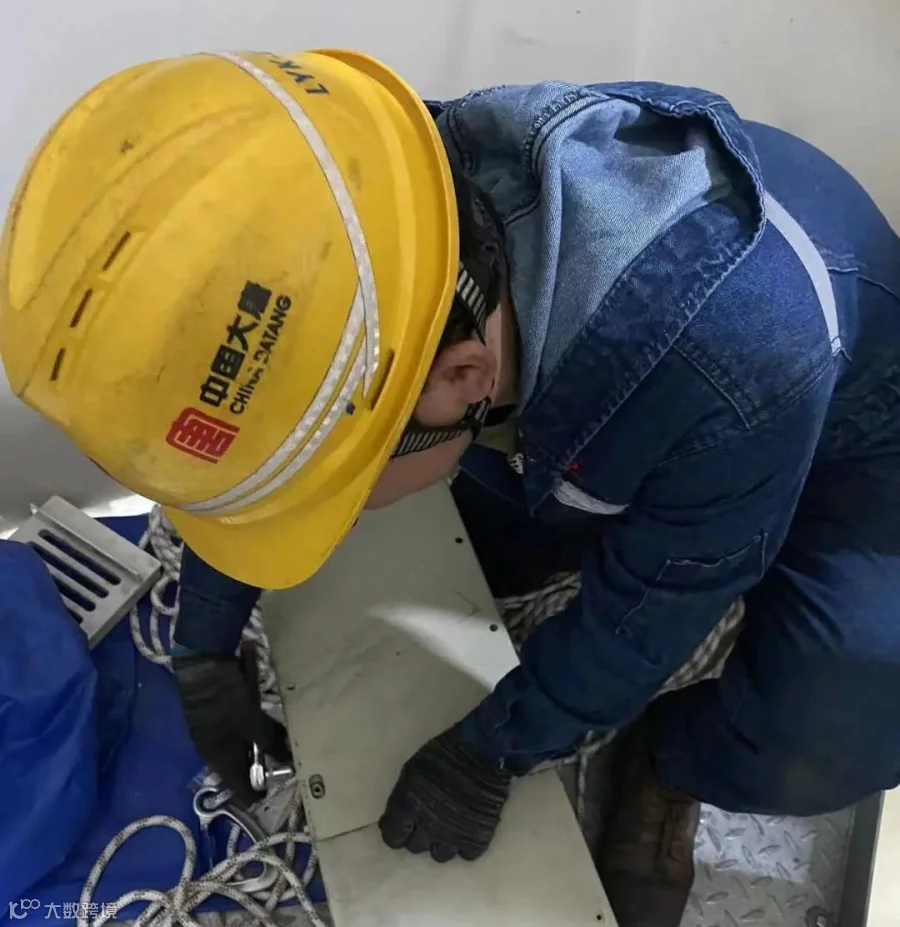

4月4日凌云口风电场二期东气52号风机报“变频器未就绪”故障停机。经排查、分析后判断故障原因为导电轨接地烧损导致。因导电轨备件需由上海发货。疫情原因,备件、人员、施工工装、物料等均无法及时到场。为抢电量、保目标,风场通过研究探讨后确定了架上维修塔筒导电轨的方案。但因东气厂家现场维护人员不能独立完成塔上维修导电轨工作,为尽快恢复风机运行,风电场决定进行自主抢修。由于52号风机导电轨烧损部位在第二节塔筒上段,且该导电轨重量重、体积大、维修空间狭小,给架上维修带来很大困难。风电场立即组织制作工装,并在第二节塔筒内部进行两段导电轨吊装工作。经过两天的施工,将损坏的导电轨吊装至作业平台。在作业平台内对损坏的导电轨进行清扫、整形、打磨、绝缘等工作,在测量导电轨绝缘无问题后,又利用两天时间进行导电轨安装。经过风电场为时7天的不懈努力,52号风机恢复运行。
在疫情形势严峻,备件无法到场的情况下,本次52号风机导电轨抢修工作顺利完成,约缩短检修周期20天,抢发电量约32万kWh。此次抢修,风电场运维人员用他们的责任和汗水,担当起安全生产保障的重任,为场站安全稳定运行默默奉献,为公司的发展贡献着自己的力量。
