五路山风电场检修预试工作全面展开

五路山风电场检修预试工作全面展开 大唐山西新能源公司
2021-09-18
0



检修预试

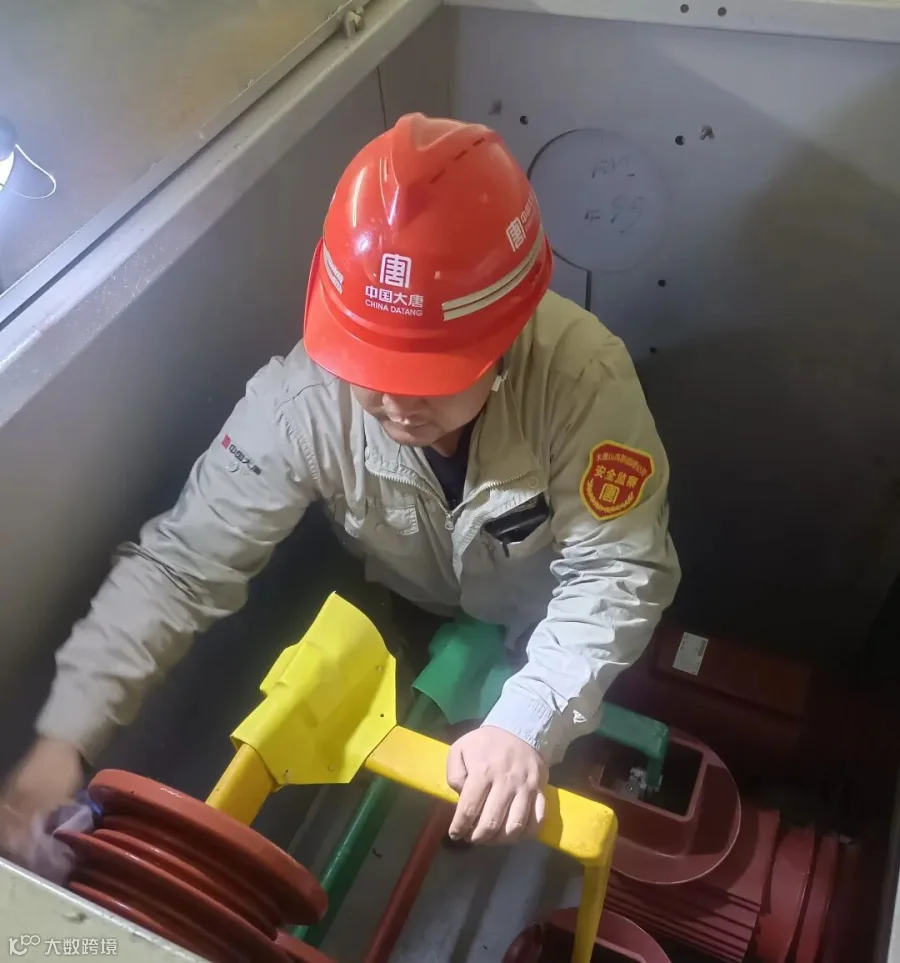

9月12日07时38分,随着省调停电指令的下发,五路山风电场停电检修预试工作正式展开。


01

精心筹划 精细分工



为了检修预试工作有条不紊地开展,五路山风电场提前组织开展检修预试工作启动会,依据检修预试工作“时间紧、任务重、人员多、范围广”的特点,成立了检修消缺组、设备试验组、后勤保障组等工作小组,指定安全巡视人员,并按照工作内容以及往年工作经验,合理搭配班组成员,指定各项工作负责人,明确任务分工,从源头上把好检修工作的“质量关”。




02

争分夺秒 安全兜底



“多看一眼,安全保险。多防一步,少出事故”。纵然时间紧,任务重,安全工作永远是首要工作。公司安全监察部在全场停电过程中赶赴现场进行督导,左云风电场党支部对工作开展全程进行监护指导,确保倒闸操作顺利完成。检修预试工作中有多支外委工作队伍,风场人员多次组织外委人员进行安全交底,观看集团公司下发的事故警示视频,提高外委人员安全意识,把好检修预试工作的“安全关”。




03

各司其职 井然有序

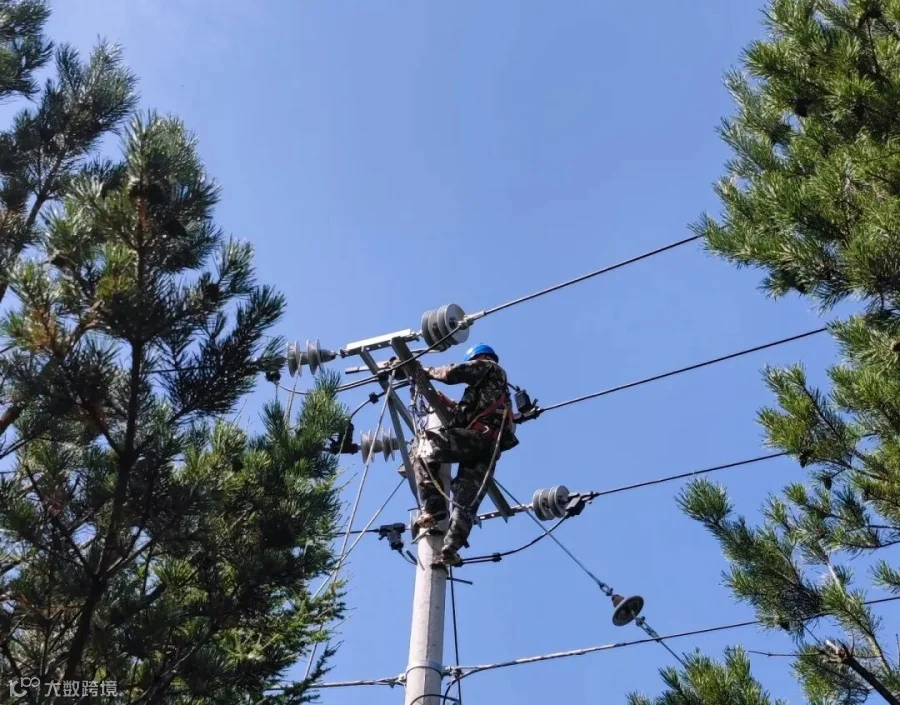

检修预试工作开展以来,各个小组工作状态良好,工作进度超过预期。特别是得知天气预报近期有雨,线路消缺工作小组加快工作进度,仅用9月13日一天时间,共完成处理48基塔各类缺陷,清理鸟窝13个,更换17基终端塔跌落熔丝,为检修预试工作如期完成奠定了基础。




04

疑难故障 专业处置

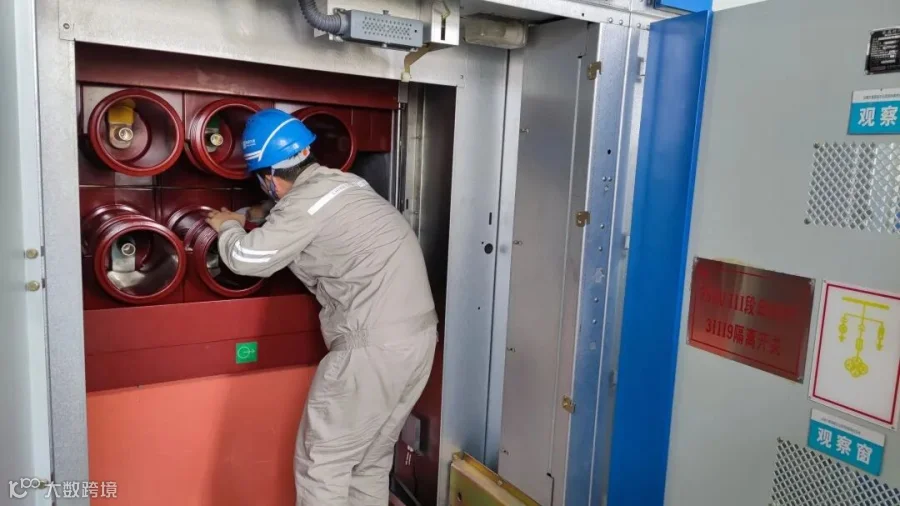

针对五路山风电场备用变对地绝缘低的疑难故障,检修中心电气车间主管史春生带领电气车间技术人员对农网线路杆塔逐一排查,在确保线路无接地点的前提下,判断农网线路杆塔绝缘子串失效,更换绝缘子串后,绝缘值达到要求,故障排除。



设备安全稳定运行是创造效益的前提,五路山风电场全体人员会在此次检修预试中做到“应修必修,修必修好”,科学保养设备,提高设备利用率,以良好的状态迎接大风季的到来。


    文/图:潘德源

    编辑:苗华
