6月2日至6月5日期间,环翠山光伏电站顺利完成预试检修工作。本次停电预试为年内公司首次自主开展的光伏电站预试,预试后一次性送电成功。
预试前1天,光伏电站组织召开了首次现场会议,对安全管理人员、各小组组长以及全体工作人员进行了安全交底。预试过程中,电站强化工作人员主动安全意识,采取“多看一眼,安全保险;多防一步,少出事故”的防范措施,将“六查六严”、“安全月活动”活动与光伏电站特有的电源结构等安全措施落到实处。

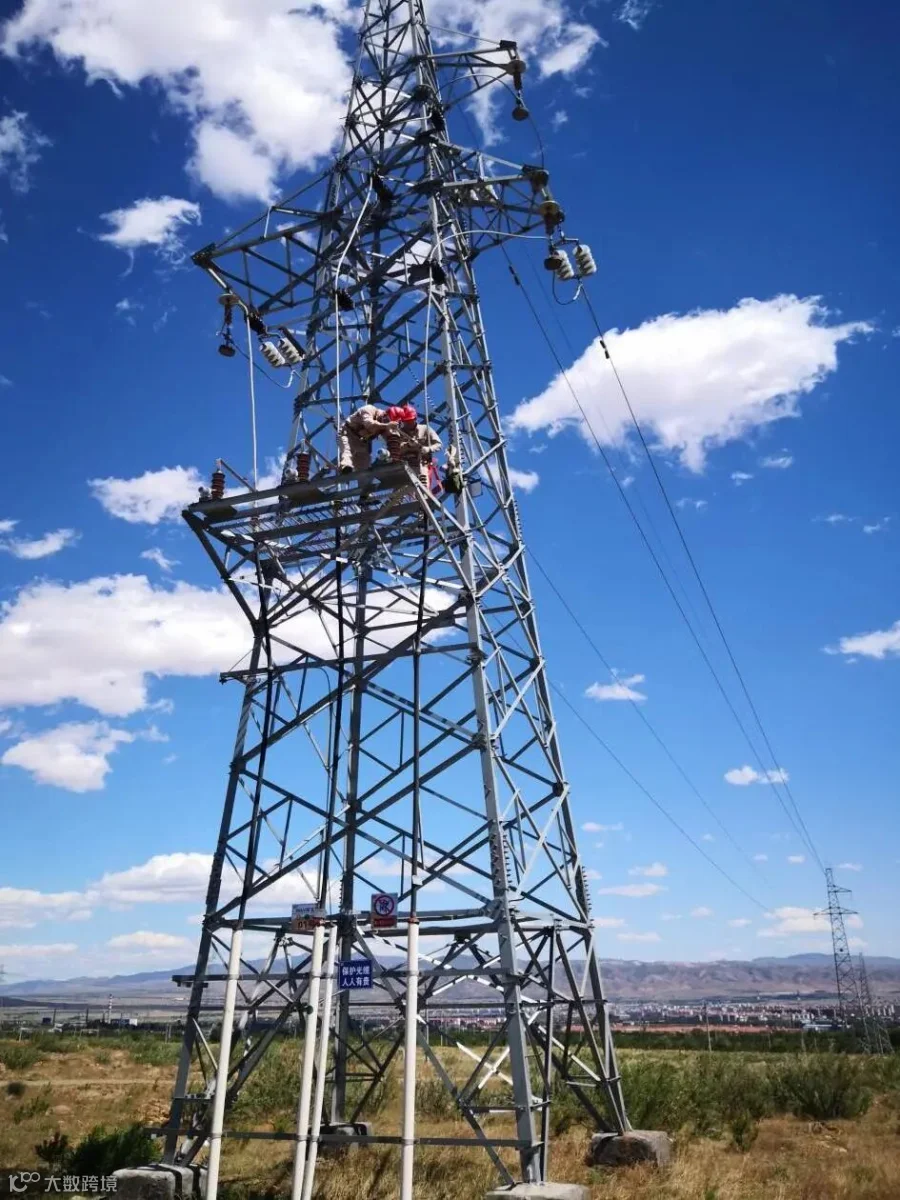

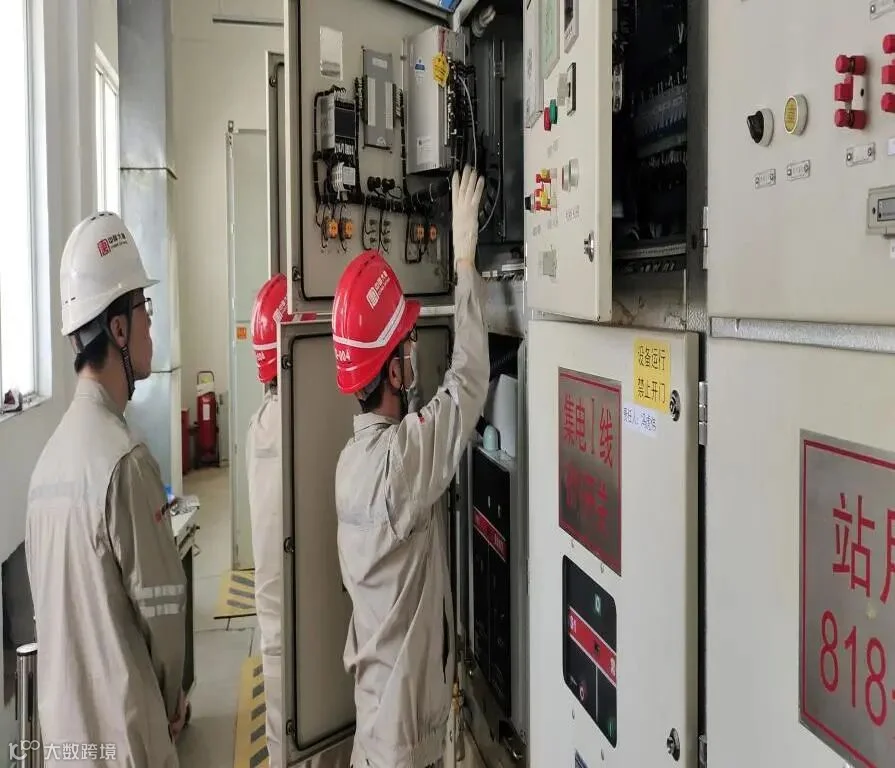

此次预试,检修中心电气车间与电站人员自主完成了升压站内380V、10kV、35kV配电装置、无功补偿、箱变、送出线路终端塔的检修工作,配合调试队完成了设备预防性试验工作。在预试过程中,发现并处理了380V配电装置2处接线松动、10kV开关1个动触头发热、1个绝缘子螺丝松动、1个箱变CT损坏、1个电葫芦不能操作等缺陷。

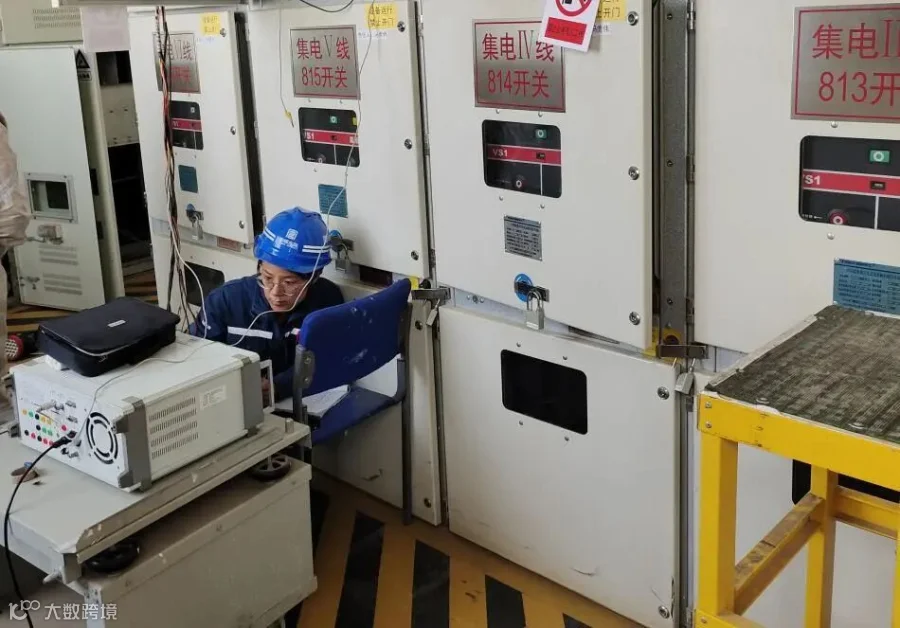

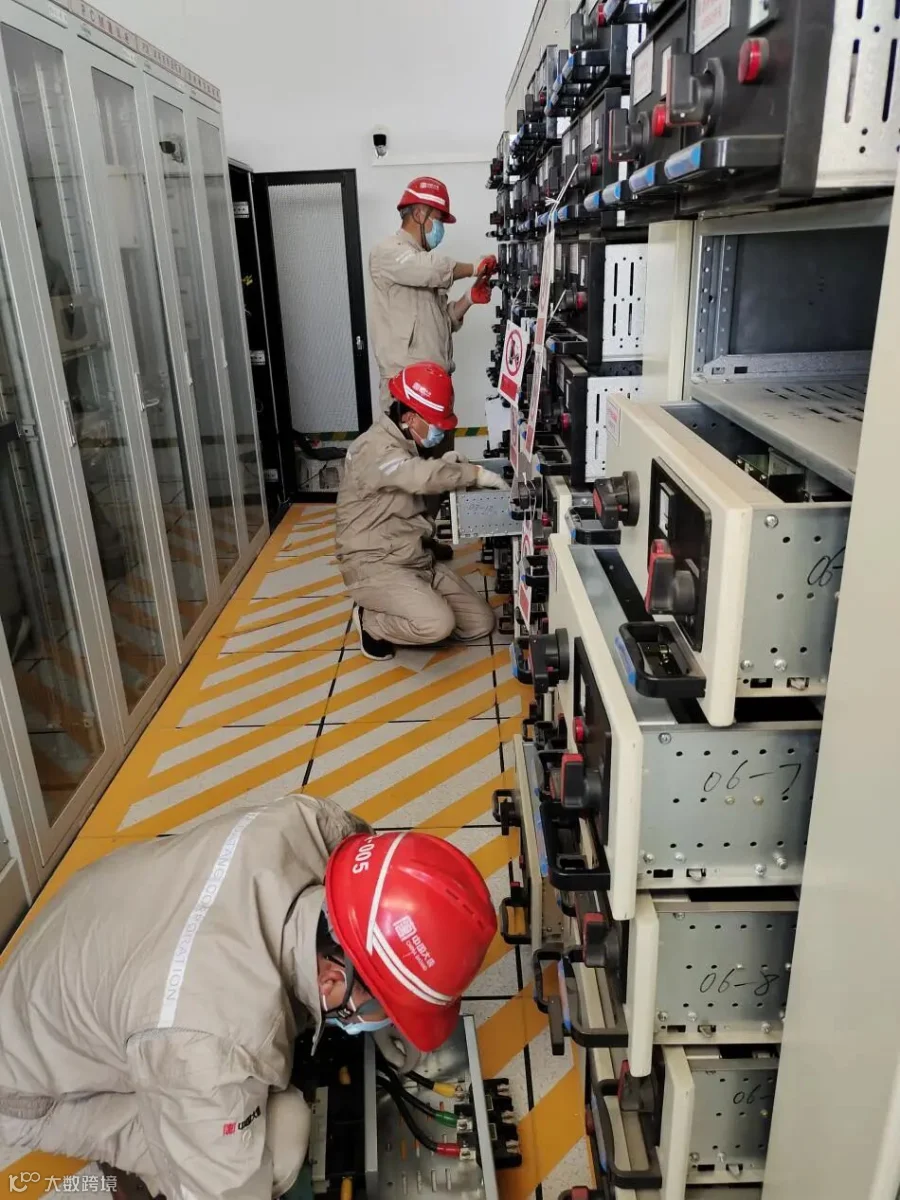

整个过程中,调试队安排7人参与了升压站设备的预试检修,开展了电气一次设备预防性试验、电气二次消缺、直流系统检修、保护及仪表校验、集控中心对点传动等工作。高压班新发现35kV1处绝缘盒、10kV1处绝缘套管绝缘降低等缺陷,核实了主变有载调压直流电阻是否异常等缺陷。保护班新发现并处理了2个蓄电池损坏、2处端子连片损坏、812集电线路CT两点接地、直流系统信号线接错等较大缺陷。

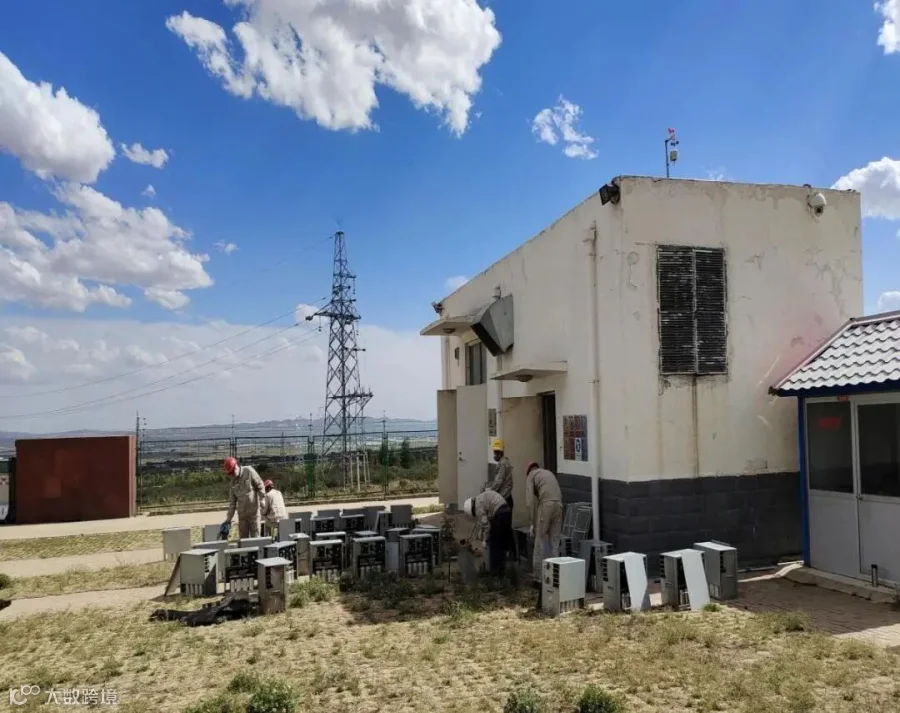

此次预试工作,在省公司生产运营部,公司安监部、生技部、检修中心、集控中心的现场指导及参与之下,顺利完成停电预试。通过本次对设备进行“事故隐患大扫除”,为环翠山光伏电站实现提质增效奠定了扎实基础。
