10月份,燕家村风场持续开展技能培训、设备治理、提质增效各项工作,牢固树立度电必争的意识,深入开展“大干一百天,争作新贡献”创新创效活动,燕家村、阎家背风场可利用小时均环比提升明显,为圆满完成风电场全年任务目标奠定了扎实的基础。



01

深入开展专项技改 提升电量


燕家村一期湘电机组存在设计缺陷,导致偏航减速机频繁损坏,风机长停,制约发电量提升。针对这一问题,风场深入开展湘电机组偏航系统技改工作,对风机偏航电机、偏航制动器重新选型更换,同时增加偏航软启动功能,减少偏航系统启停冲击,保护偏航减速器。10月5日完成了全部技改工作,避免了偏航减速器频繁损坏造成的机组长停及电量损失。阎家背华创风机变桨编码器选型不当频繁损坏,风机塔底柜UPS容量不满足运行要求、风机扭揽未串入安全链,风场针对以上缺陷开展了专项技改,加班加点完成全部改造,为提升发电量奠定了基础。




02

集中进行线路治理 减少故障

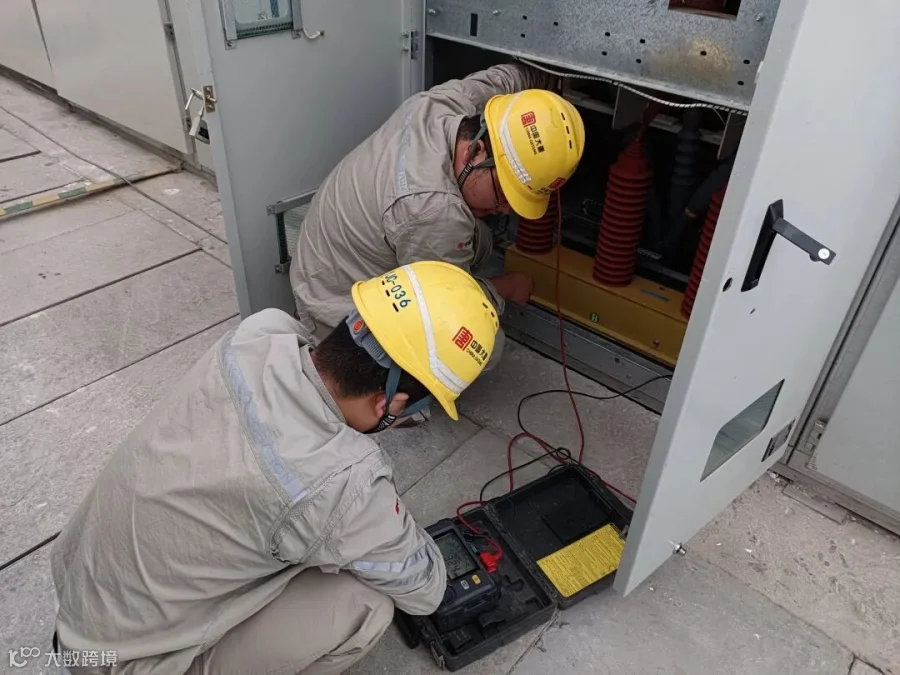

燕家村风场针对集电Ⅶ线、集电Ⅴ线线路频繁跳闸疑难缺陷,他们与生技部、检修中心专业技术人员配合,反复巡线查找故障点,制定专项处理方案,解决了集电Ⅶ线、Ⅴ线故障频发的问题。同时,结合全站停电检修预试机会处理了一期、三期集电线路巡检发现的缺陷513处,利用小风期停电处理了二期、四期工程遗留的集电线路缺陷189项。通过对集电线路不断治理,线路跳闸次数减少,效果显著。




03

扎实开展机组治理 提质增效


燕家村风场一期、三期风机投运时间较长,变流器水冷系统频繁发生压力不稳定故障停机。针对这一现象,风场安排专人每周对一期、三期水冷系统压力变化值进行统计,与标准压力值进行对比,根据指标情况提前安排运维人员对机组冷却液进行补充及排放。将水冷系统故障的事后检修,变为事前预防,大大减少了因变流器水冷系统故障导致的机组故障停机,减少了机组损失电量。

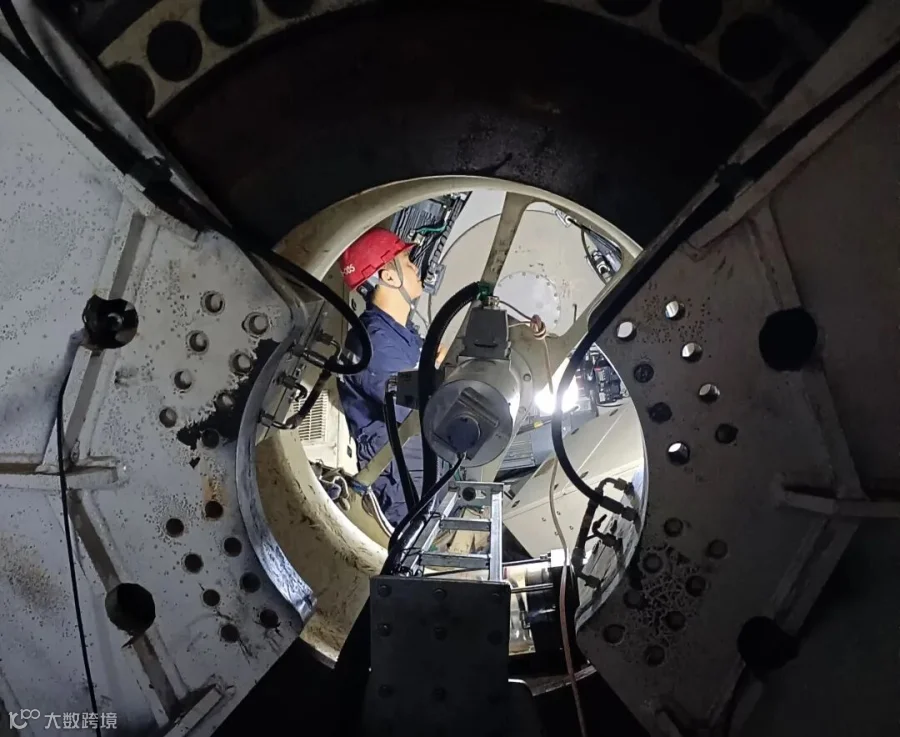

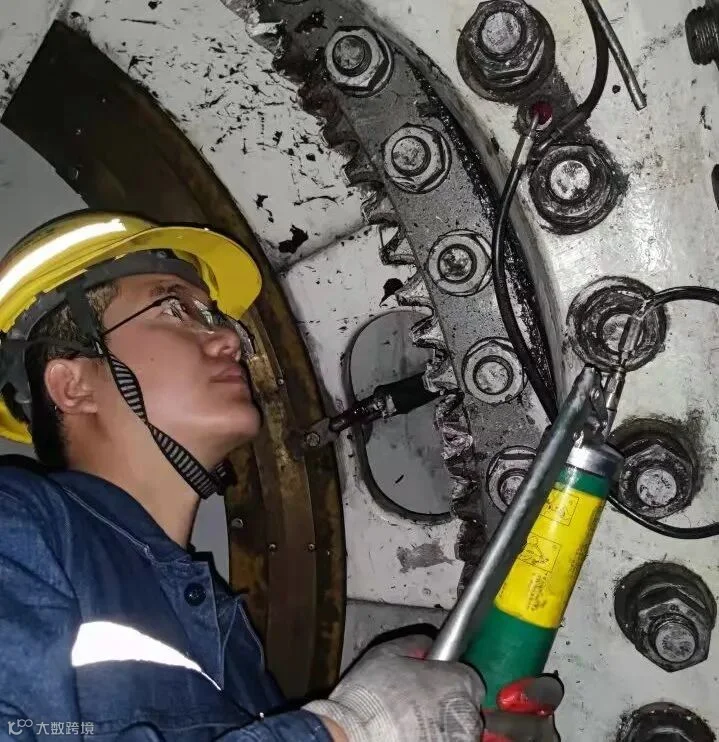

风场针对燕家村二期3台机组风向标存在卡涩的情况,及时通知厂家进行更换。针对燕家村四期明阳机组投产初期频繁发生机组振动故障,召开5次技术联络会,升级优化主控程序5次,更换27台机组振动传感器,最终使振动故障率大幅下降,保持了机组运行稳定。


风场还针对一、三期存量机组,盘点现有易损件库存以及闻喜风场拆机后能调用的备件,结合历年来大风季备件损坏情况,提前采购储备一批应急备件,提前联系维修一批备件。针对增量机组,根据机组实际运行情况制定备品备件、消耗品清单,要求风机厂家按照清单进行备件储备,备件使用后要求其立即进行补充,确保机组备品备件供应及时,避免因备件原因长时间停机。



  文/图:赵健  左伟芳

  编辑:苗华


扫二维码|关注我们

大唐山西新能源公司




【声明】内容源于网络
0
0
大唐山西新能源公司
这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 0
粉丝 0
大唐山西新能源公司 这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读0
粉丝0
内容0
