7月18日9时30分,忻州运维中心燕家村、团龙沟风电场一二次设备全部恢复运行,标志着2023年度检修预试工作正式画上圆满句号。
为高标准完成检修预试工作,该中心提前谋划,制定详细预试方案,并召开检修预试专题会议,明确责任、落实到人。以“不发生不安全事件”为目标,严把外委人员三措两案、入场安全交底等过程管控,公司生技部、安监部深入作业现场进行实地督导检查,集控中心、检修中心全程参与给予技术支持和指导,为检修预试提供了有力的安全技术保障。

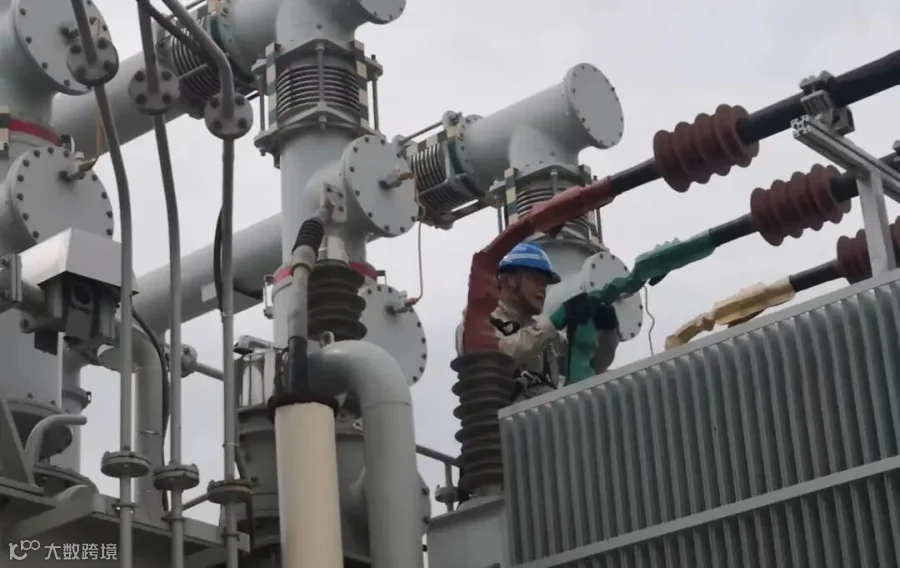

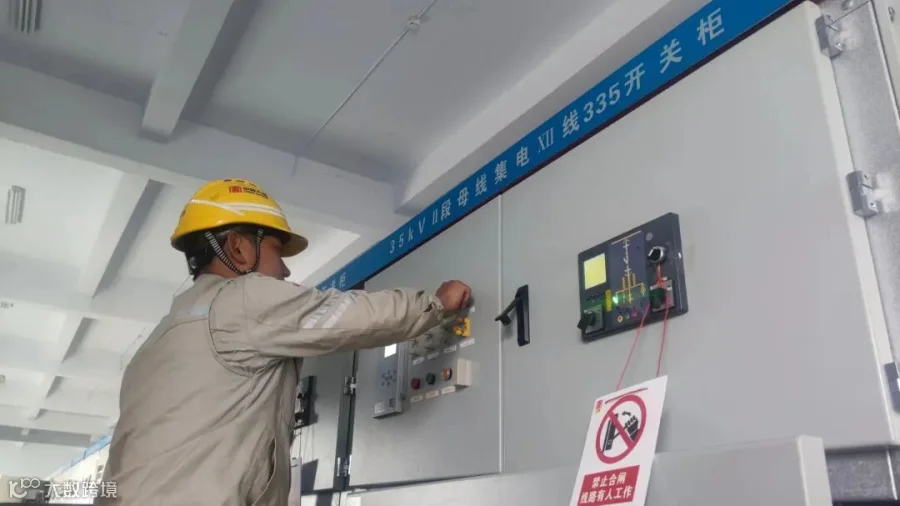

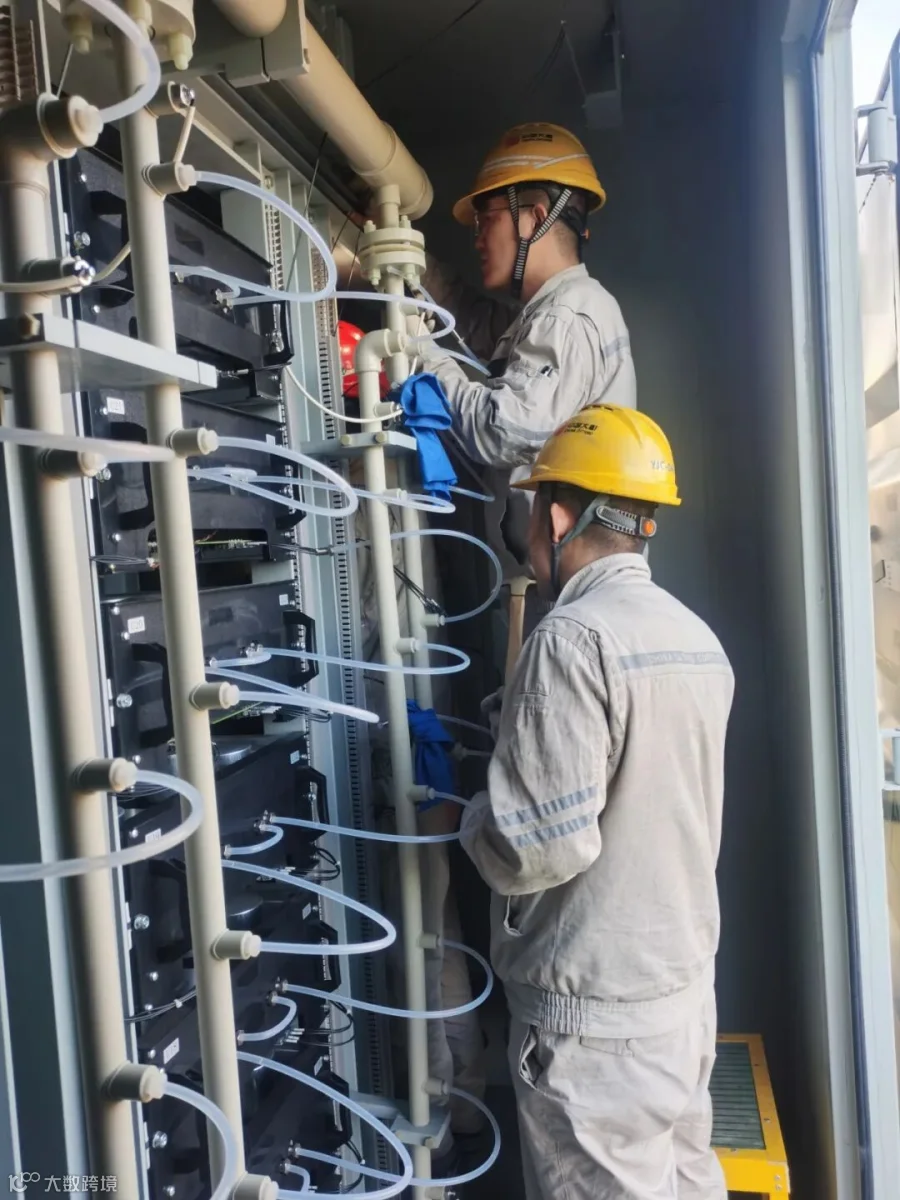

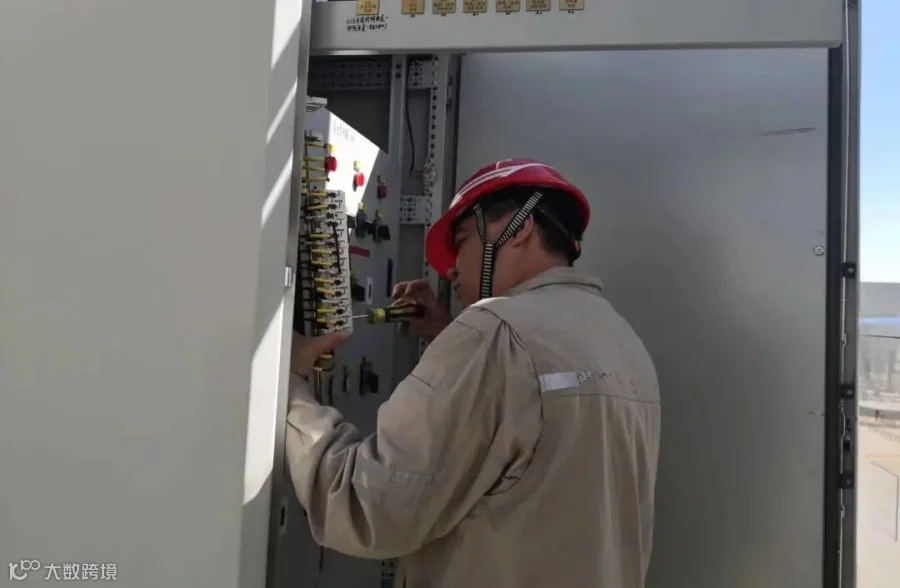

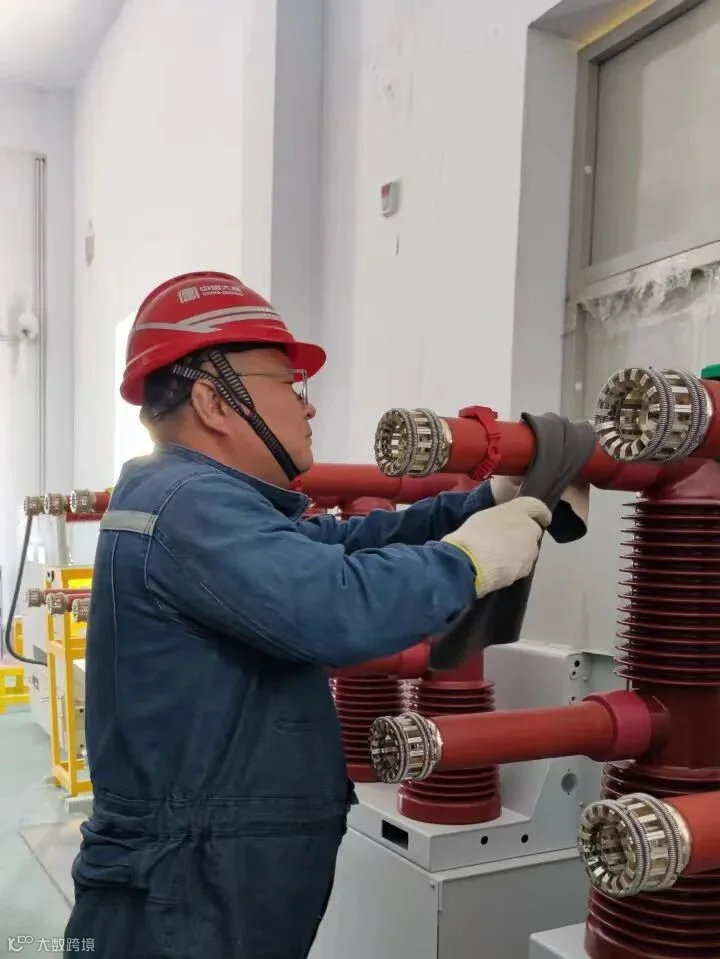

中心2个场站预试自7月10日启动,至7月17日结束,检修窗口为期8天,重点围绕技术监督基础评价、夯实安全生产基础、反措落实以及设备隐患治理等工作展开,共开展220kV升压站、集电线路、箱变、二次设备等114项检修、消缺项目,并涉及燕家村GIS设备技改、团龙沟2号主变低压侧中心点电阻柜技改、阎家背集电VI线通讯环网改造等工作。时间紧任务重,叠加雨水天气影响,风场职工凭借不放弃、不言败、不达目标誓不休的韧劲和拼劲,连轴三天两夜完成GIS设备技改;深入燕岚线、团燕线,新发现线路缺陷并处理91项,圆满完成送出线路、集电线路消缺改造。
此次预试检修工作,使风场设备可靠性得到进一步的提升,为打赢忻州运维中心“大干100天”设备治理攻坚战、公司全力做好迎峰度夏供电保障工作打下了坚实基础。
