4月19日,环翠山光伏电站圆满完成全站停电预试工作,为迎峰度夏、设备安全稳定运行奠定坚实基础。
提前谋划,有力保障工作开展。计划停电预试前,该电站各专业提前谋划,坚持“调度停电申请”和“停电工作方案”两条主线齐抓,以日汇报的方式抓好工作开展计划的有效实施,确保工作保质保量完成。同时,组织专业人员认真审核停电工作方案,明确工作风险点,协调内外部资源,确保工作安全、有效开展。
科学统筹,有序推进工作任务。大同运维中心始终坚持作业标准化、精细化、规范化,在管理跟进中组织制定了工前“提前想”、工时“及时想”、工完“回顾想”三步走工作方法,在工前将场站区和光伏区列为两大重点工作区,提前细化各项工作任务,制定工时表,责任落实到人,确保各项工作有序推进。在工作过程中,利用晚上时间召开工作总结会,指出当日工作发现的问题和不足,及时修正。工作结束后,组织全员回顾各项工作,总结经验,逐步形成标准化工作流程,为后续同类工作快速、准确开展提供参考。

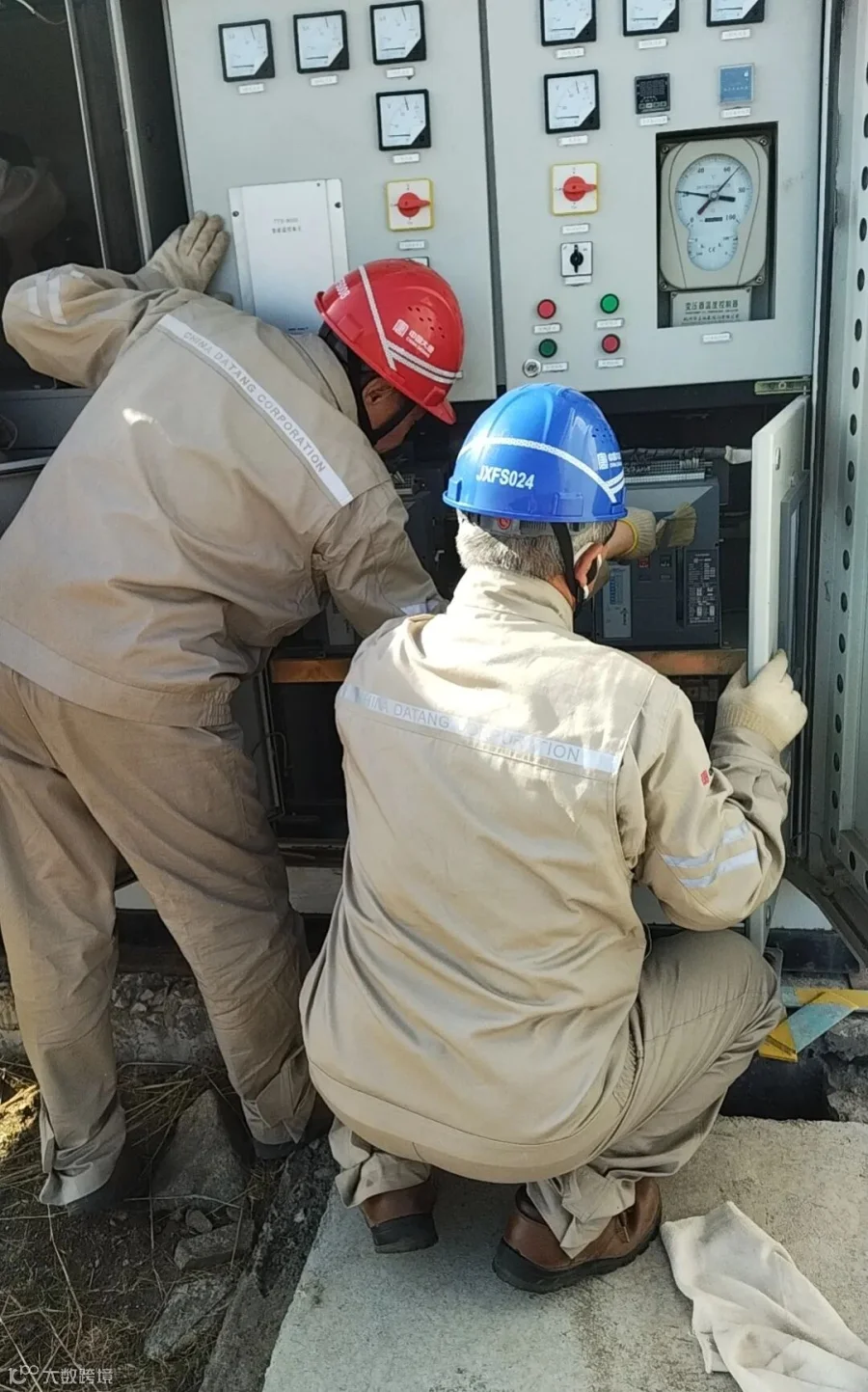

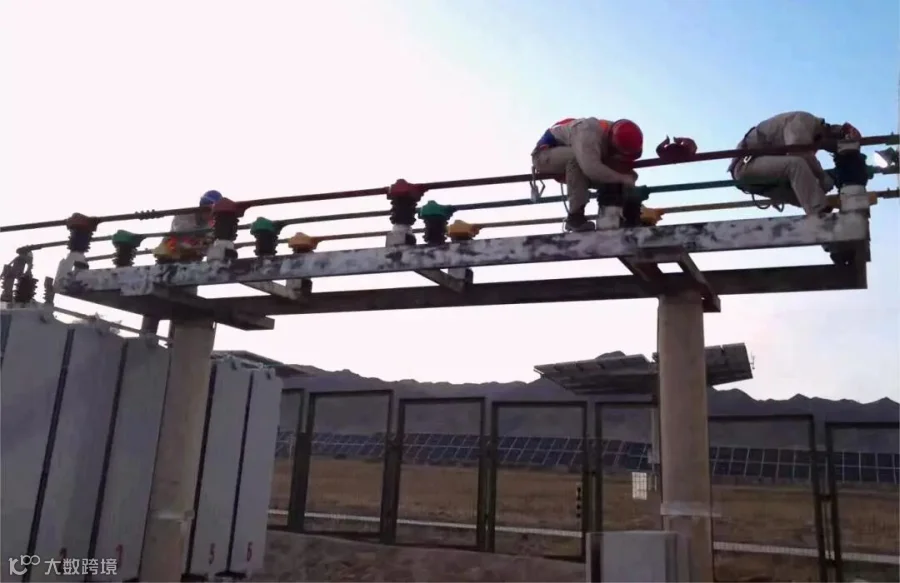

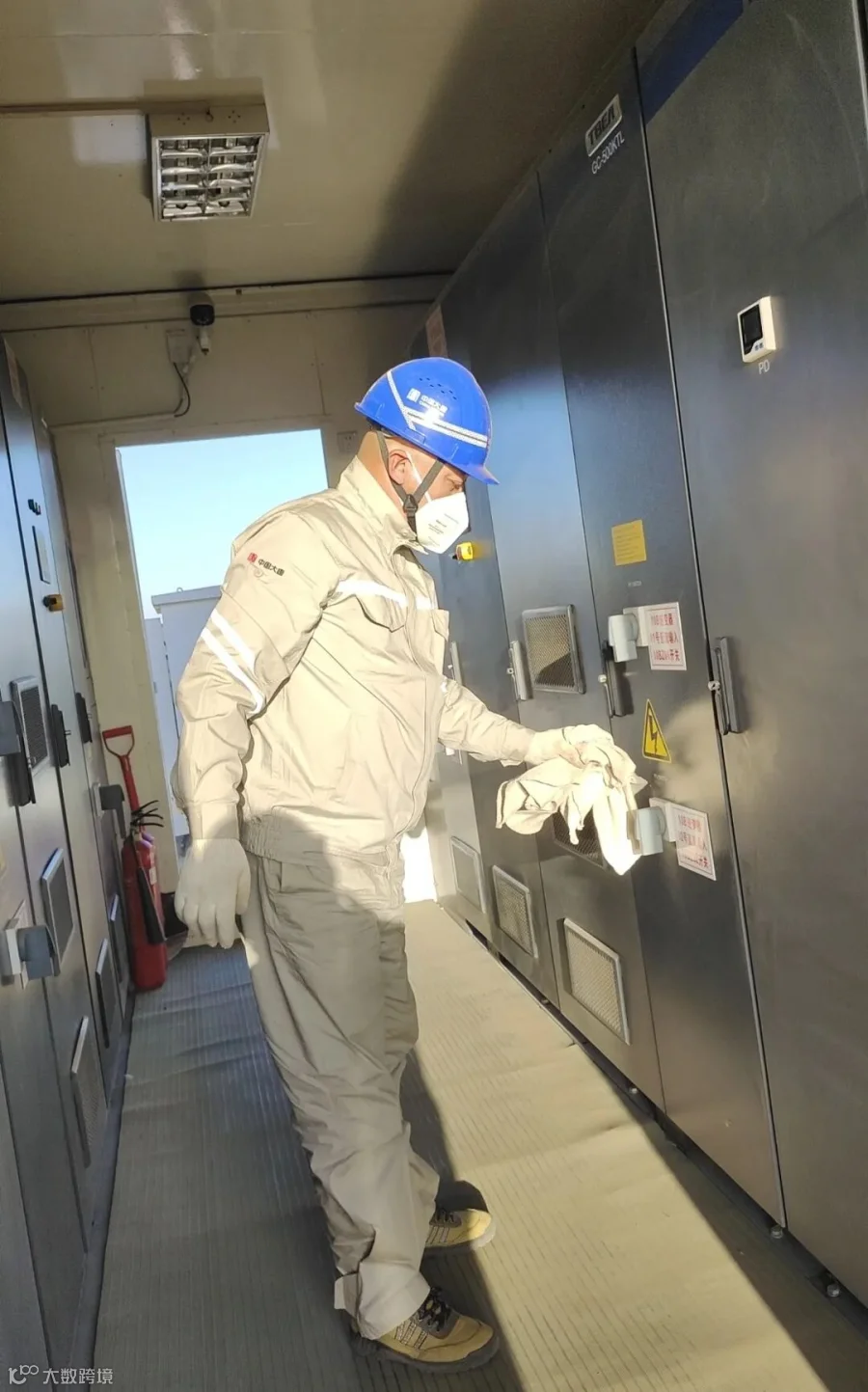

通力协作,高质量完成消缺任务。停电工作期间,场站全员以饱满的热情投入到工作中,各任务分工小组严格执行“两票”工作制度,针对作业现场点多面广,涉及人员较多,工作任务量大等实际情况,各工作小组负责人及时沟通、加强协作,严格落实各项安全措施,确保现场工作安全有序开展,工作结束后逐一检查确认,确保各项工作高质量完成。共完成升压站电气一次设备清扫、检查检修高压试验126项,电气二次设备检修实验、保护校验传动、 SVG室外刀闸生锈螺栓更换、主变高压侧301手车开关分合闸线圈烧毁,连轴磨损凹陷打磨、技术监督问题等共计89项。
01
02
通过此次停电预试工作,切实消除设备隐患,同时也提高班组人员的技术技能水平,为设备全年安全稳定运行奠定基础。
