大数跨境

检修中心电气车间多措并举圆满完成虹梯关风场电气设备预试工作

检修中心电气车间多措并举圆满完成虹梯关风场电气设备预试工作 大唐山西新能源公司
2024-06-20
1

近日,虹梯关风电场升压站停电预试检修后一次并网成功,标志着检修中心电气车间首次自主圆满完成电气设备预试工作。


此次预试项目多、时间短、任务重,为确保预试工作安全圆满完成,电气车间制订详细的“三措两案”,严格按程序开展各项工作。在每天的班前会上,工作负责人都对各班组进行明确分工,交代当天的工作任务、工作性质、停电范围、危险源及安全注意事项,让每一位员工都能清醒地明确自己的工作任务,自己的工作范围,更好地履行自身安全职责。

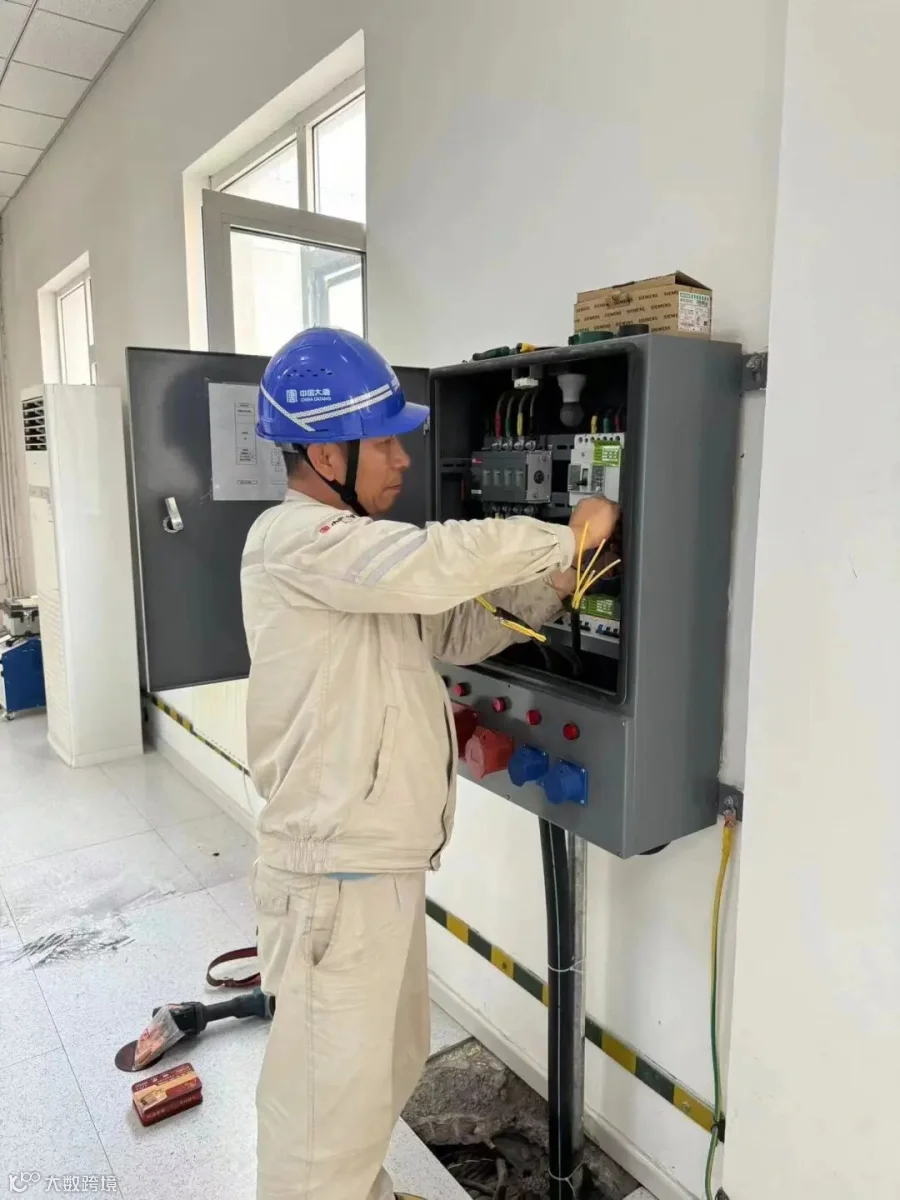

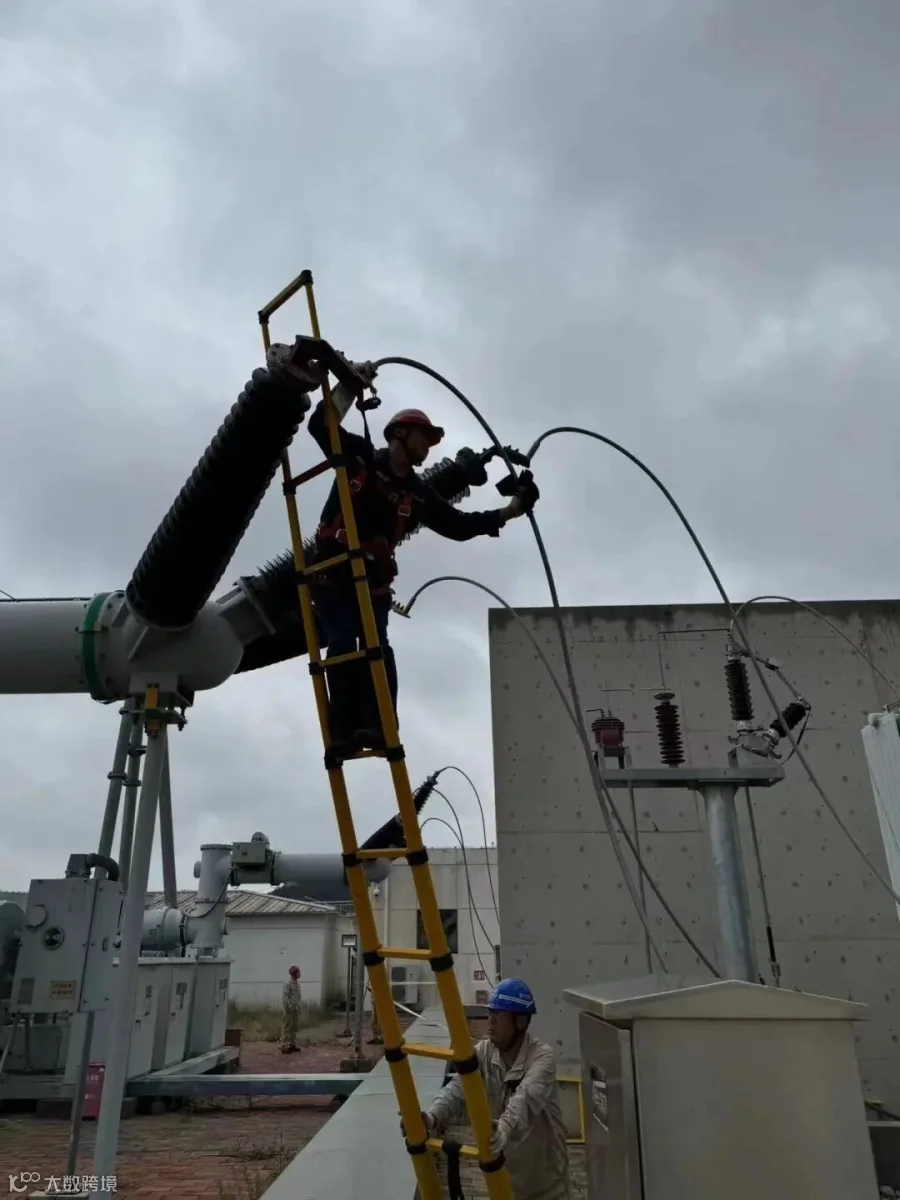

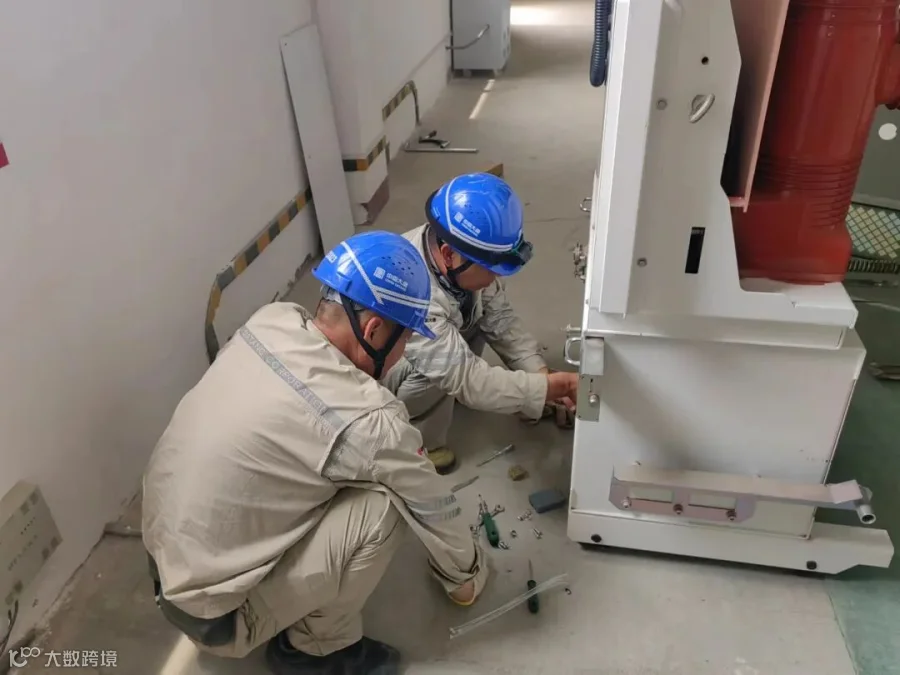

在为期9天的预试工作中,电气车间人员克服高温炎热天气,按照检修计划任务书有条不紊完成各项工作,配电班完成导线毛刺打磨清扫、处理母排固定、螺栓松动等隐患,试验班对主变、配电装置进行预防性试验,线路班对全塔螺栓紧固,并独立完成保护校验工作。

此次自主检修预试工作,不仅实现预防性试验工作由外委到自主开展的转变,提升职工检修技能,有效压降运维成本,同时消除设备缺陷,为全力冲刺下半年电量目标提供可靠保障。


下一步,检修中心电气车间将自主开展西寨风电场电气设备试验工作,并以“走出去”为目标,谋划检修新举措,实现“节流”、谋求“开源”,为公司高发展贡献力量。

作者:戴鹏瑜

编辑:郭静雯

审核:张凤仙


扫二维码|关注我们

大唐山西新能源公司

【声明】内容源于网络
0
0
大唐山西新能源公司
这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 1849
粉丝 0
大唐山西新能源公司 这里是大唐山西新能源公司交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读778
粉丝0
内容1.8k
