公司的17个场站中,提到闻喜风场时,人们会谈论些什么?是“不破不立”的勇气,亦是“气势如虹”的改造。
大谋划
吹响风机改造集结号
曾几何时,闻喜风场仅转着6台风机,而这6台风机中还包括着5台限功率运行的风机……而闻喜风场的年平均风速为6.3m/s,年利用小时数为2045h,好风不好用的尴尬局面持续了三年之久。医治这样的沉疴,迫在眉睫,既要心细、更要胆大,得鼓起劲,加满油!
举全风场之力,赋全公司之能。“要彻底扭转风机转不起来的局面”,闻喜风场职工掷地有声亮决心,闻喜风机深度治理方案也应运而生。
“贵州大风坪风电场17台上海电气风机移建闻喜项目”。将贵州大风坪风电场17台上海电气风机的机舱、轮毂、叶片、变频器等部件移建闻喜风电项目,同时对整机进行载荷计算,对各部件强度进行校核优化,保证风机的安全性及发电能力。
“剩余33台华创风机综合治理”。对33台华创风机进行发电机整体更换,对原主控系统、变桨系统、能量管理平台及风机中央监控系统进行更换,对发电机散热系统、机舱罩壳、滑环支架、液压站、状态监测系统等进行改造,同时对整机进行载荷计算,对各部件强度进行校核优化,保证风机的安全性及发电能力。
旌旗招展,鼓角齐鸣,尽锐出战。
闻喜风场做好“最足准备”,拿出“最佳状态”,树立“最高标准”,坚持“最严要求”,锚定打赢提质增效翻身仗,迅速启动、全力起跑、多向奔赴。
大动作
打响设备治理攻坚战
号令既出,应者云集。
其实早在2020年4月,公司已多次邀请东方电气、上海电气、金风科技等单位对机组进行检查、检测,多次组织召开风机治理专题会议,经过反复论证,决定首先选取6号风机进行深度治理,经过半年的探索前行,6号风机再现风光,风机治理首战告捷。6号风机的成功并网发电,为闻喜风场注入强大信心,为治理之路注入强大动力。
接下来,一场全面铺开、全力推进的风机治理攻坚战全面打响。公司迅速抽调精兵强将、成立治理专班,全力推动技改项目推进,一时间,闻喜风场迅速掀起大兵团作战的热潮。

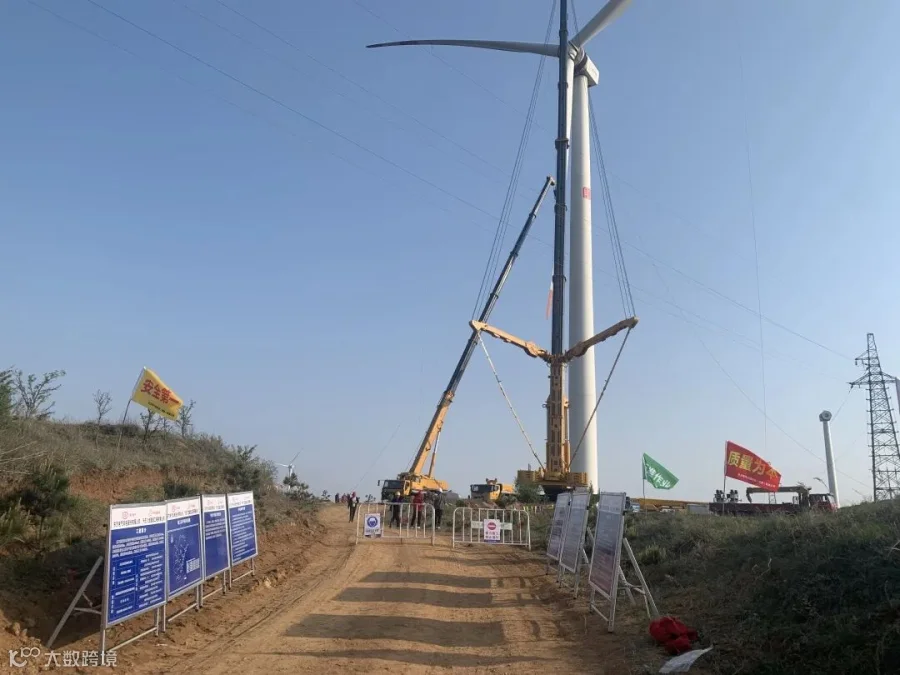

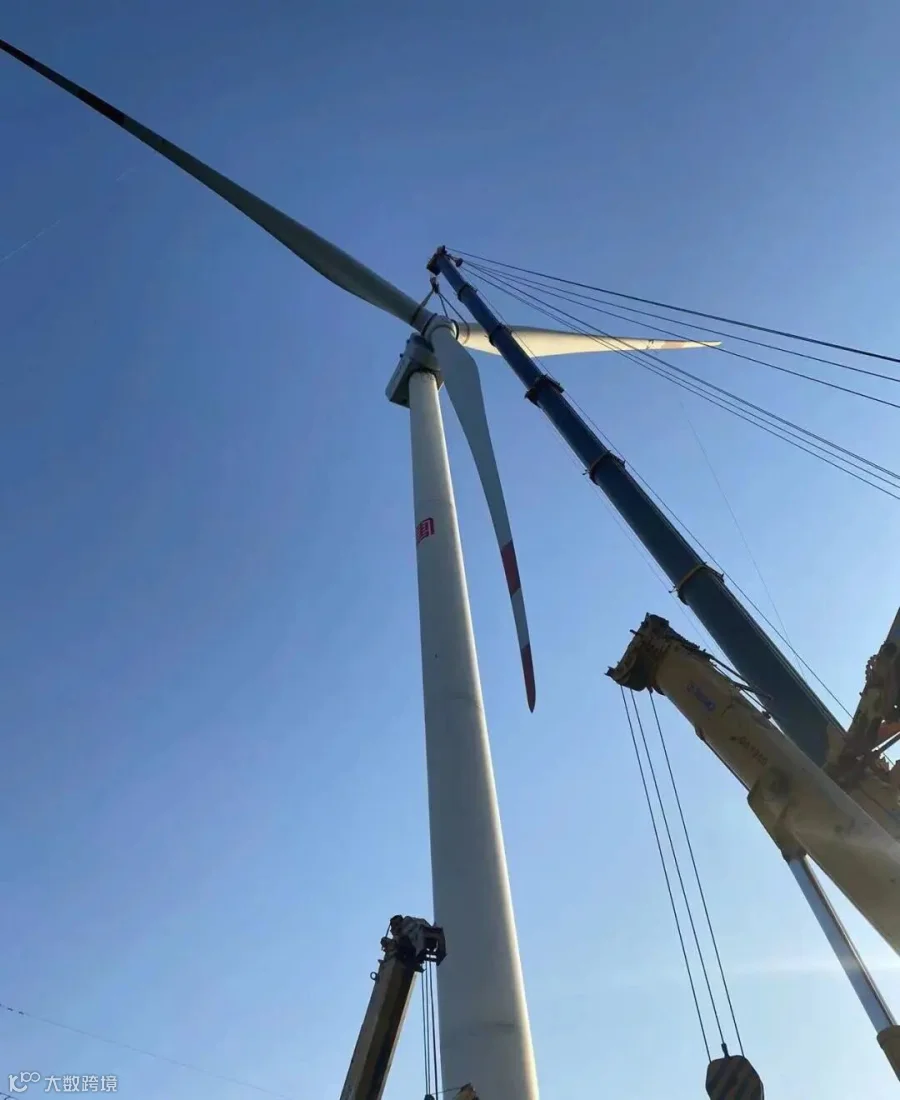

今年3月25日吊装现场全面开工后,大家比着干、抢着干,白天勤协调、抢工期、抓质量,晚上开例会,通报施工进度、解决难点堵点问题。连节假日都不休会的工作例会产生了直接效果,小事不过夜、大事立即办,工程安倒排的工期表执着推进,项目建设天天有新进展、周周有新变化、月月有新突破。
针对17台上海电气机组移建项目,治理专班制定完善可靠的清复大项38项,清复标准147条,组织专人现场旁站监督,保证了机组的交付质量,确保了移建后设备稳定运行。而33台华创机组综合治理项目又完全不同于风电场新建、扩建项目,涉及原华创机组发电机、变桨、自控、变流、液压、散热等一系列机组内部改造,施工工艺繁琐,质量控制点较多,工序控制要求极高,屡次出现不明原因故障或报错。技改机组调试期间,共优化调整技改方案5次,突破技术难点20余项,消缺300余台次,确保机组安全稳定运行。
正是闻喜风场以“时时放心不下”的责任感,以“技改是硬道理、投产是军令状”的工作理念,8月29日,实现全容量并网发电。
大收获
打赢提质增效翻身仗
仿佛一夜之间,这场战天斗地的风机技改攻坚战给闻喜风场带来了翻天覆地的变化。
截至11月8日闻喜风场完成发电量7580.86万千万时,仅用五个多月时间、提前53天完成全年发电任务,单日发电192.50万千瓦时,创历史新高,同时也创造了闻喜茨庙风电场建成以来的历史性突破。
闻喜风场不负重托,不负厚望,交出了一份令风场自豪、令公司满意的不俗答卷。
感叹闻喜风场“功成不必在我”的精神境界、“功成必定有我”的责任担当,起跑即冲刺、开局就决战,只争朝夕、筑梦前行的生动实践;感受技改现场倒排工期、挂图作战,抢进度、保投产的速度和力度;感动干部职工白加黑、5+2的拼搏和奉献;领略全力打赢提质增效翻身仗的风采,令人振奋、令人感慨、催人奋进。
闻喜风场,未来可期!
作者:郭静雯
