宝剑锋从磨砺出——平鲁白玉山二期风电项目全容量并网发电工作纪实

宝剑锋从磨砺出——平鲁白玉山二期风电项目全容量并网发电工作纪实 大唐山西新能源公司
2022-12-11
0

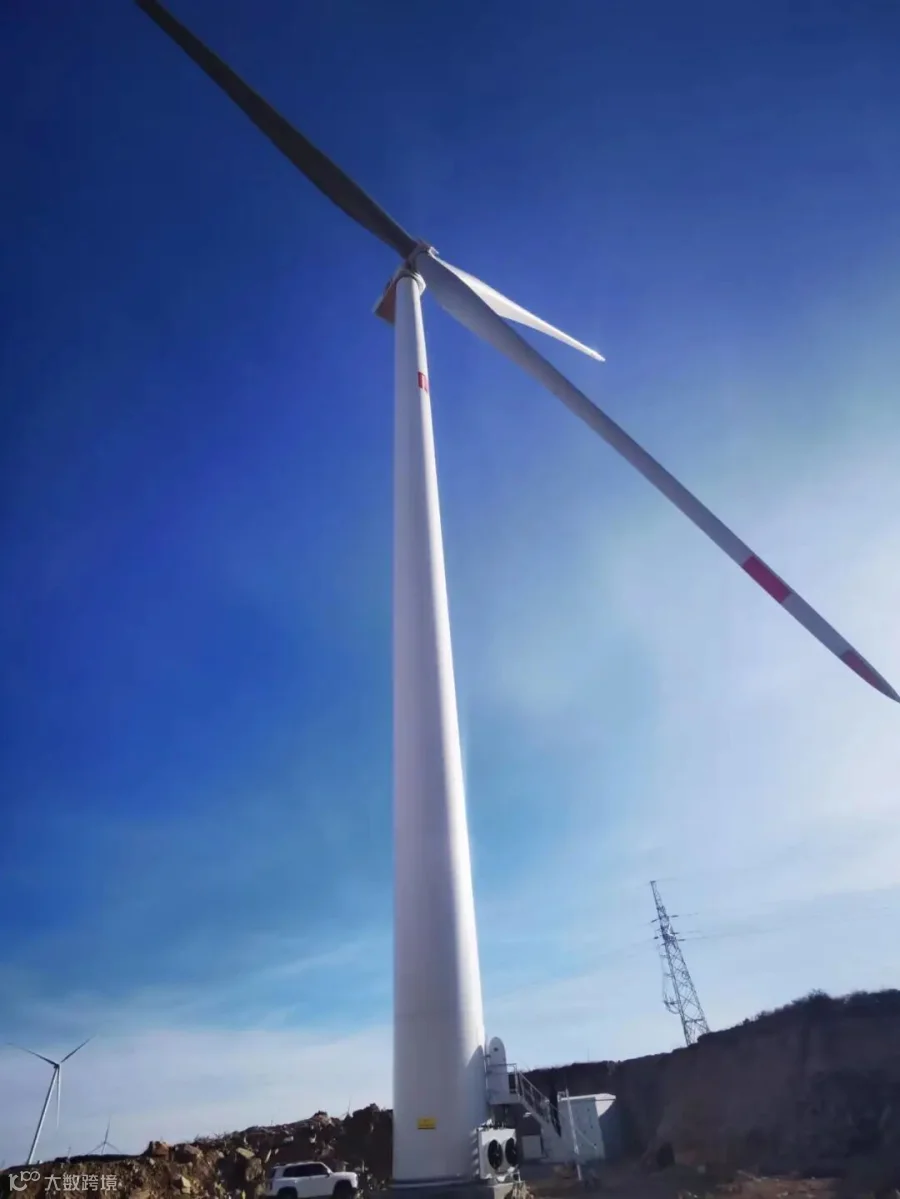

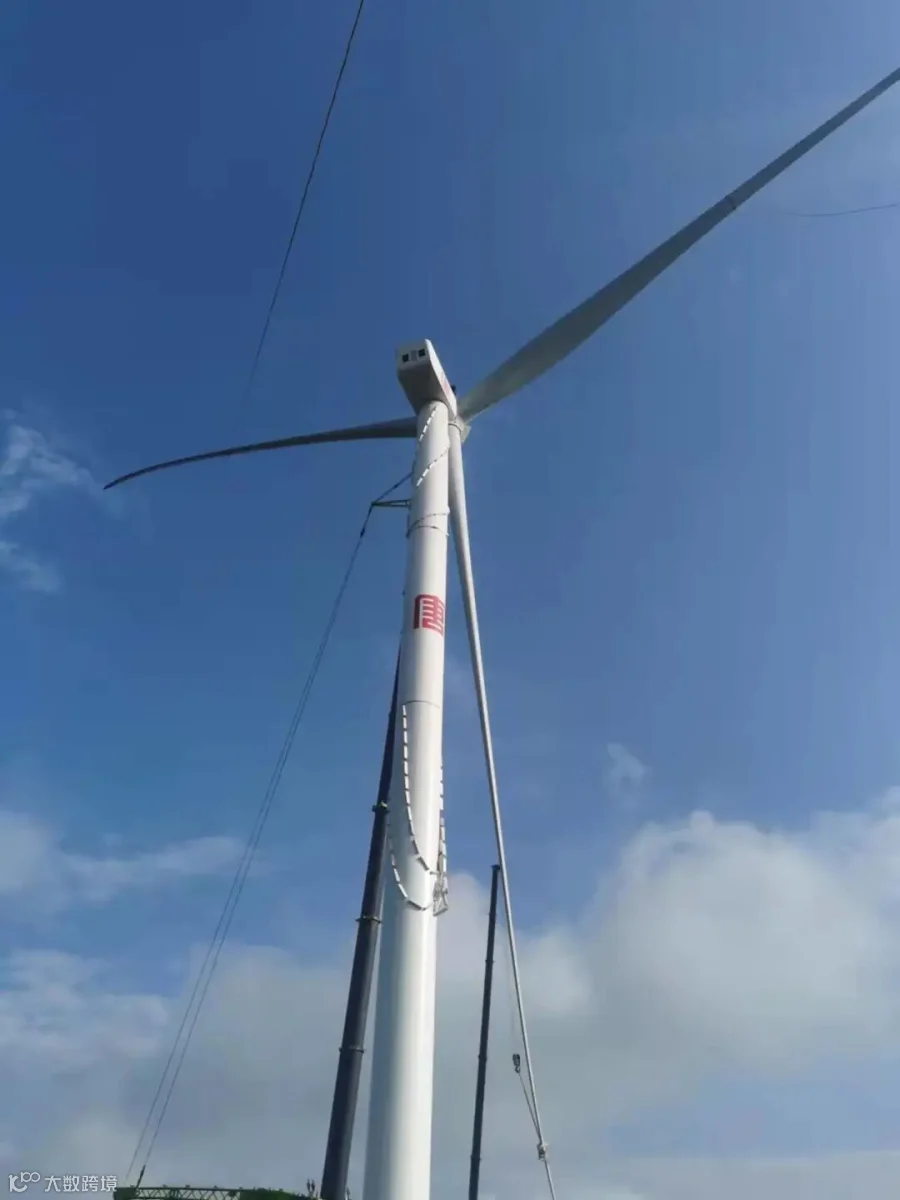

12月10日,平鲁白玉山二期风电项目40台风机实现全容量并网发电。

01

破一难

破茧成蝶终有时


平鲁二期风电项目是集团公司年度重点建设项目,建设规模200MW。谈起平鲁二期风电项目,大家习惯性地把它比喻成一座很难跨越的“大山”。该项目于2015年全面开工,公司上下对项目倾注了大量心血,想方设法推进项目建设,但受到村民阻工等种种原因影响,工程建设进展缓慢,2018年当地政府拟终止项目建设。

而谈起平鲁白玉山上的风,人们常常用“一年一场风,从春刮到冬”来形容,年平均风速约7m/s,年利用小时约3022h。如此好的风资源,公司不忍放弃,凭借着一股倔劲儿,一股不服输的精神,始终坚持与政府艰难协调争取,在2020年8月25日,山西省能源局发文将该项目转为平价上网项目。


接下来,就是为项目复工作准备了,任务一项项细化、责任一层层压实,手续一项项办理,经过无数个日日夜夜的艰辛奔波,一道道难题成功破解。2021年12月10日,重新取得集团公司开工批复;12月20日,项目全面复工;2022年12月10日,项目全容量并网发电,公司成功跨越了这座“大山”。

02

闯三关

关关难过关关过


在平鲁二期风电项目建设的过程中,困难总是不期而至。


今年3月以来,反反复复的疫情,使人员、设备、材料到场难上加难。为加快项目建设进度,公司与当地政府和参建单位成立联合党支部,把党的政治优势转化为推进工程建设的发展优势,加强与项目建设总包、供货、监理等单位沟通协调,加大机械设备投入,大量采用当地施工人员开展项目建设工作,派专人进驻设备生产厂家,紧盯设备生产运输,保障项目供货正常,千方百计把疫情耽搁的时间抢回来、进度赶上去。

8月份,正值项目建设黄金期,然而连续的强降雨又一次阻断了项目建设的步伐,施工道路和运输道路大面积不同程度损毁,进场仅有的3条道路全部中断。项目部和参建单位全体人员,雨里淋、泥里趟,扛镐头,拿铁锹,清土石、铲淤泥,经过10天的抢修,道路终于恢复,保证了设备运输道路畅通。

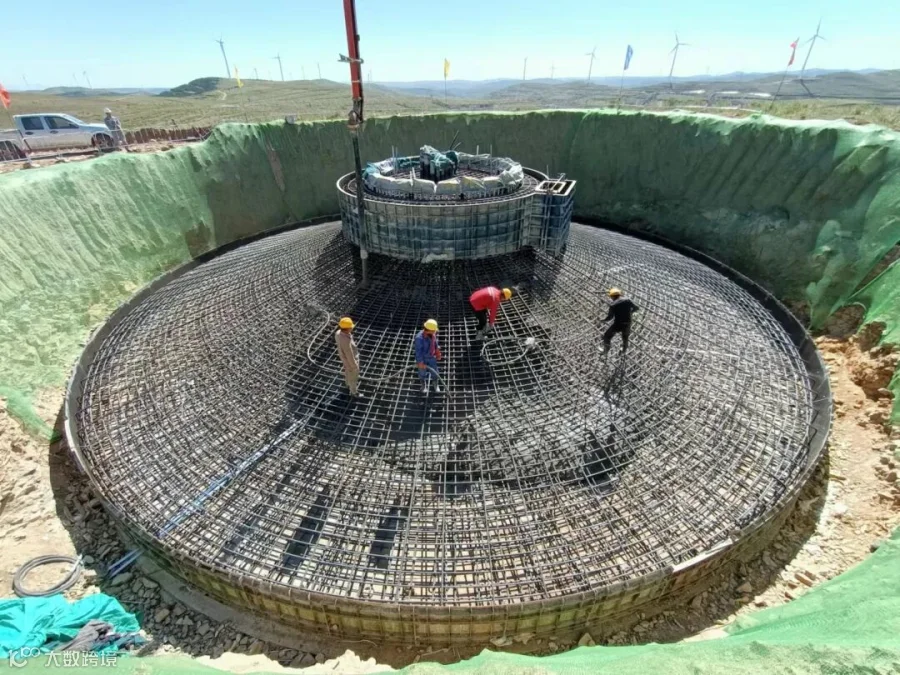

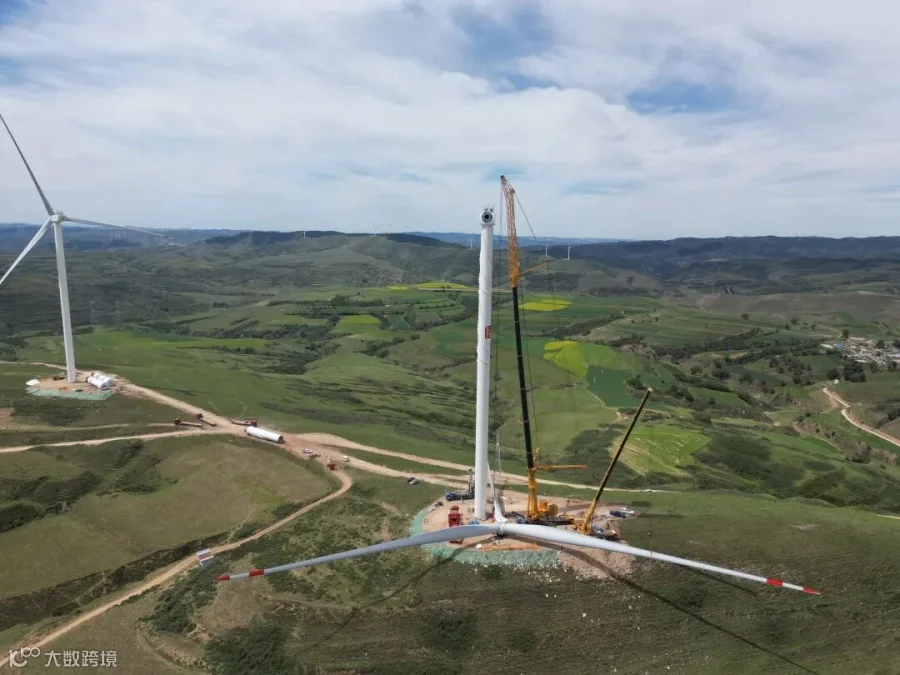

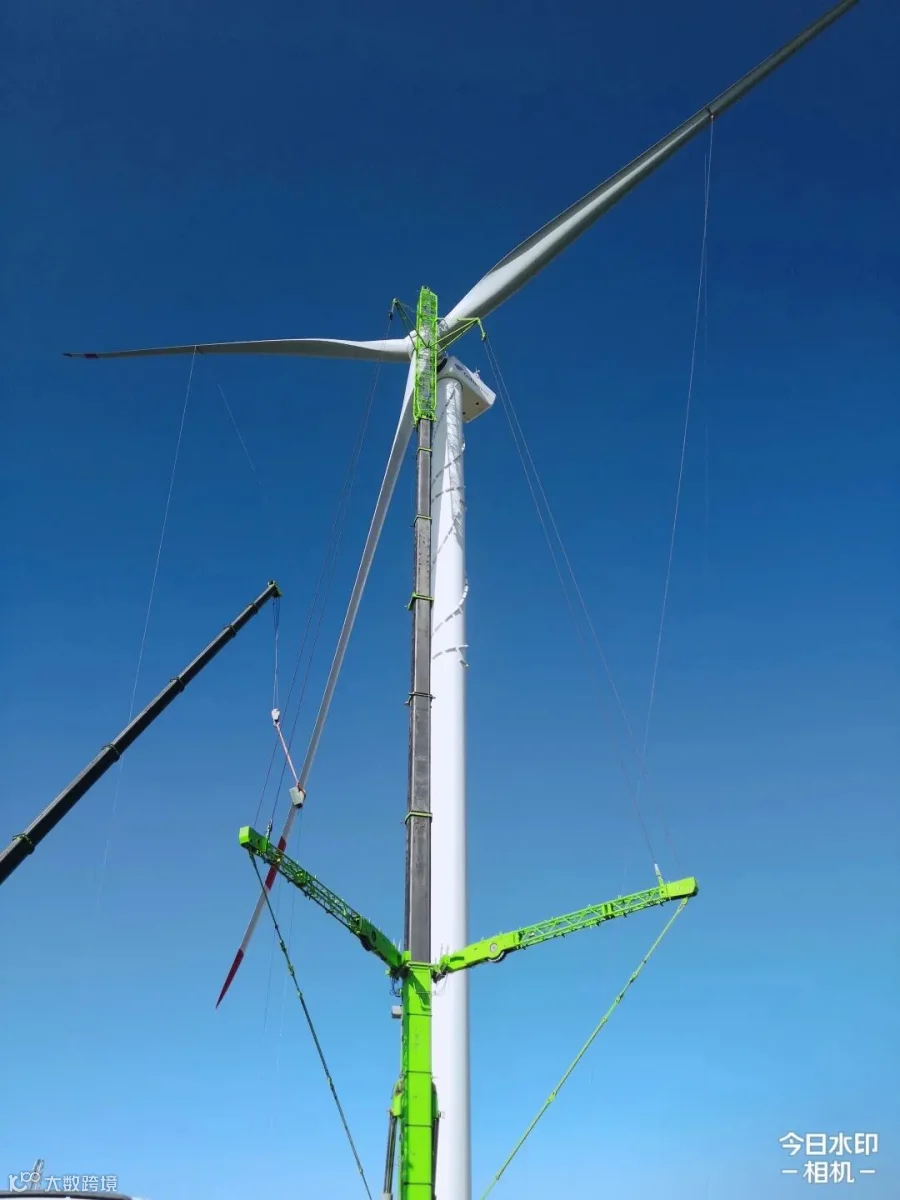

“叶轮吊装”是风电工程的终极考验。平鲁二期项目采用40台GWH191-5.0 风电机组,是陆上最大叶轮风机,直径长达191米的叶轮,需要被吊到110多米的高塔上,这个难度来自于叶片本身,叶片受风面积大,受风速影响,每日作业时间有限,吊装难度大。项目部及各参建单位科学策划、精心组织,制定合理吊装工序,并根据实时风速和施工位置具体情况,有序谋划,统筹调配,确保施工安全、质量可控在控,为国内建设大容量陆地风电机组提供宝贵经验,发挥示范引领作用。

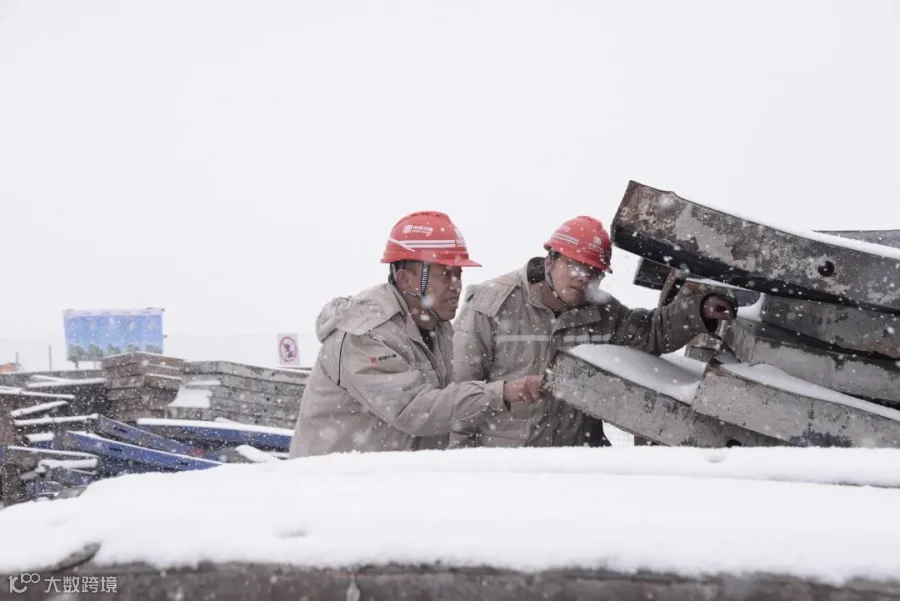

新能源人克服了严寒、酷暑、大风、暴雨、冰雪等恶劣环境的影响,一直坚守、一直奉献,利用短短10个月的施工窗口期,实现项目建设到并网发电的“大唐速度”。

/////

03

争四优

攻破艰险又出发


争创“四优”工程,这是项目建设以来全体人员的目标。没有等出来的机遇,只有干出来的精彩,公司始终坚持以“工期短、造价低、质量优、效益好”为抓手,以“两不超、三个零”为标准,组建“四优”工程团队。完成四优策划、四优实施方案、四优工程创建措施、绿色施工方案、智慧风电设计方案、安全文明施工策划方案的编制。同步按照风电项目“四优”工程评价内容及评分标准,完成开工前评价阶段、工程移交前评价阶段资料的收集工作,确保安全、工期、造价、质量创优,同时打造一流风力发电项目示范、廉洁工程典范。

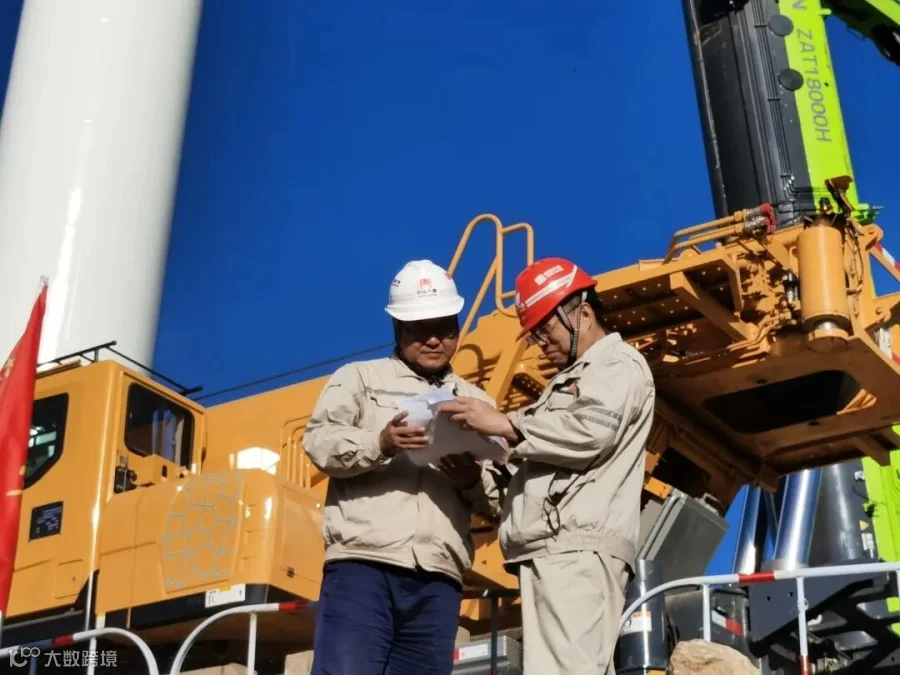

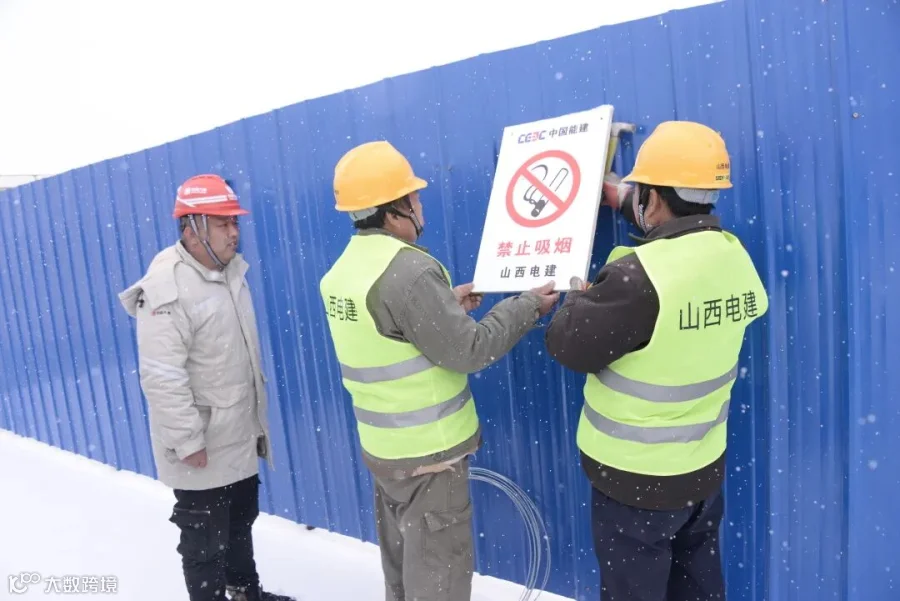

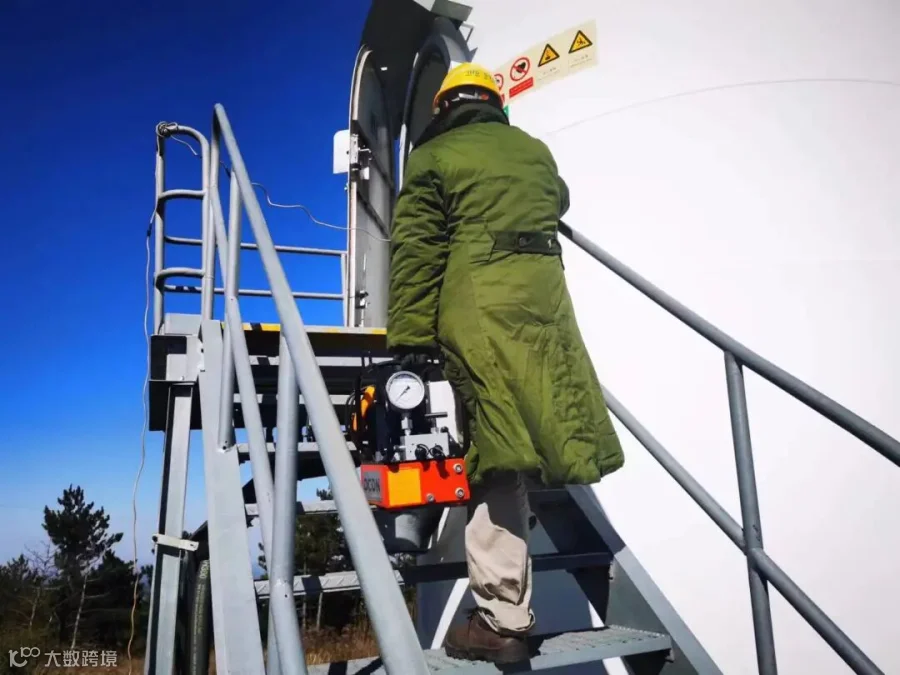

“安全问题是首当其冲的,不能一味追求建设速度而乱了步子。”每次施工现场安全检查时,项目部经理程建辉都会反复重复这样的话语。早在项目部成立之时,便建立了项目安全保证体系和安全监督体系,针对施工现场安全管理工作组织8次专项检查,重点查看安全责任制落实、安全措施执行、施工人员安全防护等内容,严守底线,压实责任,对发现的隐患全部闭环整改,确保安全风险可控在控。

“日跟踪、周调度、月盘点”是平鲁项目建设坚持的管理方式。在开工前,针对前期准备、人员配备、物资验收、技术管理、资质办理、后期运维等方面制订了详细可行的工作计划,针对棘手问题重点破防,保证该项目不停摆、不拖沓。开工后,根据每日的项目进展情况和存在的问题,及时调整优化推进方案,合理编排施工计划,加强对施工进度相关因素的协调和控制,严格落实各个节点确保各项工作有序推进。

平鲁项目严格执行集团公司“不超概算”的原则,开展设计优化管理,加强招投标及合同管理以及造价过程管理,取得积极成效,初设概算较开工批复降低13729万元,全投资内部收益率较开工批复提高1.35%。

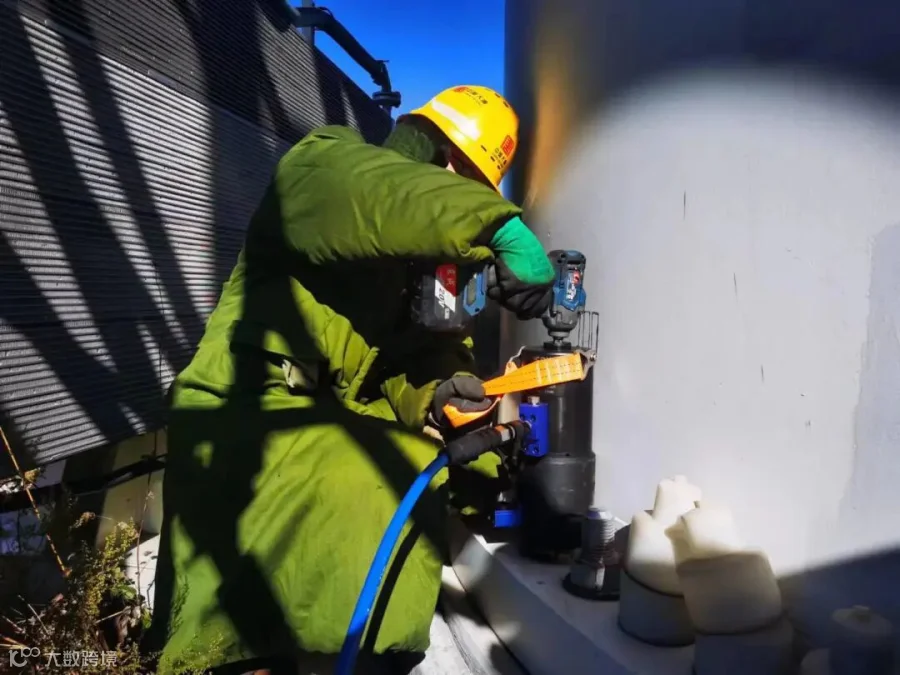

质量是工程建设的重中之重,公司重视内在质量和外在质量管理,认真汲取风电工程施工质量事故的深刻教训,对易影响关键技术经济指标、易发生质量事故和缺陷的工艺进行重点管控,实施全过程跟踪和检查。同时,从源头严格把好材料进料质量关,强化检查、检测验收把关。对主机、塔筒、主变等设备监理工作,驻场进行跟踪监造,及时报送监造信息,加强工序验收、装配验收、出厂和入厂验收等环节,提高设备的制造质量。此外,生产准备人员全程参与项目建设,及时发现和提出问题,促使工程建设满足生产标准化达标要求,保证“优化运行、优化设计”的交叉覆盖和无缝对接。

/////

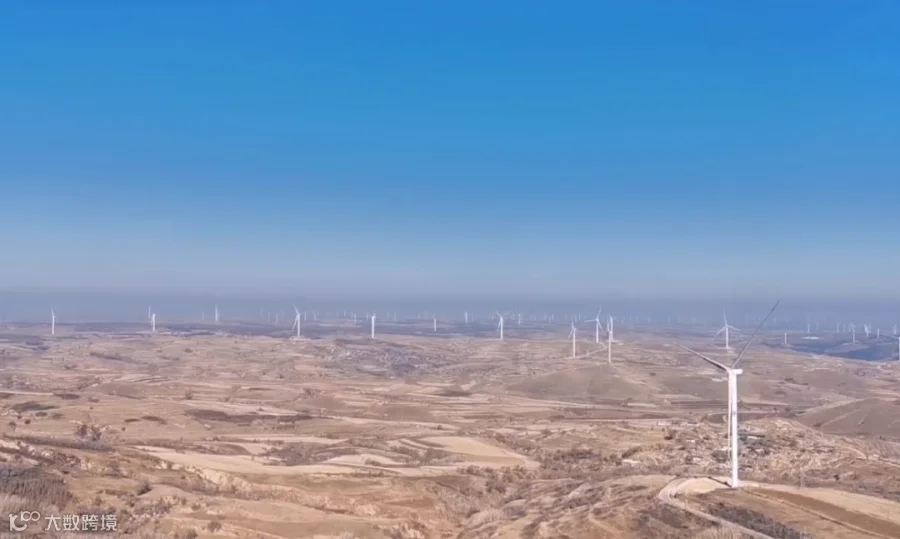

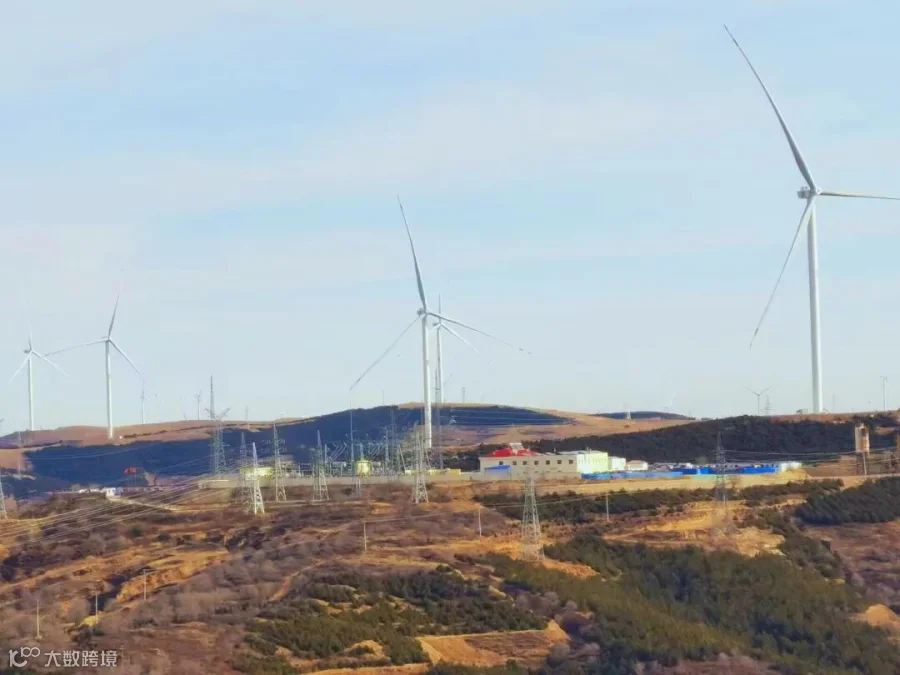

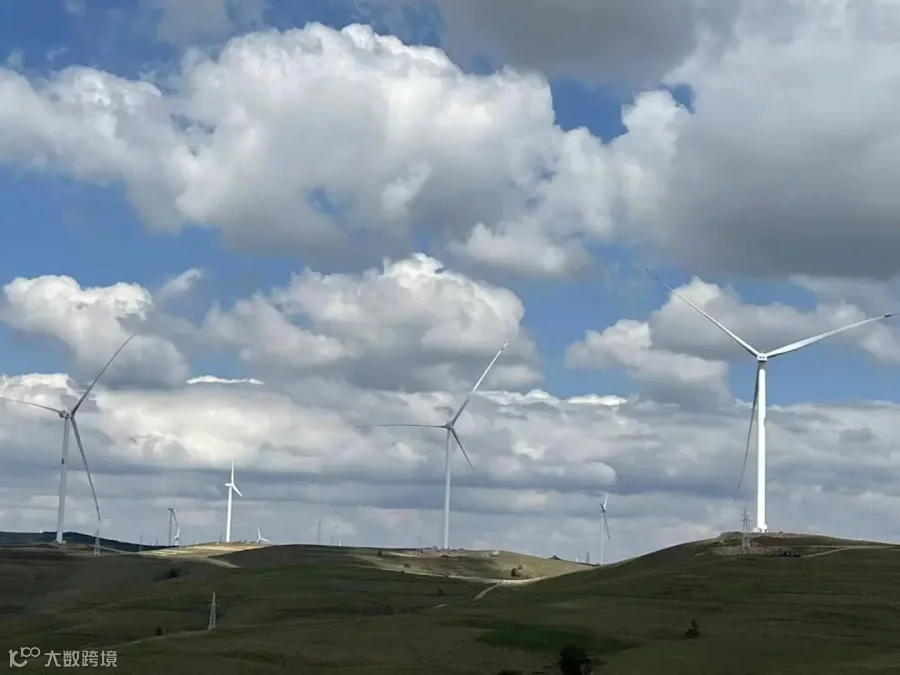

从远处望去,一排排风车矗立在壮阔的平鲁白玉山上,迎风起舞,日夜不停地向电网输送绿色动能。“决胜四季度、奋力争A级”收官在即,公司将再接再厉、不懈奋斗,争作更大的贡献。

作者:郭静雯

编辑:郭静雯
