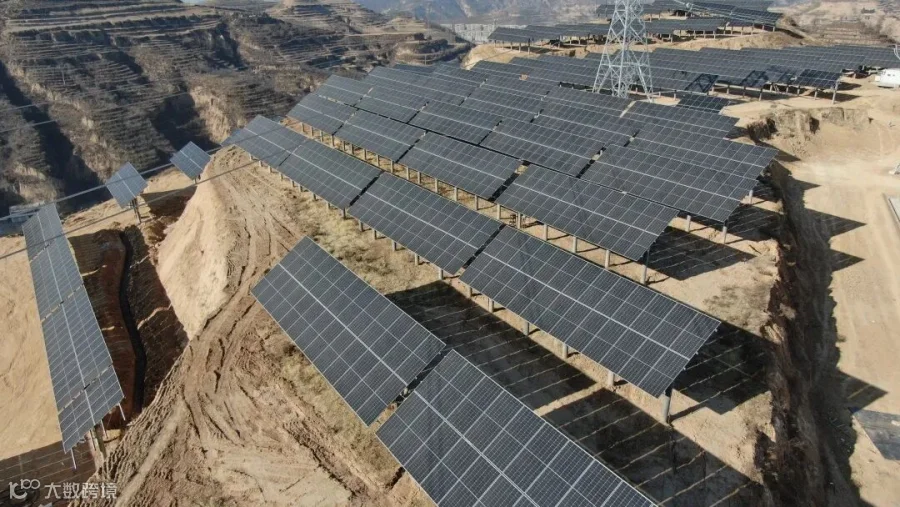

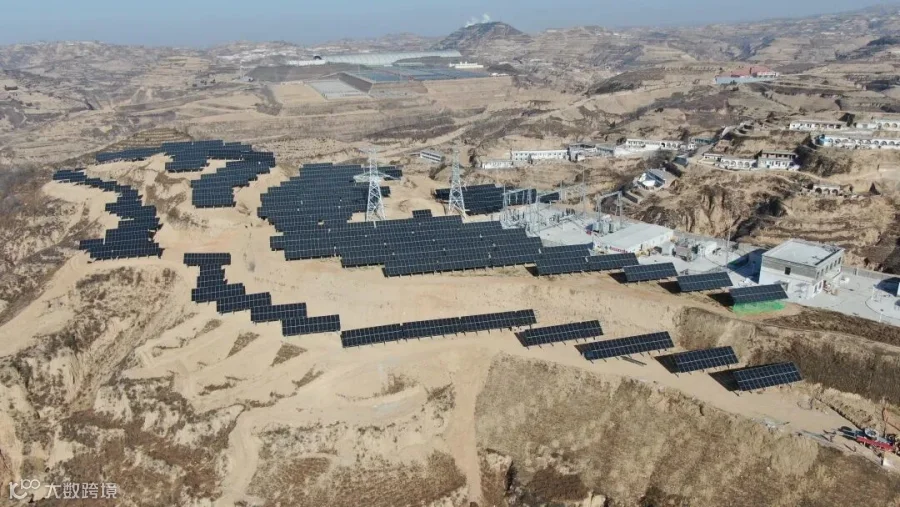

12月28日,大唐柳林100MW农光互补发电项目首批组件成功并网。
项目自开工建设以来,项目部全体人员在公司的带领下拧成一股绳,同心协力,攻坚克难,积极协调县、乡两级政府及能源主管部门,多次召开项目推进会,终于在7月20日完成升压站征地合同签署,并于8月中旬正式复工。
项目复工以后,全国疫情形式复杂严峻,施工人员、设备材料到场困难。项目部一手抓疫情,一手抓工程建设。加强与总包单位、供货商、监理的沟通,在严格落实疫情防控措施的前提下采用了大量的本地工人,倒排工期、加班加点、抢施工进度,确保高质量、高标准完成工程建设。面对连日的强降雨对刚刚复工的项目可谓雪上加霜,泥泞的进站道路无法满足汽车通行,山路地势险峻,增加了施工难度,项目部全员坚定进度目标不动摇,带领工人们徒步上山进场,与施工队不断沟通,寻找可行性方案,解决了一个又一个难题。项目部每天晚上召开专题推进会,梳理存在的问题,制定解决方案,保质保量地完成了升压站、输出线路、光伏区各项建设任务。
临近并网前,项目部全体人员积极配合厂家和专家组进行调试、整改、验收。严把安全、质量等细节,生产准备小组从无到有,最终,在项目部全体人员和各参建单位的共同努力下,经过150多天的不懈奋战,项目终于顺利完成首批并网,取得了阶段性的成果。
