5月13日,随着全场设备送电成功,利民风电场圆满完成年度全场停电预试及消缺工作。
方案先行,谋定后动。5月4日,在预试开展前,风场组织召开专题会议,分析、研究、优化预试方案,并对预试的组织、安全及后勤保障等工作作出安排部署,确保各项工作高效有序开展。

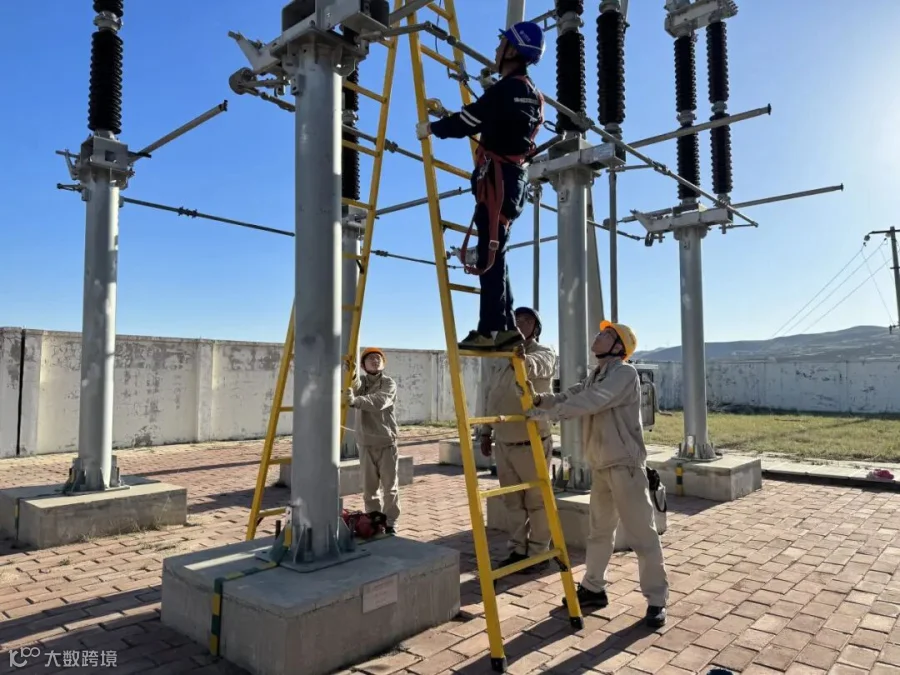

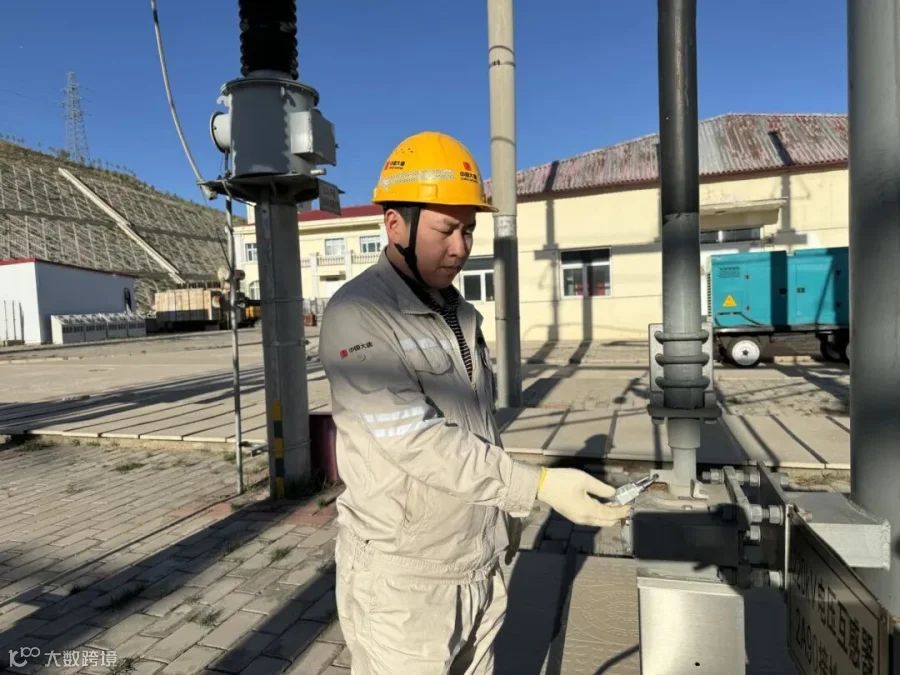

扎实开展,稳步推进。5月5日,预试工作全面启动。该风场为各工作小组分配设备检修及试验、站内设备清扫检查、集电线路与光伏设备综合消缺、一、二期35kV集电线路通讯光缆改造、35kV集电VII线、X线进站塔电缆更换及电缆沟砌筑等工作任务,确保分工明确,安全交底清晰到位,后勤保障高效运转。预试期间,面对时间紧、任务重,运维人员团结一心、默契配合,积极开展各项工作。

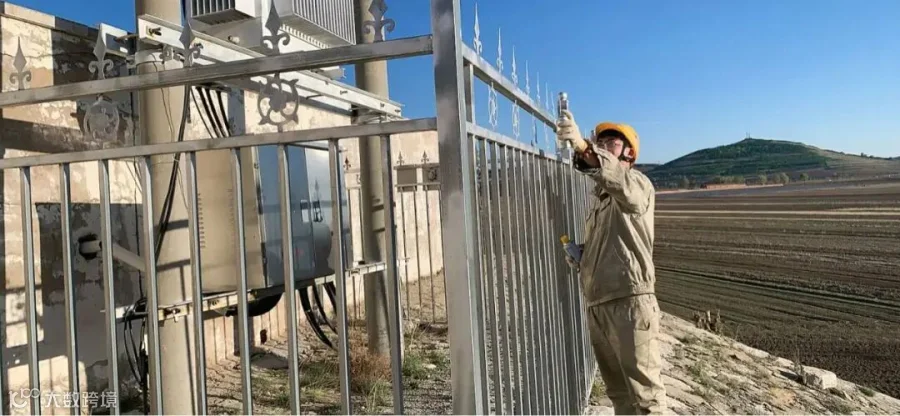

此次预试共完成12条集电线路及蓬利线的综合消缺,集电VII线、集电X线站外1号塔至35kV配电室电缆更换,光伏16区至20区箱变、汇流箱、通讯柜防火封堵及卫生清理,直流线缆破损套管处理等工作。累计完成场站检修项目17项,二次检修、保护试验项目45项,高压试验项目99项,电气一次检修项目141项。
全面排查,双高验收。5月12日,预试消缺工作完美收官。各工作负责人坚持高标准高要求,对预试工作开展综合大检查,对现场存在的安全隐患进行仔细排查,确保设备安全投入运行。
此次检修预试切实消除了潜在的设备缺陷,提高了设备的运行水平,为完成年度电量目标奠定坚实基础。
