虹梯关风电场圆满完成年度停电检修预试工作

虹梯关风电场圆满完成年度停电检修预试工作 大唐山西新能源公司
2025-07-17
2

7月13日01:20,虹梯关风电场全场由“检修”转为“运行”状态,标志着为期五天的年度停电预试检修工作圆满完成。


虹梯关风电场提前筹划,精心准备,一是风场提前与检修中心、生技部联系,编制审定检修预试策划书,将按照检修区域进行人员分工,针对地调提出调整停电时间,及时与生技部、检修中心沟通,确定检修人员按时到场。二是提前与集控中心联系,将全场停送电操作票编制完成后及时进行审核,确保能够按部就班开展倒闸操作。三是组织召开停电预试启动会,明确各项工作具体负责人员,盘点备件到位及人员配置情况,为预试工作顺利开展奠定基础。四是紧密部署,每日严格按照8时开工,19时召开当日工作总结会,晚上加班进行直流系统改造、取油样、送电操作等,较去年预试提前27小时完成送电。

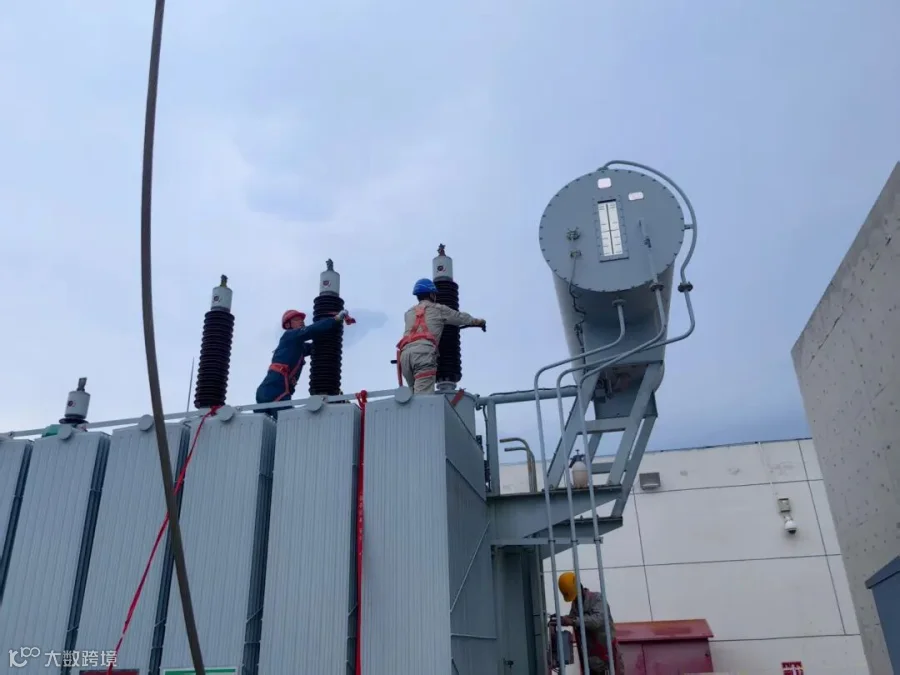

本次预试主要开展升压站及线路电气一次设备清扫、检查、高压试验;二次设备检查、保护校验传动工作,远动、直流系统改造工作,试验、检修、消缺项目共计225项,其中电气一次检修、试验126项,电气二次检修、试验89项,综合消缺项目7项,线路消缺3项。


通过此次停电预试工作,切实消除设备隐患,同时也提高班组人员的技术技能水平,为设备全年安全稳定运行奠定基础。
