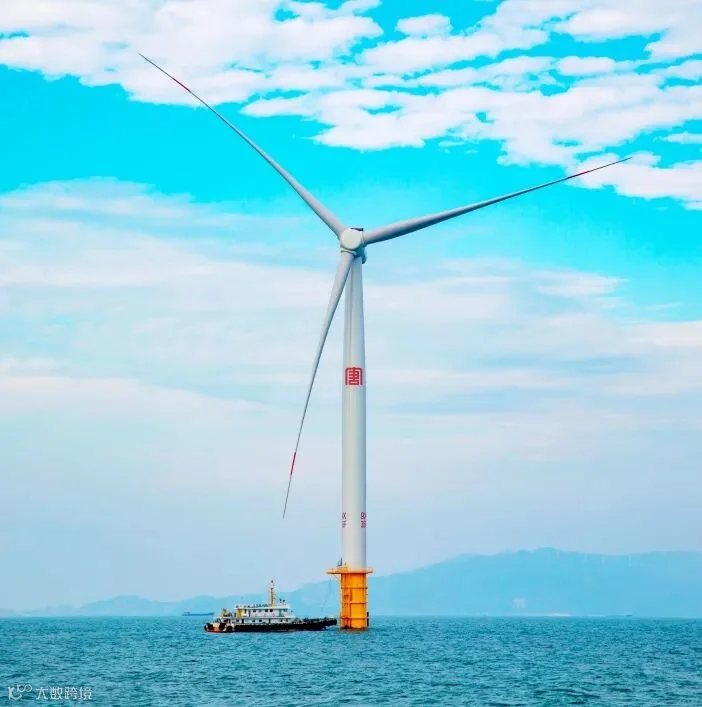

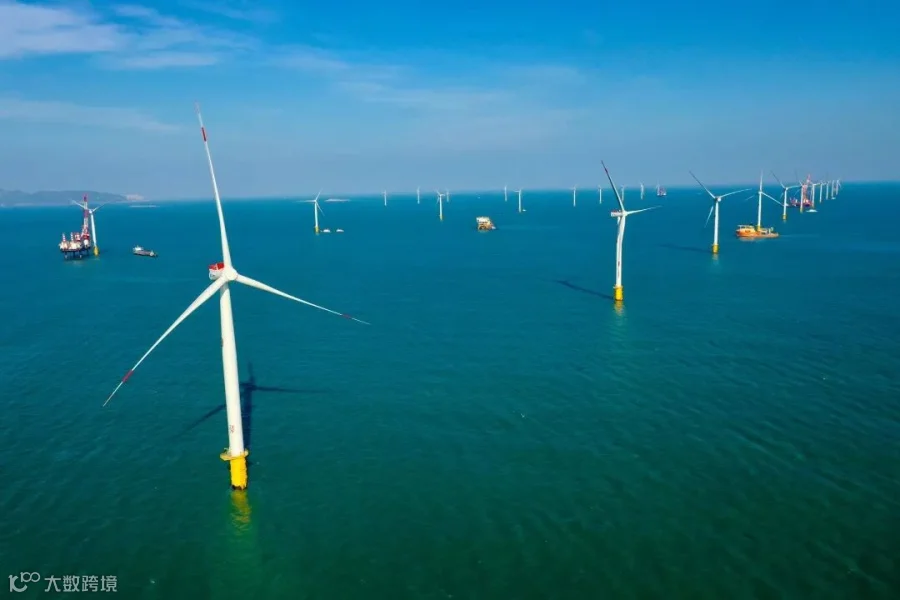

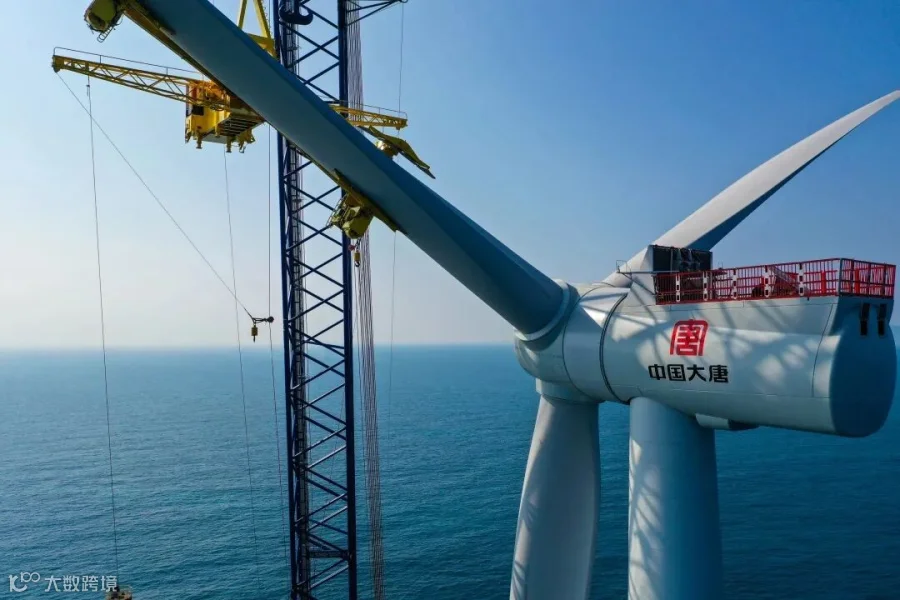

12月7日6时49分,随着风华号施工船将21号风机第三支叶片与轮毂在百米高空精准对接,大唐南澳勒门I海上风电项目35台风机全部吊装完成。在蔚蓝大海的掩映下,35台风机迎风列阵,这是该项目又一里程碑节点,为年底冲刺全容量并网目标打下了坚实的基础。
▼
▼
▼
▼
▼
▼
▼
南澳海上风电项目是中国大唐在南海海域的首个海上风电项目,是践行“双碳”目标、推动绿色低碳创新发展的具体体现。
自8月23日首台风机顺利吊装完成,历经60个“窗口期”的艰辛鏖战,近千人的参建队伍思想高度统一,以“不等一小时、跑出加速度”的工作状态,以“钉钉子”的工作精神推进整个项目的高质量建设。

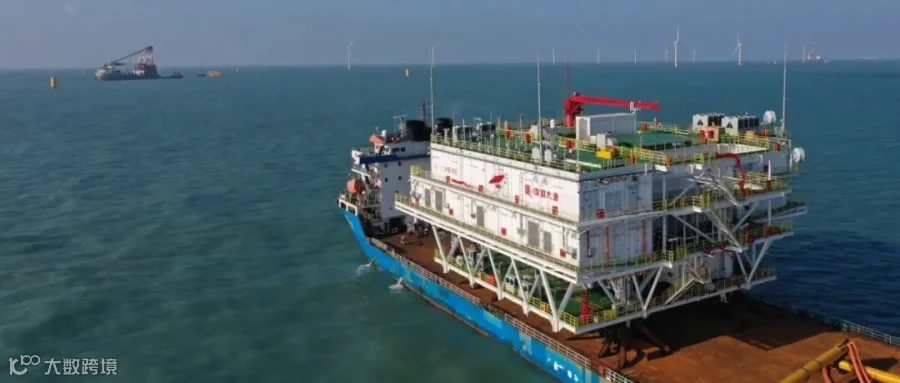

为确保风机安装进程,汕头新能源公司采用一机一方案、一吊一总结的施工方式,加强施工组织设计、优化安装工艺,面对“圆规”“狮子山”等多台风侵袭情况,坚决落实预警及避台方案,有效保障施工安全,同时最大限度利用窗口期,共展开3个吊装施工作业面,12艘施工船机投入项目建设,在11月仅有21天窗口期里吊装完成18台风机,并创造了单台风机48小时最快吊装记录。

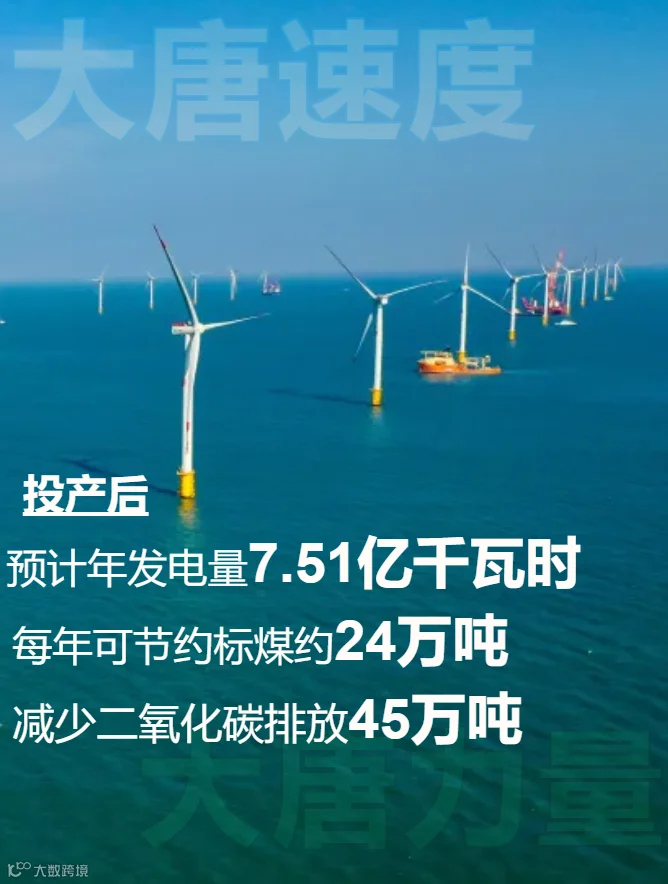

在全面学习宣贯党的十九届六中全会之际,汕头新能源公司全体干部职工将紧盯海缆敷设、并网调试等关键节点,以“不破楼兰终不还”的信心和决心,深耕海上风电产业,践行“双碳”目标,开启二次创业新征程,以高质量工作业绩展示大唐人发展海上风电的决心、能力和效率。
