1

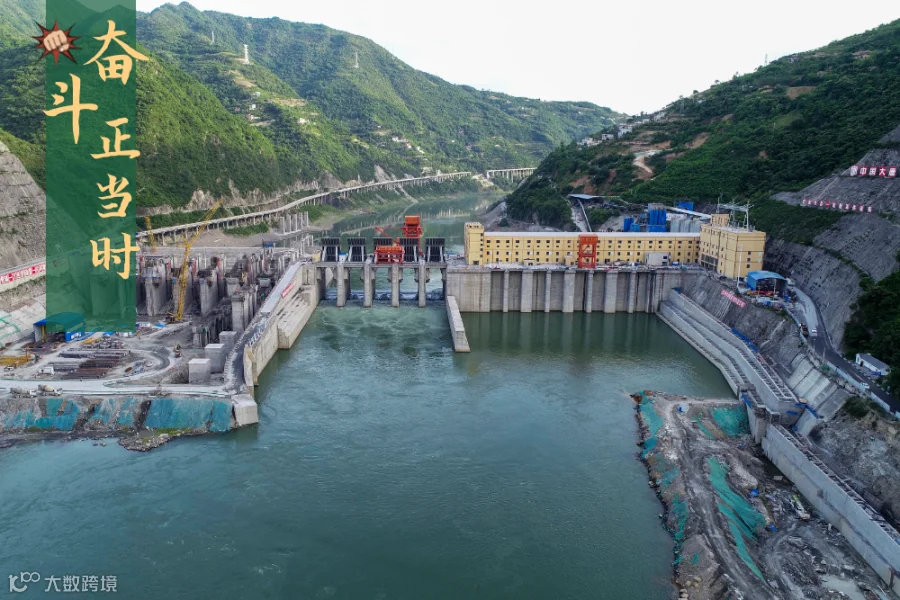

旬阳水力发电厂
旬阳水力发电厂是集团公司在陕建设的最大水电工程,总装机容量320兆瓦,主要任务是发电,兼顾航运功能。自进入施工阶段以来,该项目相继完成了导截流、首批机组安装、系统倒送电等重大节点。目前,1、2号机组具备蓄水发电条件,3、4号机组正处于机电安装阶段,大坝标右七孔正进行混凝土浇筑。(陈洁)
2

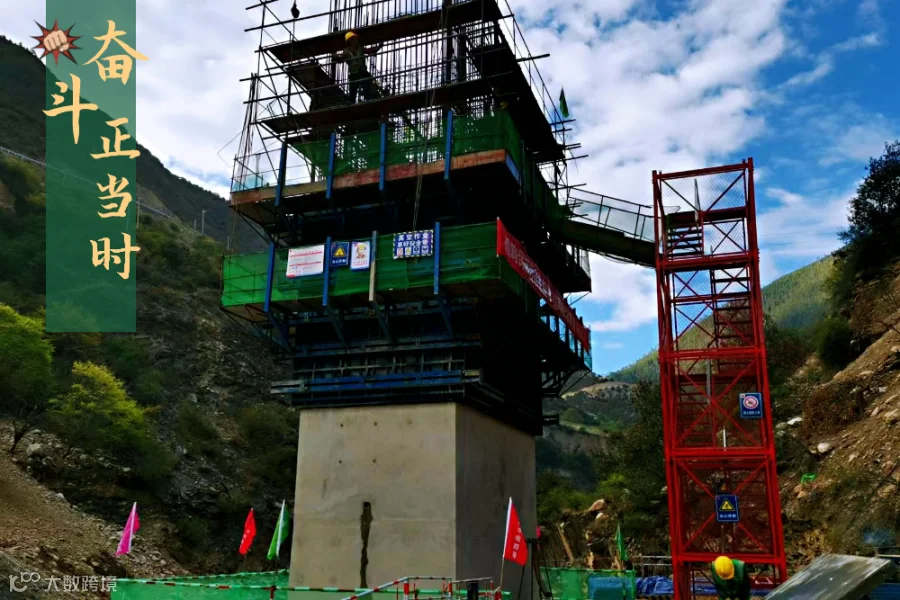

扎拉水电站
西藏能源公司扎拉水电站作为集团公司“十四五”水电“壹号工程”,是西藏自治区境内核准开工建设的首个百万级水电项目,也是集团公司目前最大的在建水电项目。该项目于2021年9月正式开工,目前“三通一平”工程已实现了由点到面的全面铺开。(马艺)
3
锅浪跷水电站工程项目
雅安电力公司锅浪跷水电站工程项目已实现大坝填筑封顶,满足蓄水要求。目前,该项目厂房主体工程、机电安装、隧洞工程、送出工程等已全部完工。(谭小远)
4
高安二期光伏项目
5月12日,江西新能源公司高安二期30兆瓦光伏项目全容量并网发电。投产后,该项目每年可贡献绿色电能约0.4亿千瓦时,节约标准煤1.5万吨,减少二氧化碳排放量约3万吨。(胡强)
5

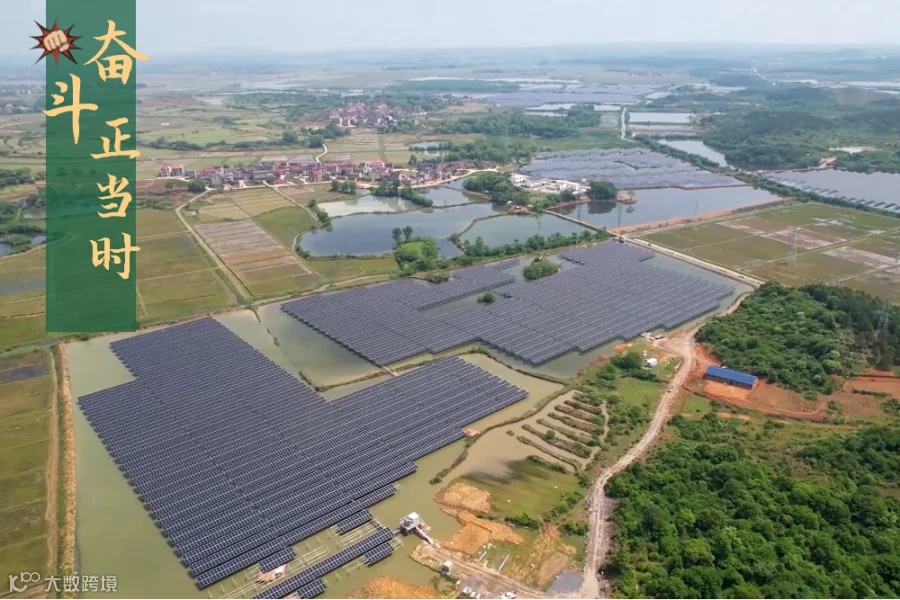

醴陵泗汾光伏电站
株洲发电公司总容量为50兆瓦的醴陵泗汾光伏电站项目,是株洲市首个集中式渔光互补光伏项目。自去年首批光伏方阵并网投产以来,该项目克服湖南冬雪春雨等不利因素,加强统筹协调,精心组织施工,根据节点计划加大力能投入,目前已完成90%的工程建设量,预计6月份将实现全面投产。(陈微)
6

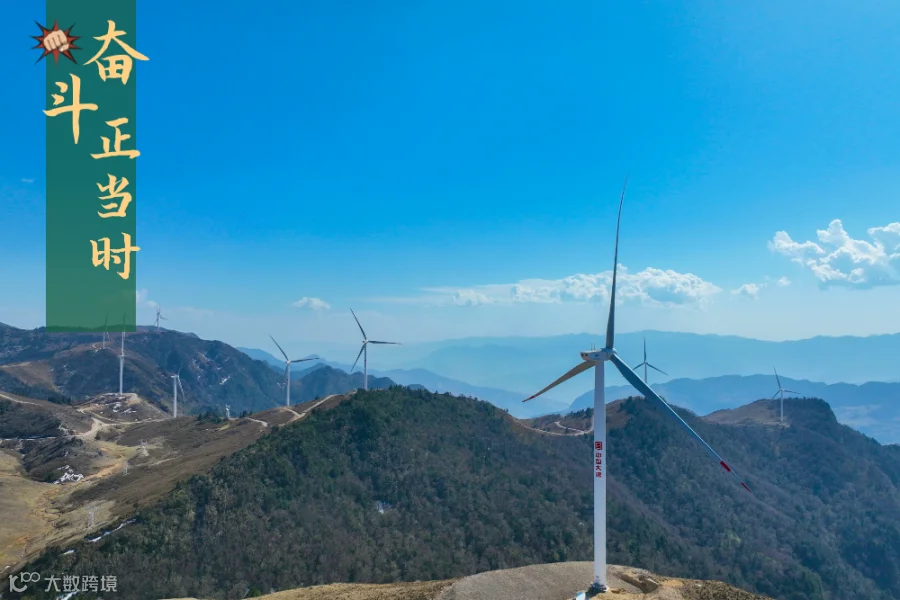

亭子口水利枢纽坝区光伏
作为川东北革命老区首个、大唐四川发电公司首个分布式光伏项目,亭子口水利枢纽坝区光伏总容量12.15兆瓦,已进入打桩扫尾阶段。目前,管装施工已完成90%以上,同步进行光伏支架安装。光伏板安装预计在5月底完成,6月中旬完成投产发电。(景轲)
7
玉门昌马光伏项目
5月12日,甘肃酒嘉新能源事业部玉门昌马50兆瓦并网光伏发电项目工程中光伏支架及子阵、送出集电线路工程均已完工。目前,该项目部克服疫情对设备的影响,科学制定进度计划,升压站主变及附件安装工作正在按计划有序推进。(王立轩)
8
凤阳总铺渔光互补光伏
安徽新能源分公司凤阳总铺80兆瓦渔光互补光伏工程项目升压站已于2021年11月28日并网发电。目前,该项目打桩累计共3708根,桩头焊接累计完成2100根,支架安装累计完成261组,组件安装累计完成57组,逆变器平台组装全部完成。(周辉)
9

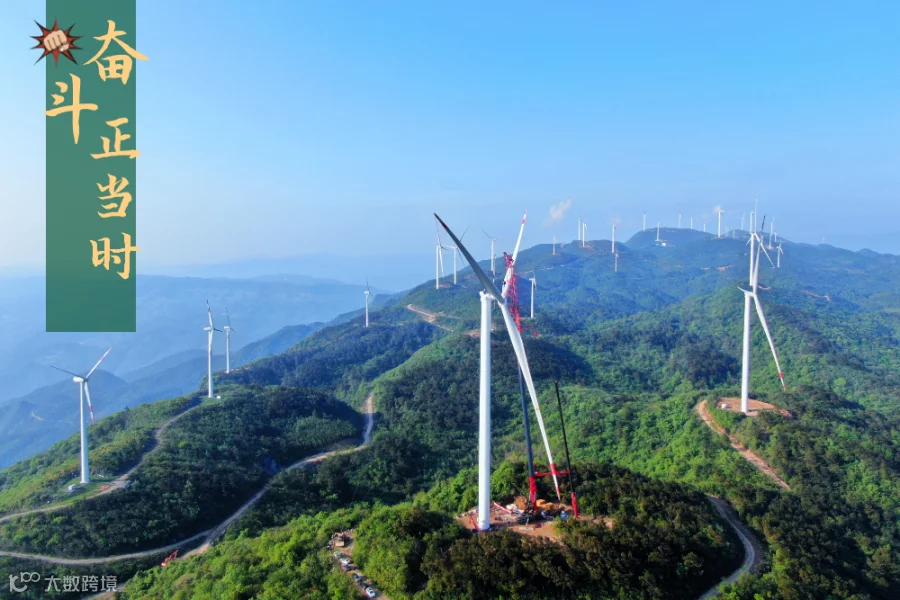

甘天地二期风电场
4月30日,四川新能源分公司甘天地二期风电场36台风机全部顺利完成吊装,标志着四川省首个高寒高海拔山地试验风电项目即将投产发电。目前,该项目在做好风机电装、设备调试及验收工作的同时,进一步加强施工现场的安全、质量及进度管理,确保项目按计划全部投产发电。(宫岩林 雷菲)
10
付家风电工程项目
辽宁新能源事业部付家99兆瓦风电工程项目努力克服疫情不利影响,积极有序推进项目建设。截至目前,该项目已完成30台风机吊装,有14台风机并网发电。(王涛)
11

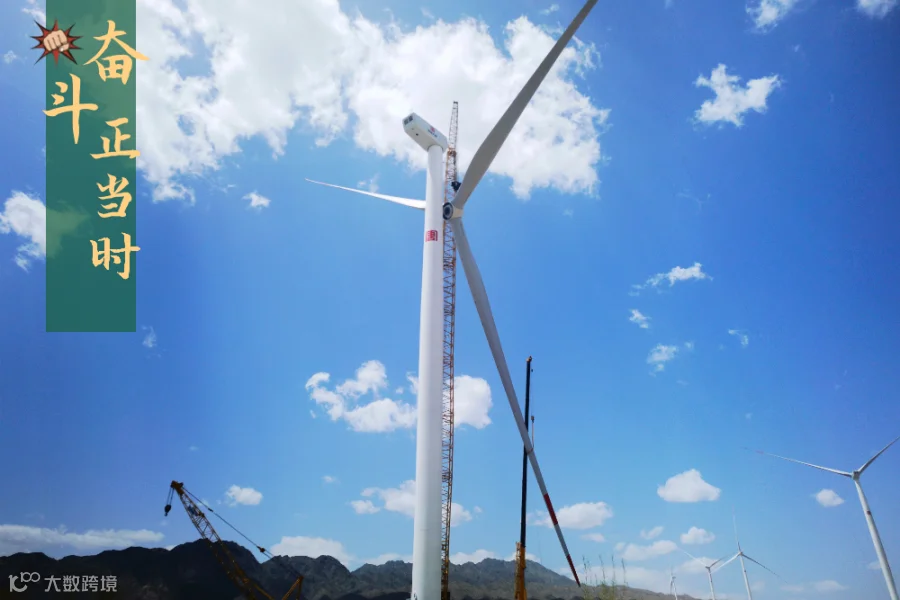

景泰喜集水风电场工程
5月11日,伴随着8号风机叶轮与机舱的缓缓对接完成,标志着甘肃兰白武新能源事业部景泰喜集水49.5兆瓦风电场工程14台风机全部顺利完成吊装。(丁鹏)
12
四眼坪改扩建项目
4月29日,重庆新能源事业部四眼坪改扩建项目最后一台风机并网发电,标志着该工程提前62天实现全容量并网发电。四眼坪改扩建工程是全国首个实施的大规模“以大换小”增容改造项目。实施改扩建后,四眼坪风电场容量由46.75兆瓦增加至102.6兆瓦,投产后年上网电量可达2.5亿千瓦时。(张皓 杨耀武)
13

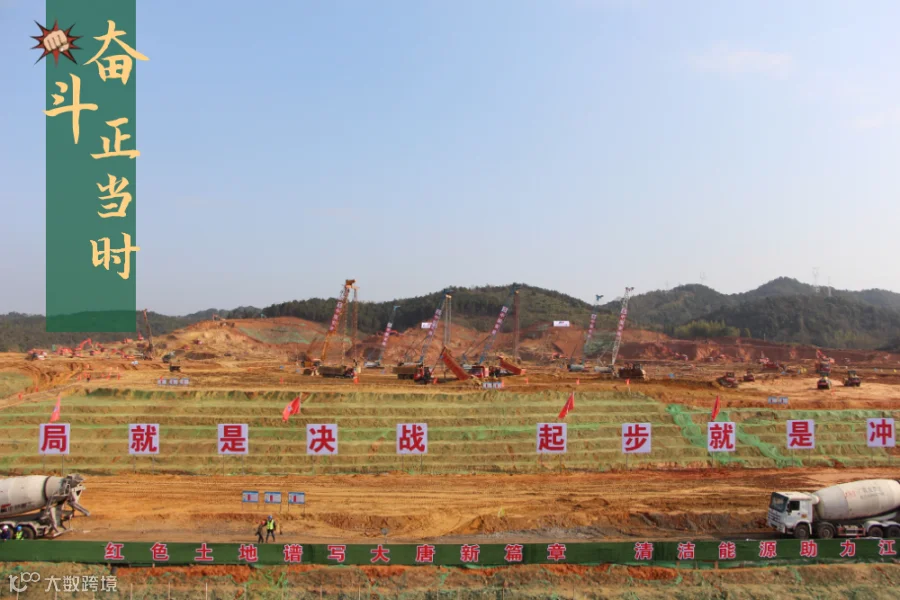

新余二期异地扩建工程
新余第二发电公司二期异地扩建2×1000MW工程,是集团公司“十四五”期间首个在建的百万火电项目。目前,该项目即将进入浇筑第一方混凝土重要时间节点,主厂区场地平整完成23.8万平方米,主厂区强夯完成8.2万平方米,施工进度均超过90%,第一阶段工程建设进入尾声。(杨小马 李春林)
14

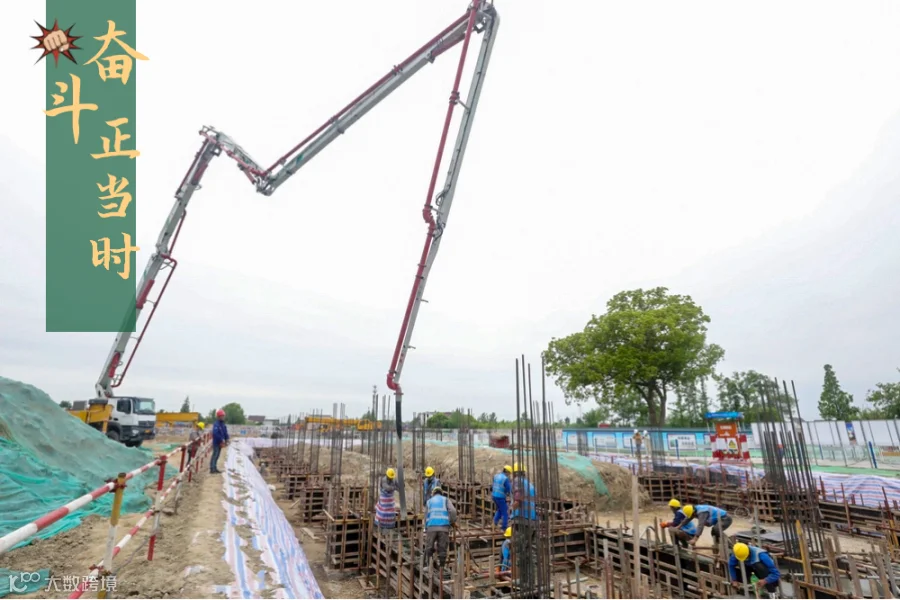

小岗村能源公司火电项目
作为集团公司在皖唯一在建火电项目,凤阳小岗村能源公司2×660MW火电项目第一根主厂房灌注桩于5月4日顺利打桩,标志着该项目主体工程施工准备启动。(姚睿)
15
中继泵站建设项目
青岛西海岸热力公司负责承建的大唐热力出线工程中继泵站建设项目,在紧抓工程质量基础上,严格按照施工进度全力推进。目前,该项目已完成机房建设主体工程,计划10月底完工,11月正式投入运行。(苏小丽)
16
如皋天然气项目
如皋热电公司92MW天然气分布式能源站项目,是国家能源局首批燃气轮机创新发展示范项目,承担国家中小型燃机燃烧室、燃气发生器涡轮和动力涡轮等热通道部件自主化制造示范工作。目前,工程主厂房、化水、燃机、锅炉各作业点全面铺开。各参建单位紧盯节点目标,挂图作战,加快推进工程建设步伐。(唐智深 王志进)
17
宝昌燃气扩建工程
宝昌燃气热电2×400MW级扩建工程于2020年12月27日正式开工建设。目前土建工程已接近尾声,伴随主厂房结构工程的收尾,主辅设备安装正紧锣密鼓开展,9号燃机本体安装进度已过半,工程整体进度完成60%。(张华丽)
18
佛山热电冷联产项目
佛山热电公司热电冷联产项目已完成化学制水、厂用受电天然气进气和余热锅炉、启动锅炉水压试验。目前,项目正在进行燃机低盘、高盘和汽机调试工作。5月底,该项目即将完成2号主厂房交付安装质量监督检查转序,开展1号机组整套启动前质量监督检查。(李鹏)
19
龙王沟矿井铁路专用线项目
国源公司龙王沟矿井铁路专用线是国内首条电气化铁路隧道内装车运煤专线,被国家发改委列入2022年国家重点在建项目。该项目于2020年9月开工建设,计划2022年8月31日运营通车。截至目前,桥涵、路基已施工完成,隧道完成96%,房建工程主体全部完成,正在利用大秦线集中检修期进行车站站场改造。(殷平)
