近日,受韶关供电局委托,新能源事业部完成仁化光伏发电项目110KV送出线路工程所有塔基基础征地及青苗补偿工作,进入施工“关键期”。
该项目送出线路长13.5公里,施工跨越货运铁路、公路、高压线、农田,施工难度大、风险高。面对重重困难,新能源事业部领导多次深入施工现场,以逢山开路、遇水搭桥的攻坚意识,迎难而上,解决现场突出问题。

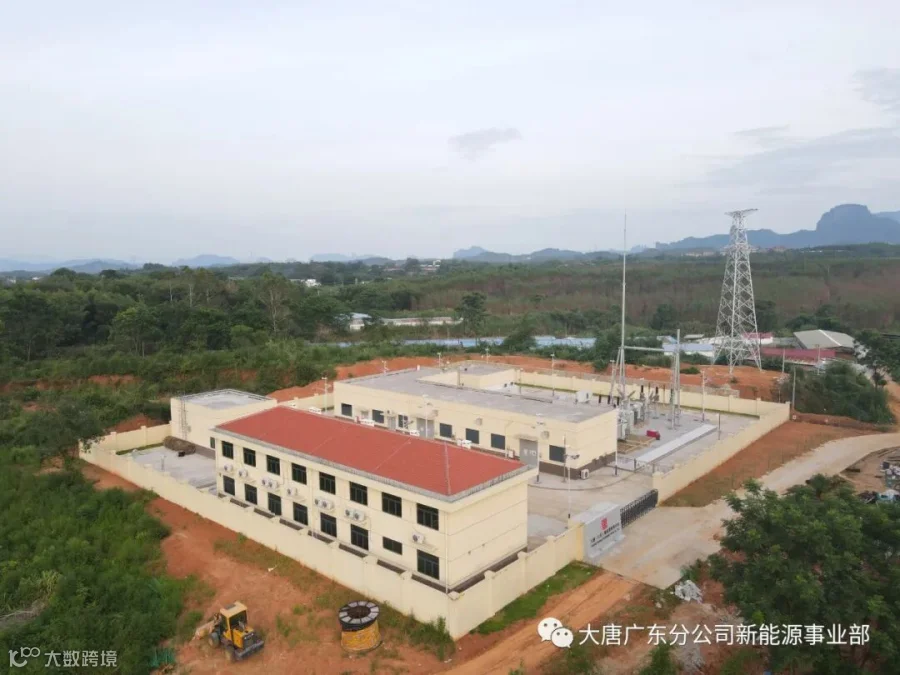

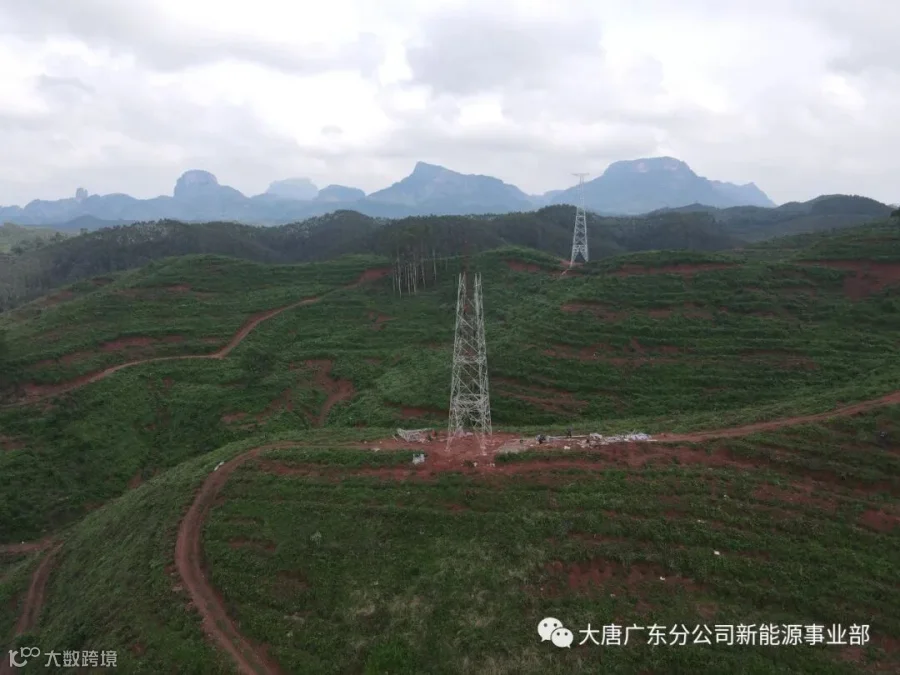

仁化光伏发电项目送出工程施工全面铺开。该线路共42级杆塔,截至目前,已完成41级杆塔基础开挖工作,18级杆塔组塔工作,对侧接入南方电网110KV花坪站并已同步开始间隔基础土方浇筑工作。目前,韶关供电局线路施工单位已增加机械及施工人员力量投入,迈入并网倒计时。

下一步,仁化项目部将继续同步进行站内设备并网调试的“大排查,大整治”工作,紧盯全容量并网目标,踔厉奋进,落实“人防、物防、技防”措施,为确保一次性通过“72小时”试运夯实基础。
