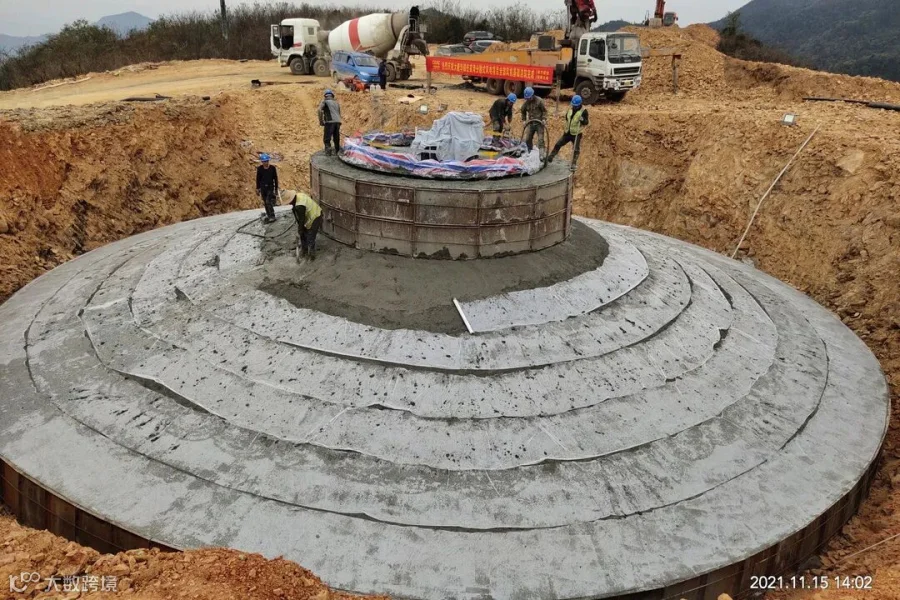

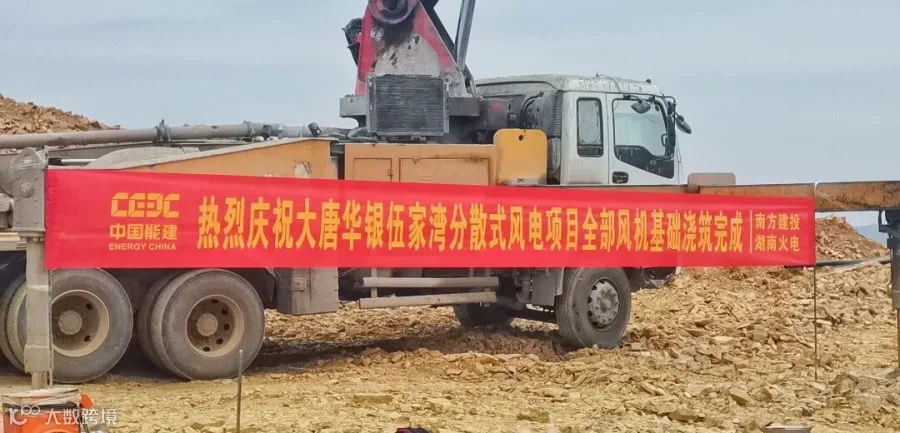

11月15日下午14时,随着最后一车混凝土经天泵车管道输送至7号风机基础钢筋中,公司伍家湾风电项目最后一个风机基础浇筑完毕,至此该项目圆满完成全部9台风机基础浇筑,标志着项目建设主体结构工程由土建全面转向安装,向着年底全投目标迈进坚实一步。
10月8日,在7、8、9号风机道路全线拉通后,为确保最后这三台风机基础浇筑在11月中旬如期高质量完成,公司举旗定向、倒排工期,统筹谋划、科学管理,认真制定基础开挖、基础浇筑的施工计划和施工方案,落实责任到人,督促参建单位严格按照施工计划落实节点要求完成浇筑目标。

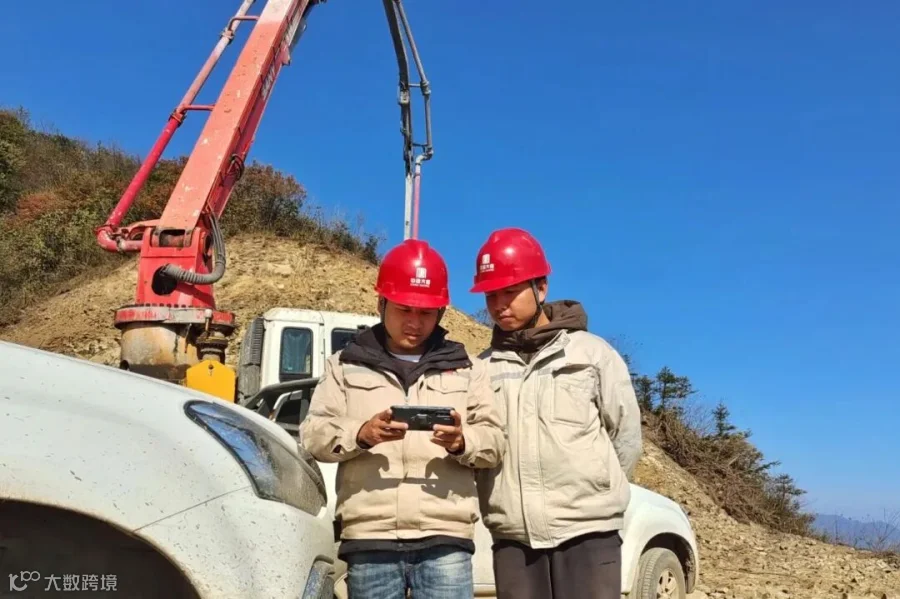

项目部克服工期紧、任务重、气候条件恶劣等困难,以坚韧毅力抢赶施工进度,一方面积极地与当地政府部门及相关村组保持密切联系,提前协调沟通解决建设中的诸多矛盾纠纷,有效推进现场顺利施工;另一方面采取有效安全措施应对冬季严寒多雨湿冷天气,对风机及平台道路、边坡进行优化加固,确保道路交通运输安全;并安排专人负责现场安全和质量管控,从风机基坑开挖、电缆管埋、垫层浇筑,再到锚栓安装、钢筋绑扎、混凝土浇筑,层层把关形成流水作业,保证了风机基础浇筑连续安全施工和工艺质量。项目部副主任唐嘉和机务专责张敬更是连续一星期,顶着山区夜间刺骨寒风和湿雾,全程坚守基础浇筑现场旁站监督,严格执行重大作业管理和反三违安全管理措施,保质保量地如期完成了7、8、9号3台风机的基础浇筑,用行动诠释了党员攻坚先锋的敬业风貌。

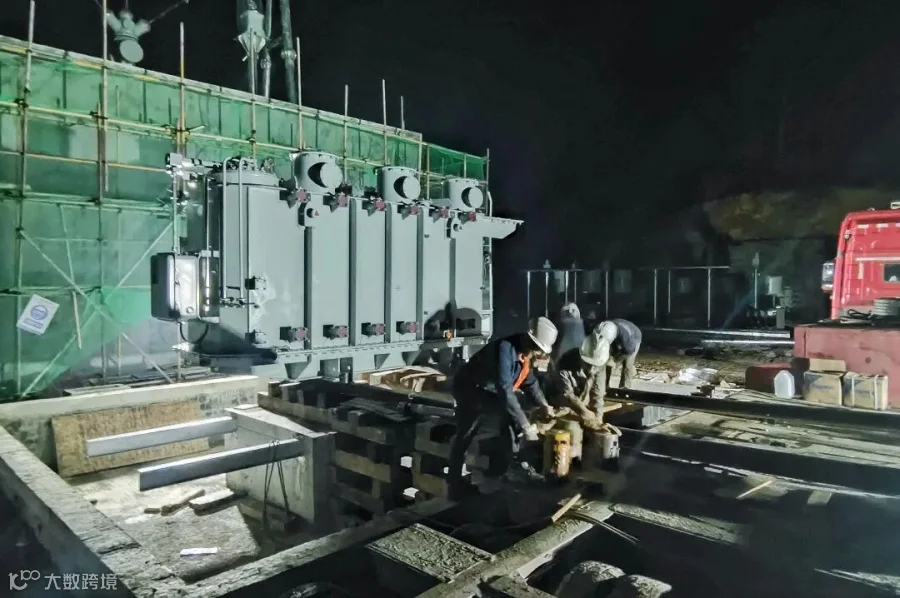

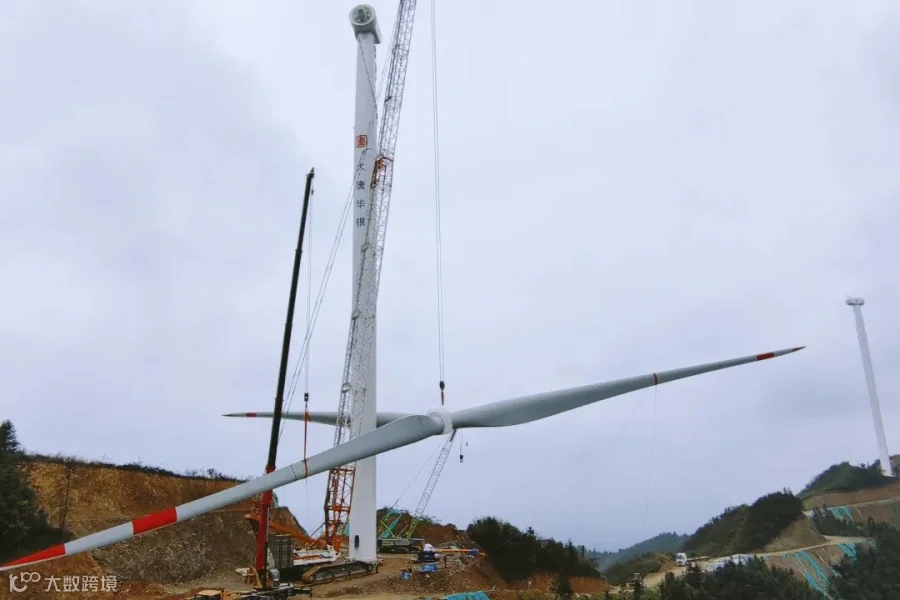

进入四季度以来,公司伍家湾项目部全体人员在公司党委的正确领导下,聚焦“建精品工程,树良好形象”理念,秉承着“开启二次创业高质量发展新征程”信念,积极响应“大干一百天、争作新贡献”号召,党员充分发挥示范作用,作表率、干在前,带领项目部全体同志合力攻坚,掀起大干热潮,积极推进风机吊装、送出线路施工、集电线路敷设等工作取得重大进展。截至目前,该项目已完成6台风机吊装;送出线路完成全部铁塔基础浇筑和2/3铁塔组立放线工作;升压站电气设备全部组装就位,全面进入电气安装阶段,为圆满实现全投目标奠定了坚实基础。
进入最后决战决胜关键时期,项目部全体员工将继续发扬披荆斩棘冲劲,以更加奋力拼搏的精神,保障各项工作任务有计划有针对有落实,保持安全管理如临深渊的心态,紧绷安全弦,狠抓反三违和隐患排查治理,克服项目建设中的各种困难,朝着“12·30”全投目标的终点奋力冲刺,确保项目安全、高质量实现并网发电。
