大数跨境

圆满收官|伍家湾风电项目全容量并网发电

圆满收官|伍家湾风电项目全容量并网发电 大唐华银新能源
2021-12-31
2


中国移动

09:08

100%

微信(88)

大唐华银湖南新能源公司

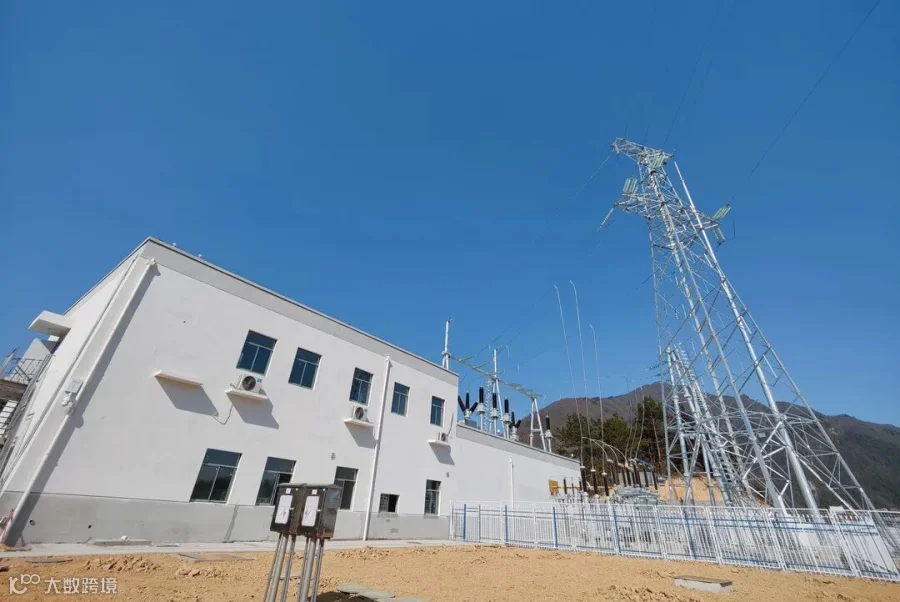

2021年12月31日9:06,涟源伍家湾风电项目(狮子山风电场)最后一台7号风机并网发电,圆满完成年底全容量投运的预期目标。










恭贺公司完美收官!
























高耸挺立的9台风机在冰雪消融中徐徐转动

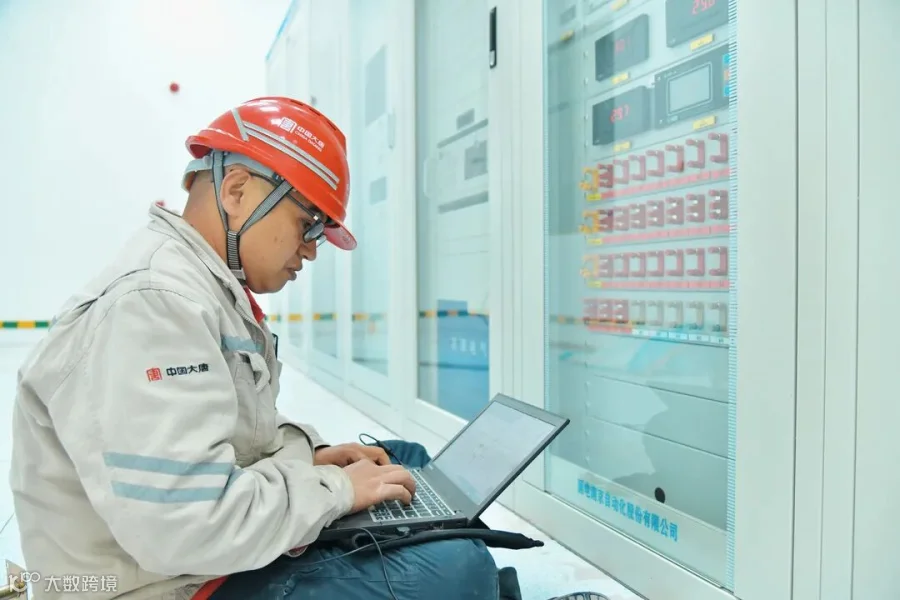

集控室的风机监控画面上功率跳动


现场和工作群内一片欢呼、庆贺!


伍家湾风电项目作为集团公司2021年重点督办的“保电价”项目,从4月18日实质性动工,到12月31日实现全投,历时不到8个半月,共计258天,圆满实现年内开工并全部投产目标。

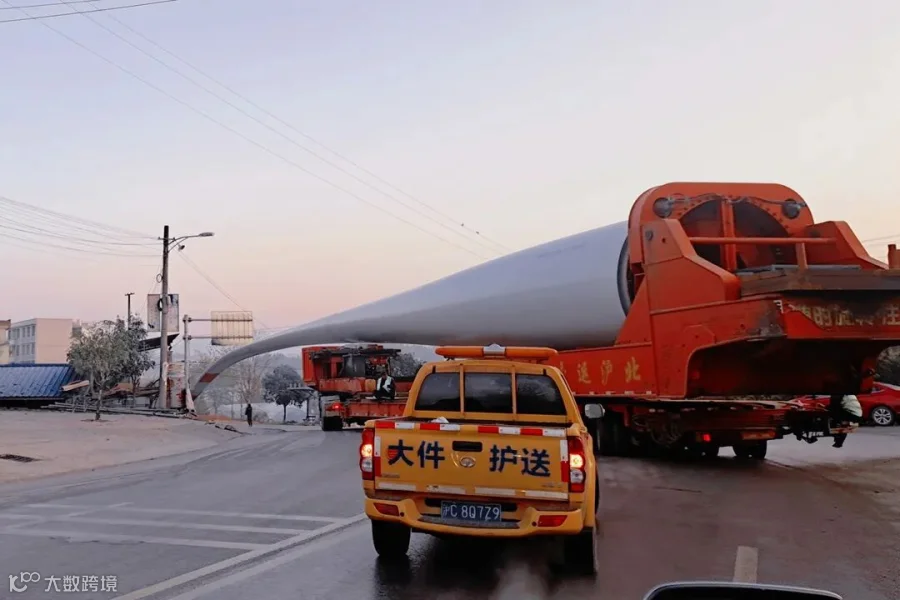

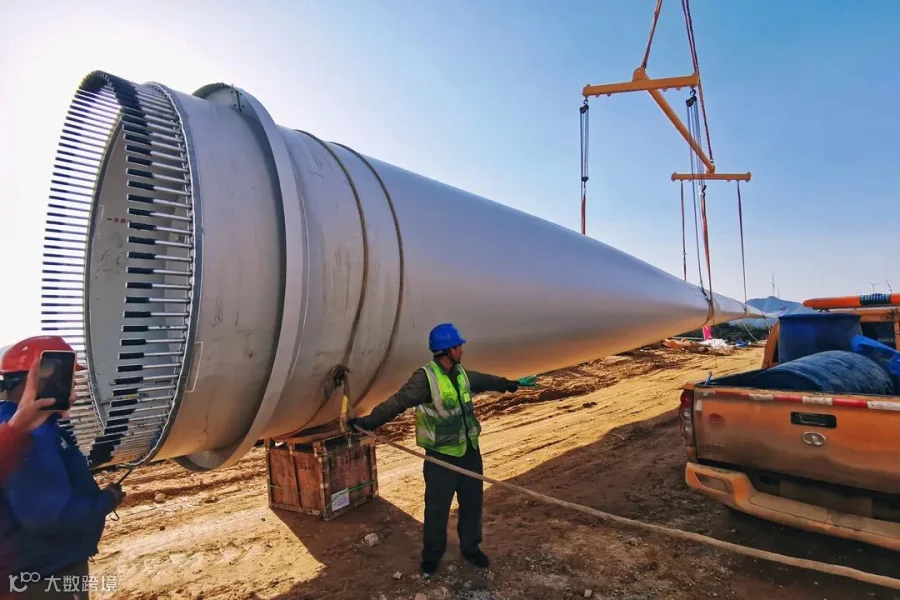

建设过程中,公司严格按照集团公司工程建设管理要求,加快推进价值判断、初步设计、开工审批、依法合规手续办理、项目招标、征租地协议签订等各项工作。在工期紧、任务重等情况下,项目部组织各参建单位挂图作战,锁定年内全投目标不放松,以坚定信心决心、严谨务实的工作态度、全程冲刺的攻坚精神,群策群力克服了国内多省多地疫情反复,山形崎岖地质坚硬拉通道路难度大,大件运输、叶轮组装和吊装安全风险高,以及当地民情复杂各类阻工多等不利因素,全面优化施工方案,加大人力投入,加强工程管理,严格管控安全、质量、工期、造价,一步一个脚印按节点向前推进。

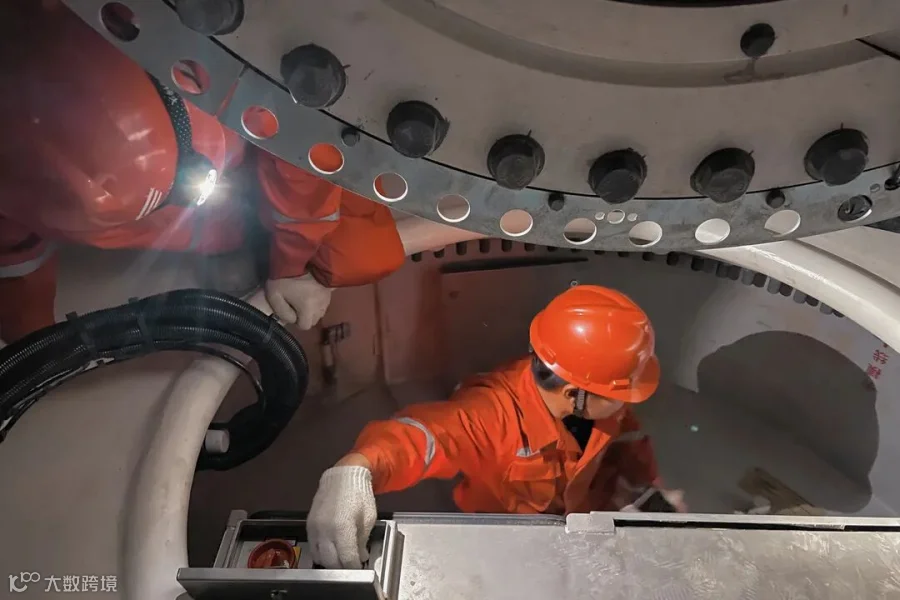

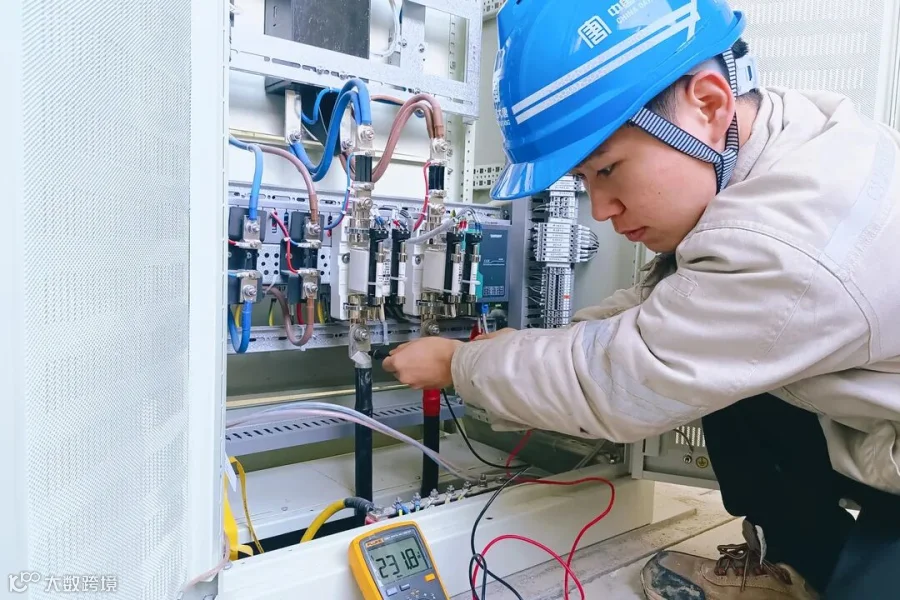

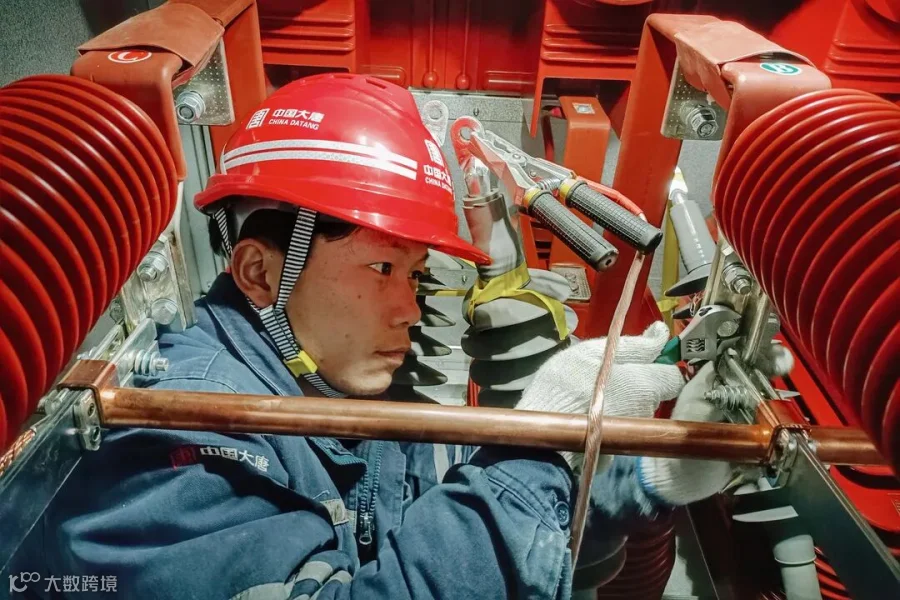

特别是12月26日以来,在风机进入并网调试的最关键时期,伍家湾项目突遭雨雪冰冻极端天气侵袭,一夜之间,整个风场白雪皑皑、天寒地冻,甚至由于冰封道路,车辆已无法通行,项目面临新的挑战和考验。公司主动出击,主要领导和分管领导深入现场、科学调度,组织项目全体人员迅速启动应急预案。项目部及生产准备全体人员严格按照预案要求迎风而上、鏖战冰雪,认真落实人员责任、安全措施和物资准备,及时查看雪情和道路结冰情况,清理道路积雪,树立安全警示牌,每日徒步走上风机平台和升压站区域,通宵达旦加班加点推进最后3台机组并网调试、消缺、烘潮以及调度检查问题整改,全速朝全容量并网目标挺进。


12月24日

完成首批6台风机和箱变调试
12月29日

顺利通过省调并网验收检查
12月30日10:00

首台风机1号风机成功并网


12月30日12:58

1-6号风机首批机组并网完成
12月30日

项目建设全体人员忍饥熬冻、再战通宵,完成7、8、9号机组最后并网调试消缺

12月31日9:06

最后一台风机并网,成功完成“保电价”目标

伍家湾项目是华银公司2021年第一个全容量并网的项目,为集团公司“二次创业”和华银公司绿色转型发展贡献了新能源力量。

END




本期作者 | 胡   丹

本期供图 | 谢苛非 张敬  唐嘉

本期编辑 | 胡   丹

本期审核 | 刘东广



【声明】内容源于网络
0
0
大唐华银新能源
发布大唐华银新能源公司的相关信息和工作动态、最新活动,转载优秀行业资讯,传播正能量,建设新作风。
内容 0
粉丝 0
大唐华银新能源 发布大唐华银新能源公司的相关信息和工作动态、最新活动,转载优秀行业资讯,传播正能量,建设新作风。
总阅读0
粉丝0
内容0
