凌晨五点的重庆,夜色正浓,千家万户还在睡梦当中,成渝铁路黄磏-铜罐驿站段上已是灯火通明,人影攒动。

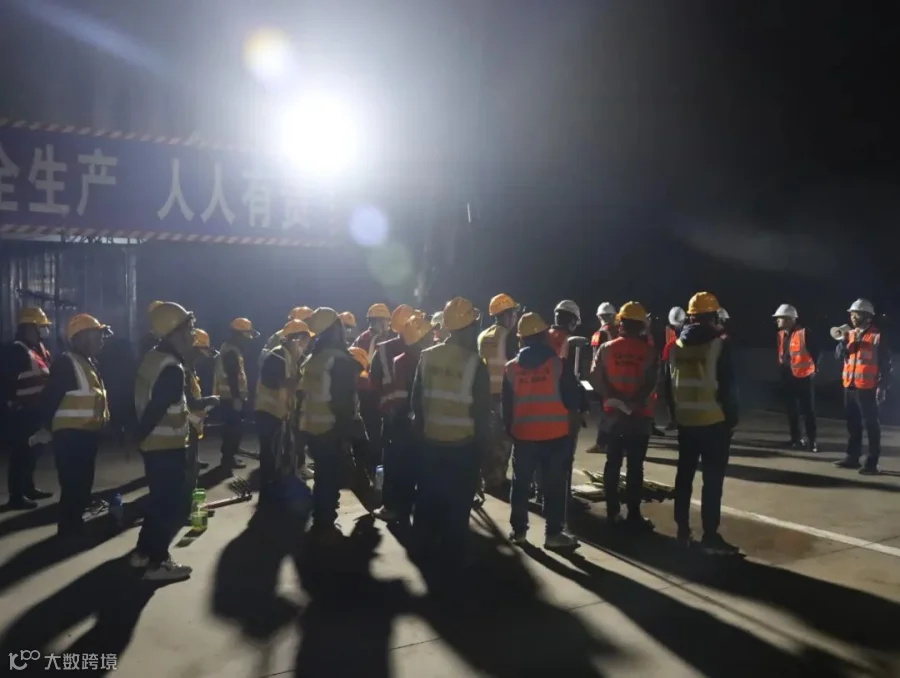

“机械一组二组、人工一组二组!请带班工长和班组长确认安全防护穿戴是否到位,机械物资设备是否清点确认到位。”“天窗期时间六点至八点,请按照方案和技术交底要求跟随我前往施工入口,等待调度命令下达”。工区主管工程师侯刚正手持扩音话筒,用洪亮的嗓门进行班前讲话和安全技术交底,确保作业工人对安全防护和今天的施工任务做到心知肚明。
距离预定窗口期还剩半个小时,施工机械和作业人员已经在挡墙两端准备就绪。分部经理毛家林提醒挖机师傅:“把机械启动一下、检查一下,限位装置这些看看有没有问题,等会儿时间紧迫,可容不得半点马虎”。“——好嘞好嘞,毛总放心。”挖机师傅连声应和道,此时其他工友也开始再次确认起身上的装备和手里的工具。

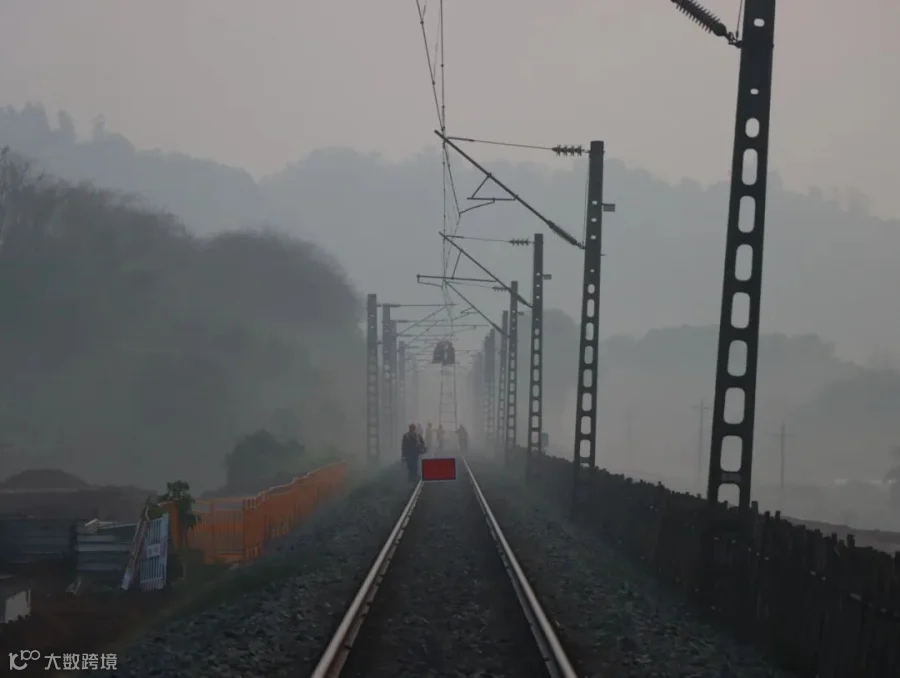

“火车来了,火车来了,大家注意安全哈!车灯和头灯都关闭一会儿,不要影响行车安全,等待调度命令”。随着最后一列火车呼啸而过,侯刚也收到了黄磏站驻站联络员田泽钢发来的调度命令,“收到,收到”。六点零四分,黄磏站至铜罐驿站间正式封锁,交至施工单位开展作业。等候多时的挖机和工友犹如洪水开闸般从挡墙入口处倾泻而出,沿着轨道线由挡墙两边到中间迅速铺开,两端的移动停车信号牌中间形成了150多米的有效作业面。

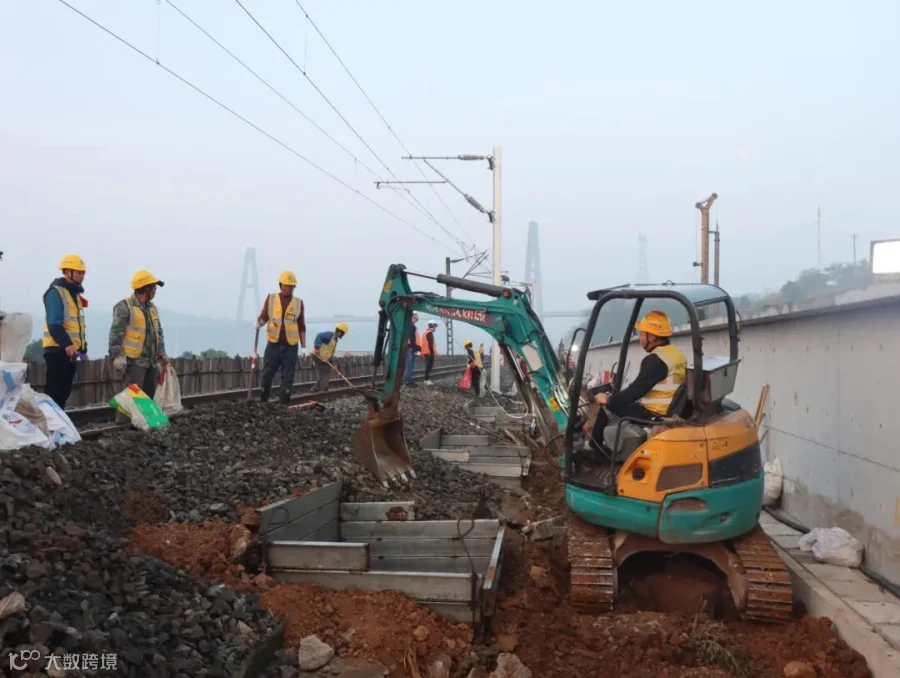

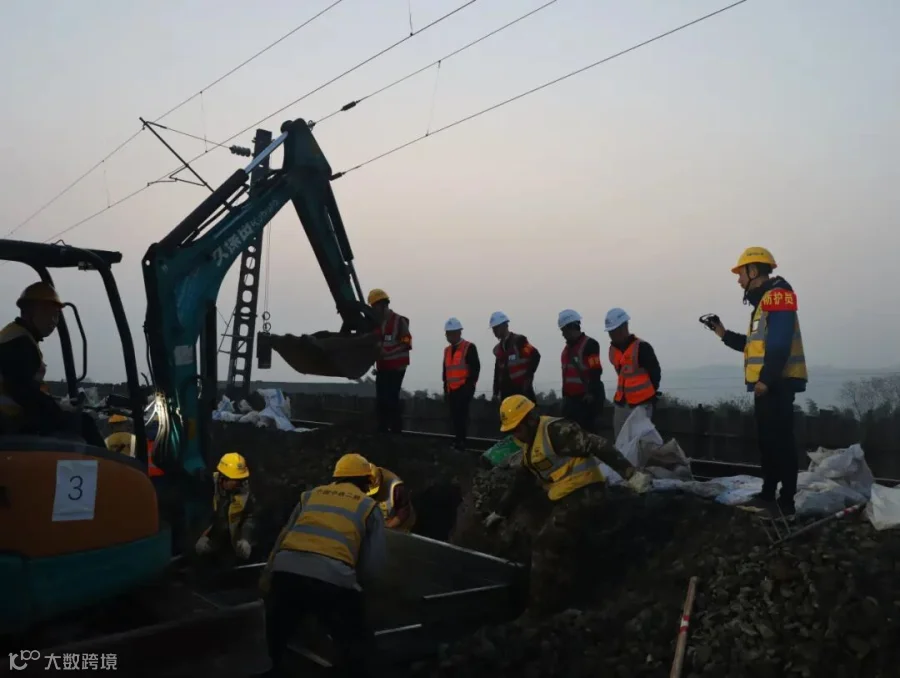

挖掘机随着信号指引迅速行驶至既定点位,开始清理道砟、挖掘基坑,工人师傅也见缝插针,有条不紊地开展人工开挖,不时清理和补充挡渣墙周围的砟石。
月亮渐渐隐去,天空泛起一丝鱼肚白,安质总监刘军抬起箍着“防护员”袖标的胳膊,看了眼手表:“离八点零五分还有一个小时,抓紧进度,能搞得赢”。现场驻站联络员、两端防护员、工地防护员神情变得更加严肃起来,环视着周围嘈杂的环境,不敢放过一处漏洞和隐患。
“天窗期时间本来就短,这么一小块地方还有中铁一局和内江工务段同时施工,确实有难度,噶”。“那说明春洋总昨天开会说得对噻,到我们几个站施工的时候,那也得提前组织和沟通,莫搞恼火咯”。繁忙的施工现场里,周家军和尹文杰两个人正在“闲聊”,他俩分别是三、 四分部的建造经理,听说一分部要在天窗期抢工,这才一大早地过来观摩“取经”。按照包保领导刘春洋的意思,他们几个分部以后还要拉到一起打PK的,到时候“是骡子是马拉出来遛遛”,以效益和成绩论英雄。
轰轰隆隆、叮叮当当的声音不绝于耳,沿着铁路线望去,初见规模的基坑和钢挡渣墙一字排开,已经不难想象防护棚架全部搭设完的样子。想到这里,常务副经理陈聪忙不迭招呼着其他领导班子查看起现场施工质量,讨论着下一步怎么把基础打得又快又牢,把经验带到其他站点去。
太阳升起来了,薄雾渐渐散了,在配合单位(内江工务段、重庆车务段、重庆供电段、大西南监理单位)的支持下,从昨天凌晨正式拉开三级施工的序幕,经过2024年3月27日、28日两个天窗的不懈努力,西彭站既有线路两侧2.575m外防护棚架基础开挖14个,安装挡渣板14个,并辅以临时性支挡、加固等保护措施,为后续模板支设、钢筋绑扎、浇筑混凝土奠定了基础。
按照“三清点、一确认”制度要求,项目组织人员将机械设备、工器具等材料清理出场,安排专人对轻飘物和白色垃圾进行清理,恢复施工围挡和标志标牌,对设备状态、工机具清理、人员撤离、防护撤除等进行仔细检查,确认开通条件。早上八点零五分,天窗期结束,西彭站将迎来下一道工序——桩基础工程施工,同时,也为下一趟列车安全驶过做好了准备。
这是成渝铁路上热闹且平凡的一个早晨,这样的场景几乎每天都会在成渝项目负责的11个站点上演。有了科学的方案、周密的部署、合理的分工、饱满的干劲,成渝铁路也会在一天天的改造中旧貌换新颜,让满载希望的列车通向更远处,把开路先锋的号角吹向更远方。(完)
3月28日天窗施工期前夕,项目经理刘春洋组织领导班子和现场人员现场踏勘,并召开了三级施工总结暨28日施工布置会,优化专项施工方案,细化岗位人员职责,部署具体资源安排。

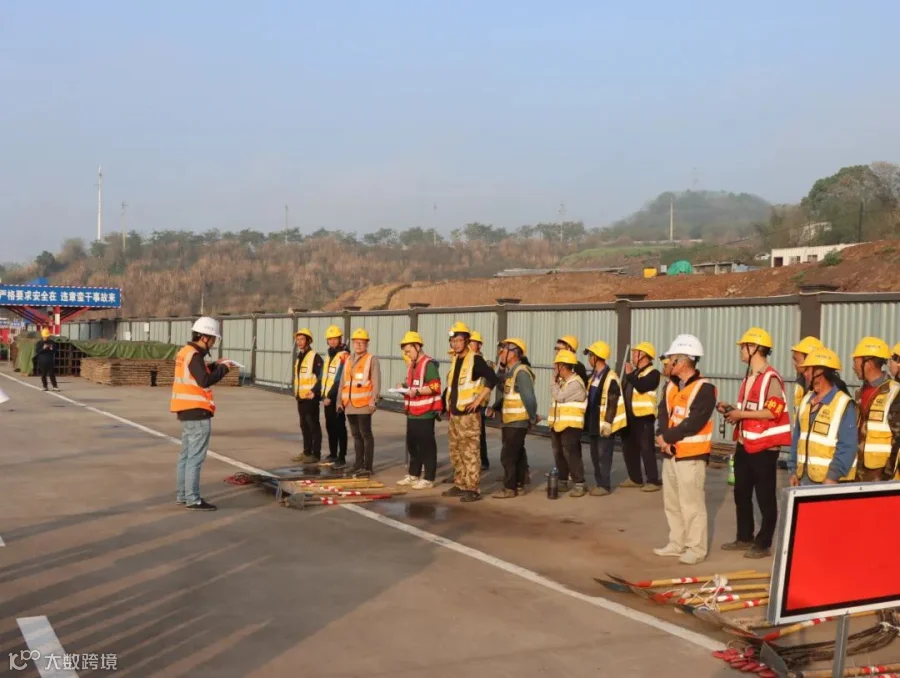

△图为天窗期施工准备现场
为利用好天窗时间,项目部每次均提前制定三级施工现场人员分工表,明确带班人员、节点时间、作业内容,做好现场测量,放线、定点工作,落实手电筒、对讲机等物资配置。

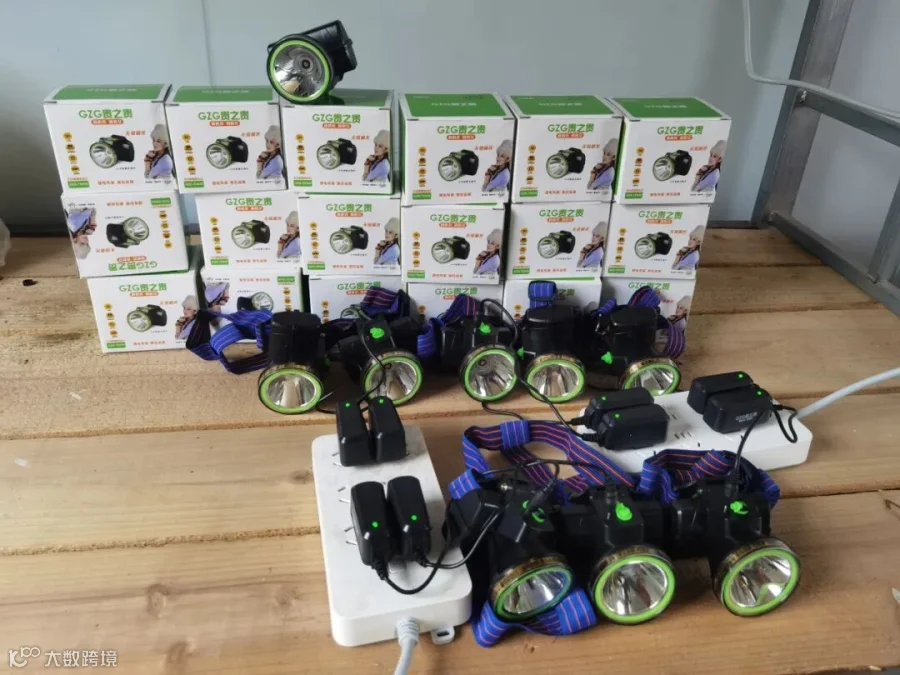

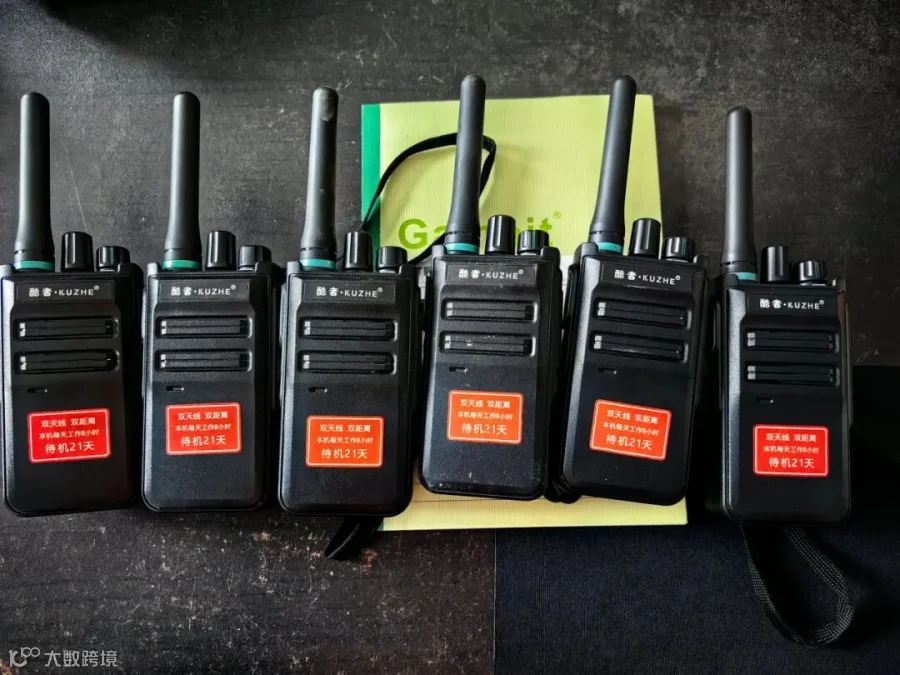

△图为部分物资准备情况
